11.03.2026 - Fachartikel

Projektmanagement mit PMI und PMBOK Guide – Bewährter Standard im Wandel

Der PMBOK® Guide des Project Management Institute (PMI) zählt zu den weltweit bekanntesten Referenzwerken im Projektmanagement. Mit der 7. Edition vollzog PMI den Wechsel von einem stark prozessorientierten Modell hin zu einem prinzipien- und wertorientierten Rahmen mit 12 Prinzipien und 8 Performance Domains. Die 8. Edition baut auf diesem Wandel auf, strukturiert den Ansatz jedoch neu: Sie verbindet 6 Prinzipien, 7 Performance Domains und 5 Focus Areas mit einer modernisierten, nicht-preskriptiven Prozess-Guidance. Damit eignet sich der PMBOK® Guide heute für klassische, agile und hybride Projektumgebungen gleichermaßen. Im Mittelpunkt steht nicht mehr die starre Vorgabe einzelner Schritte, sondern die Frage, wie Projektverantwortliche je nach Kontext fundierte Entscheidungen treffen, Wert schaffen und Projektarbeit wirksam steuern können.

Was sind PMI und der PMBOK Guide?

Das Project Management Institute (PMI) wurde 1969 in den USA gegründet, um das Projektmanagement als eigenständige Disziplin zu etablieren und zu professionalisieren. In einer Zeit, in der strukturierte Projektmanagement-Methoden in vielen Branchen noch nicht standardisiert waren, erkannte PMI die Notwendigkeit eines gemeinsamen Verständnisses für bewährte Praktiken.

Die Gründungsidee basierte auf folgenden Zielen:

Förderung eines einheitlichen Projektmanagement-Ansatzes

Bereitstellung von Schulungen und Zertifizierungen

Entwicklung eines internationalen Netzwerks für den Austausch von Wissen

Meilensteine in der PMI-Geschichte

Jahr

Ereignis

1969

Gründung des PMI in Pennsylvania, USA

1984

Erste Version des PMBOK Guide veröffentlicht

1991

Einführung der Project Management Professional (PMP)-Zertifizierung

1996

Offizielle Anerkennung von PMBOK Guide als Standard durch das American National Standards Institute (ANSI)

2017

Integration agiler Methoden in den PMBOK Guide (6. Edition)

2021

Veröffentlichung der 7. Edition mit stärkerem Fokus auf Prinzipien statt starrer Prozesse

2025

8. Edition des PMBOK® Guide mit stärkerer Praxisorientierung, moderner Prozess-Guidance und erweiterten Themen (datengetriebene Entscheidungsfindung)

PMI zählt weltweit eine sehr große Community aus Mitgliedern, Chapter-Aktiven und zertifizierten Projektfachkräften und gehört damit zu den prägendsten Organisationen des globalen professionellen Projektmanagements. Im PMI Annual Report 2024 wird die weltweite Reichweite der Zertifizierungs- und Community-Aktivitäten deutlich hervorgehoben.

Die aktuelle 8. Edition des PMBOK Guide

Herausgeber: Project Management Institute (PMI)
Erscheinungsjahr: 2025

Wichtige Neuerungen

Die 8. Edition des PMBOK® Guide entwickelt den Kurs der 7. Edition weiter, ordnet die Inhalte jedoch deutlich neu. Während die 7. Edition mit 12 Prinzipien und 8 Performance Domains arbeitete, beschreibt PMI die 8. Edition anhand von 6 Prinzipien, 7 Performance Domains und 5 Focus Areas. Zusätzlich erweitert die neue Ausgabe die Inhalte unter anderem um Themen wie AI, PMOs und Procurement. Außerdem wird Prozess-Guidance in weiterentwickelter, nicht-preskriptiver Form wieder stärker betont. Ziel ist nicht die Rückkehr zu einem starren Phasenmodell, sondern eine bessere praktische Orientierung für unterschiedliche Projekttypen und Organisationskontexte.

Die Entwicklung des PMBOK Guide – von den Anfängen bis zur aktuellen Edition

Der PMBOK Guide (Project Management Body of Knowledge) ist das wichtigste Referenzwerk des PMI. Es definiert Methoden, Prozesse und Best Practices, die als Standard für das professionelle Projektmanagement gelten.

In den 1980er-Jahren sammelte das PMI bewährte Methoden aus der Praxis, um eine einheitliche Projektmanagement-Methodik zu schaffen. Daraus entstand 1984 die erste Version des PMBOK Guide, die als Leitfaden für professionelle Projektmanager diente.

Edition

Erscheinungsjahr

Wesentliche Neuerungen

1. Edition

1987

Erste standardisierte Definition von Prozessen im Projektmanagement

2. Edition

1996

Einführung der fünf Prozessgruppen und neun Wissensgebiete

3. Edition

2004

Erweiterung um das Stakeholder- und Risikomanagement

4. Edition

2009

Vereinfachung und bessere Strukturierung der Prozesse

5. Edition

2013

Einführung des Wissensgebiets „Stakeholder-Management“

6. Edition

2017

Integration agiler Methoden

7. Edition

2021

Übergang von Prozess- zu Prinzipienorientierung

8. Edition

2025

Stärkere Praxisorientierung, moderne Prozess-Guidance und ergänzende Themen wie datengetriebene Entscheidungsfindung

Aktuelle Ausrichtung des PMBOK Guide: von Prozess zu Prinzipien und zurück?

Die 7. Edition des PMBOK Guide markierte einen deutlichen Bruch mit früheren Versionen: Statt Wissensgebieten, ITTO-Logik und einer stark prozessorientierten Darstellung rückten 12 universelle Prinzipien und 8 Performance Domains in den Mittelpunkt. Damit sollte Projektmanagement flexibler, kontextsensitiver und besser auf klassische, agile und hybride Vorhaben anwendbar werden.

Die 8. Edition knüpft an diese Entwicklung an, übernimmt die Struktur der 7. Edition aber nicht unverändert. PMI verdichtet das Modell auf 6 Prinzipien und 7 Performance Domains und ergänzt es um 5 Focus Areas. Dadurch entsteht ein integrierter Aufbau, der stärker zwischen grundlegender Haltung, zentralen Steuerungsbereichen und praktischer Umsetzung unterscheidet. Die 8. Edition ist daher weder eine Rückkehr zur klassischen PMBOK-Logik der 6. Edition noch eine bloße Fortschreibung der 7. Edition, sondern eine eigenständige Neuordnung.

Besonders wichtig ist dabei die erneute Aufwertung von Prozess-Guidance. PMI führt Prozesse nicht als starres Regelwerk wieder ein, sondern als weiterentwickelte, flexible Orientierung. Diese soll Projektverantwortlichen helfen, Vorgehensweisen passender auszuwählen, zu kombinieren und an den jeweiligen Kontext anzupassen. Damit reagiert PMI auf die Praxis moderner Projektorganisationen, in denen Standardisierung, Anpassungsfähigkeit, Wertorientierung und Governance gleichzeitig erforderlich sind.

Warum ist der PMBOK Guide einer der wichtigsten Standards im Projektmanagement?

Der PMBOK Guide hat sich als weltweiter Standard etabliert, da er:

Branchenunabhängig anwendbar ist: Ob Bauwesen, IT oder Gesundheitswesen – die Prinzipien gelten universell.

Best Practices zusammenfasst: Der Leitfaden basiert auf den Erfahrungen tausender Projektmanager.

Eine einheitliche Sprache schafft: Begriffe und Methoden sind international anerkannt und erleichtern die Kommunikation in Teams.

Grundlage für Zertifizierungen bildet: Die weltweit gefragten PMI-Zertifizierungen basieren auf dem PMBOK Guide.

Hybride Methoden unterstützt: Seit der 6. Edition sind agile und klassische Ansätze kombinierbar.

Wofür wird der PMBOK Guide verwendet?

Projektmanagement ist eine komplexe Disziplin, die von zahlreichen Faktoren beeinflusst wird: Zeit, Kosten, Ressourcen, Risiken und vieles mehr. Um eine strukturierte Vorgehensweise zu gewährleisten, wurde der PMBOK Guide (Project Management Body of Knowledge) entwickelt. Er ist eine Art "Werkzeugkasten" für Projektmanager und bietet eine bewährte Methodik zur erfolgreichen Durchführung von Projekten. Der PMBOK Guide wird in nahezu jeder Branche angewendet, darunter:

  1. IT und Softwareentwicklung – Strukturierte Planung komplexer IT-Projekte
  2. Bauwesen und Ingenieurwesen – Projektsteuerung für Großprojekte
  3. Gesundheitswesen – Management klinischer Studien und Digitalisierung
  4. Automobil- und Fertigungsindustrie – Prozessoptimierung und Produktentwicklung
  5. Finanzsektor – Risikomanagement in Banken und Versicherungen

Durch seine universelle Anwendbarkeit ermöglicht der PMBOK Guide eine strukturierte Herangehensweise an Projekte unabhängig von Größe, Branche oder Komplexität. Doch wie genau ist dieser Leitfaden aufgebaut?

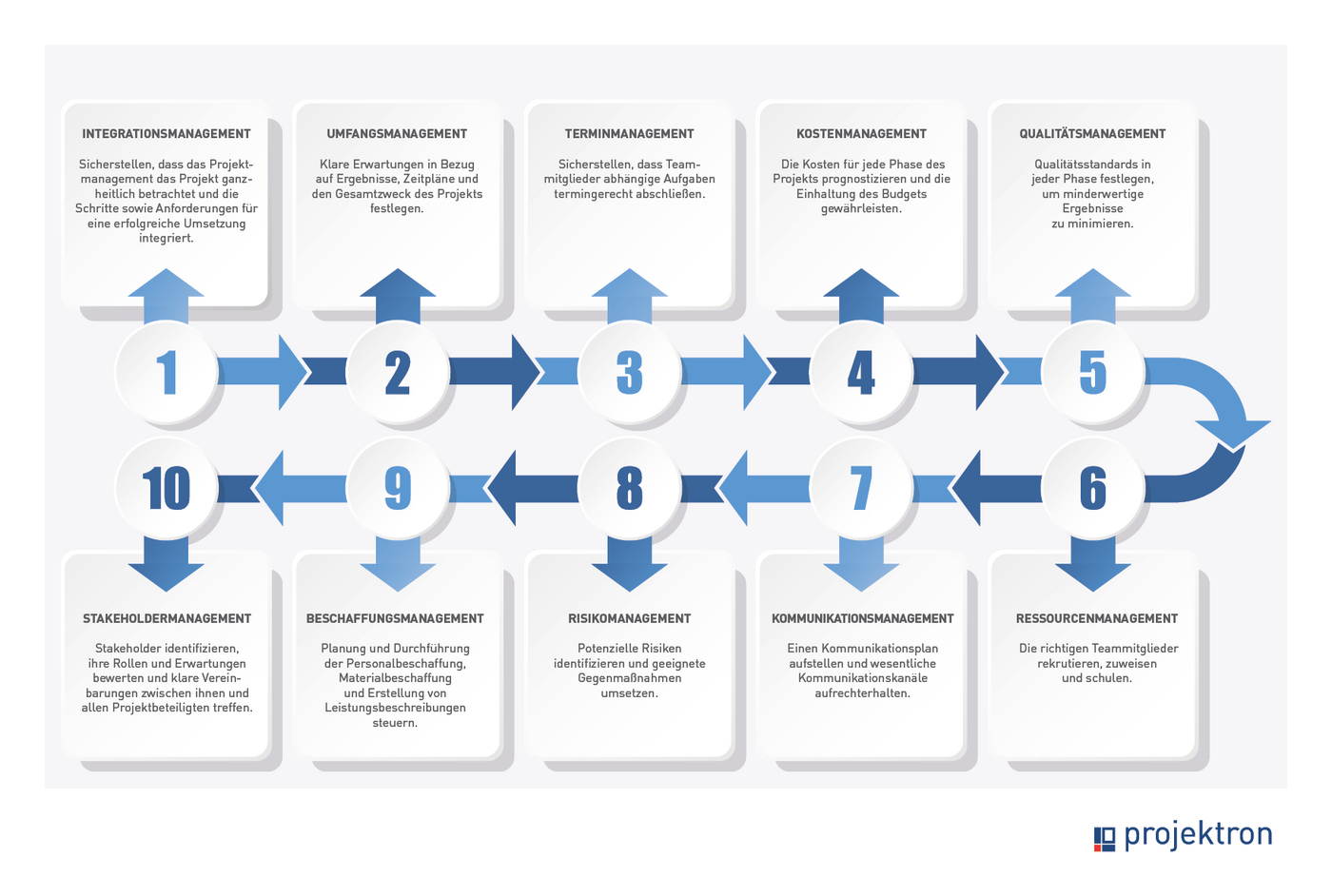

Die zehn Wissensgebiete im Überblick (bis Edition 6)

Der PMBOK Guide gliederte das Projektmanagement bis zur sechsten Edition in zehn Wissensgebiete (Knowledge Areas). Jedes dieser Gebiete behandelte einen spezifischen Aspekt, der für den Erfolg eines Projekts essenziell ist. Sie sollten helfen, die Vielschichtigkeit des Projektmanagements in klar definierte Themenbereiche zu unterteilen.

Wissensgebiet

Enthaltene Aspekte

1. Integrationsmanagement
(Integration Management)
Das Herzstück des Projektmanagements. Hier werden alle Prozesse und Aktivitäten koordiniert, damit das Projekt als Ganzes funktioniert. Vom Projektstart bis zum Abschluss sorgt dieses Wissensgebiet für eine reibungslose Verzahnung aller Komponenten.
2. Umfangsmanagement
(Scope Management)
Wo fängt das Projekt an, wo hört es auf? Die Definition und Kontrolle des Projektumfangs stellen sicher, dass nicht ständig neue Anforderungen hinzukommen und das Projekt aus dem Ruder läuft (Stichwort: „Scope Creep“).
3. Terminmanagement
(Schedule Management)
Ohne Zeitplan kein erfolgreiches Projekt. Die Planung, Steuerung und Kontrolle der Projektzeit sorgt dafür, dass Meilensteine eingehalten werden.
4. Kostenmanagement
(Cost Management)
Ein gutes Budget ist die Grundlage jedes Projekts. Schätzungen, Kalkulationen und laufende Kostenkontrolle verhindern unangenehme Überraschungen.
5. Qualitätsmanagement
(Quality Management)
Was nützt ein pünktlich fertiggestelltes Projekt, wenn das Ergebnis nicht überzeugt? Dieses Wissensgebiet stellt sicher, dass die Projektleistung den Erwartungen entspricht.
6. Ressourcenmanagement
(Resource Management)
Menschen, Maschinen, Material – dieses Wissensgebiet sorgt dafür, dass alle benötigten Ressourcen zur richtigen Zeit am richtigen Ort sind.
7. Kommunikationsmanagement
(Communications Management)
Eine klare Kommunikation ist entscheidend. Wer muss wann welche Informationen bekommen? Das Kommunikationsmanagement verhindert Missverständnisse und Informationslücken.
8. Risikomanagement
(Risk Management)
Risiken gibt es in jedem Projekt. Die Kunst besteht darin, sie frühzeitig zu erkennen, zu bewerten und Maßnahmen zu deren Minimierung zu ergreifen.
9. Beschaffungsmanagement
(Procurement Management)
Oft müssen externe Dienstleister oder Materialien beschafft werden. Verträge und Lieferantenmanagement fallen in diesen Bereich.
10. Stakeholder-Management
(Stakeholder Management)
Jedes Projekt betrifft verschiedene Interessengruppen. Deren Erwartungen zu managen und ihre Unterstützung zu gewinnen, ist ein entscheidender Erfolgsfaktor.

Mit der siebten Edition des PMBOK Guide wurden die zehn Wissensgebiete aus früheren Versionen offiziell durch einen prinzipienbasierten Ansatz ergänzt und bewusst in den Hintergrund gerückt. Das bedeutet, dass statt detaillierter Prozesse und Wissensgebiete nun die zwölf universellen Prinzipien und acht sogenannte Leistungsdomänen im Mittelpunkt stehen.

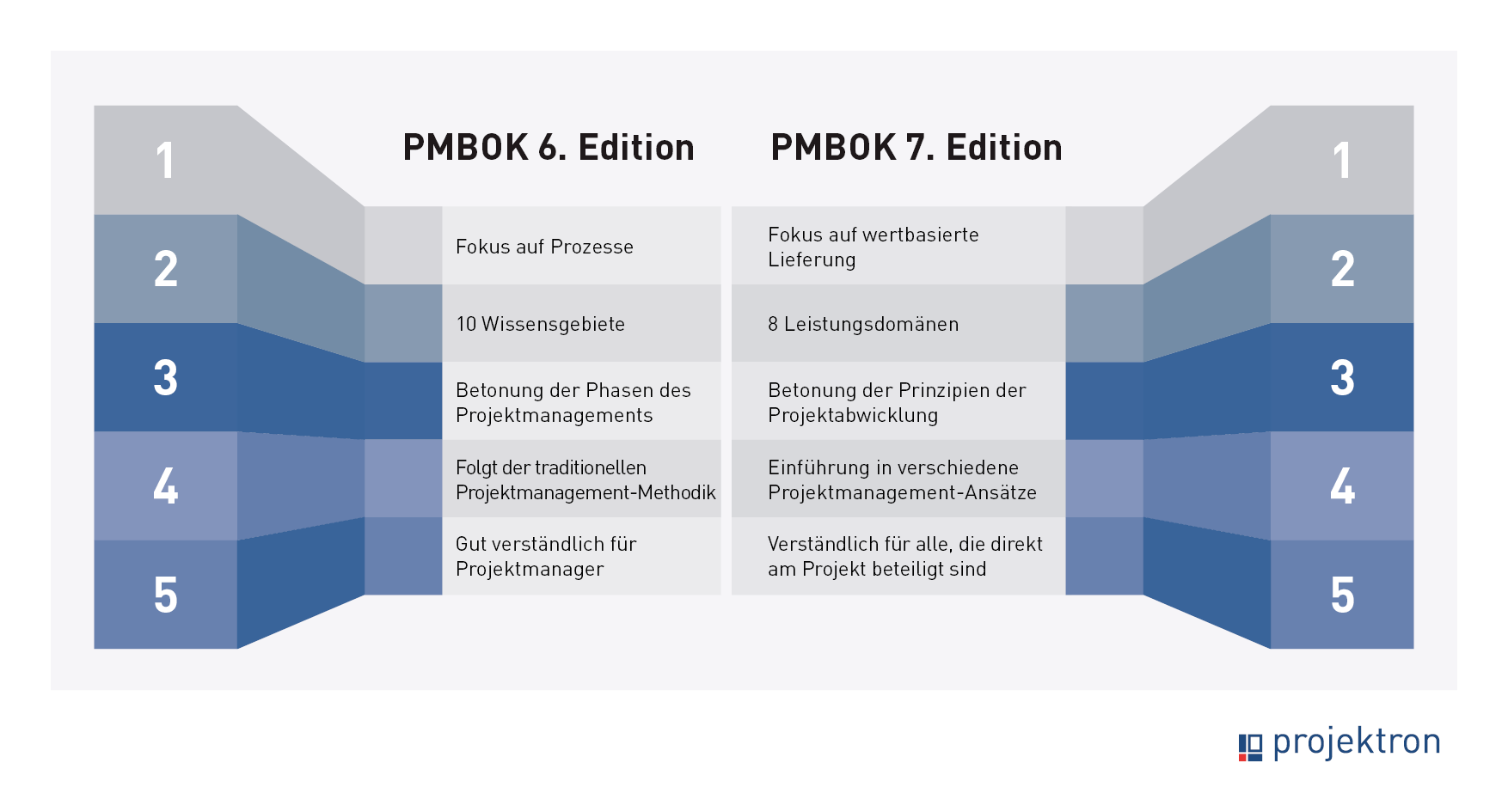

Performance Domains im PMBOK Guide: Edition 7 und Edition 8 im Vergleich

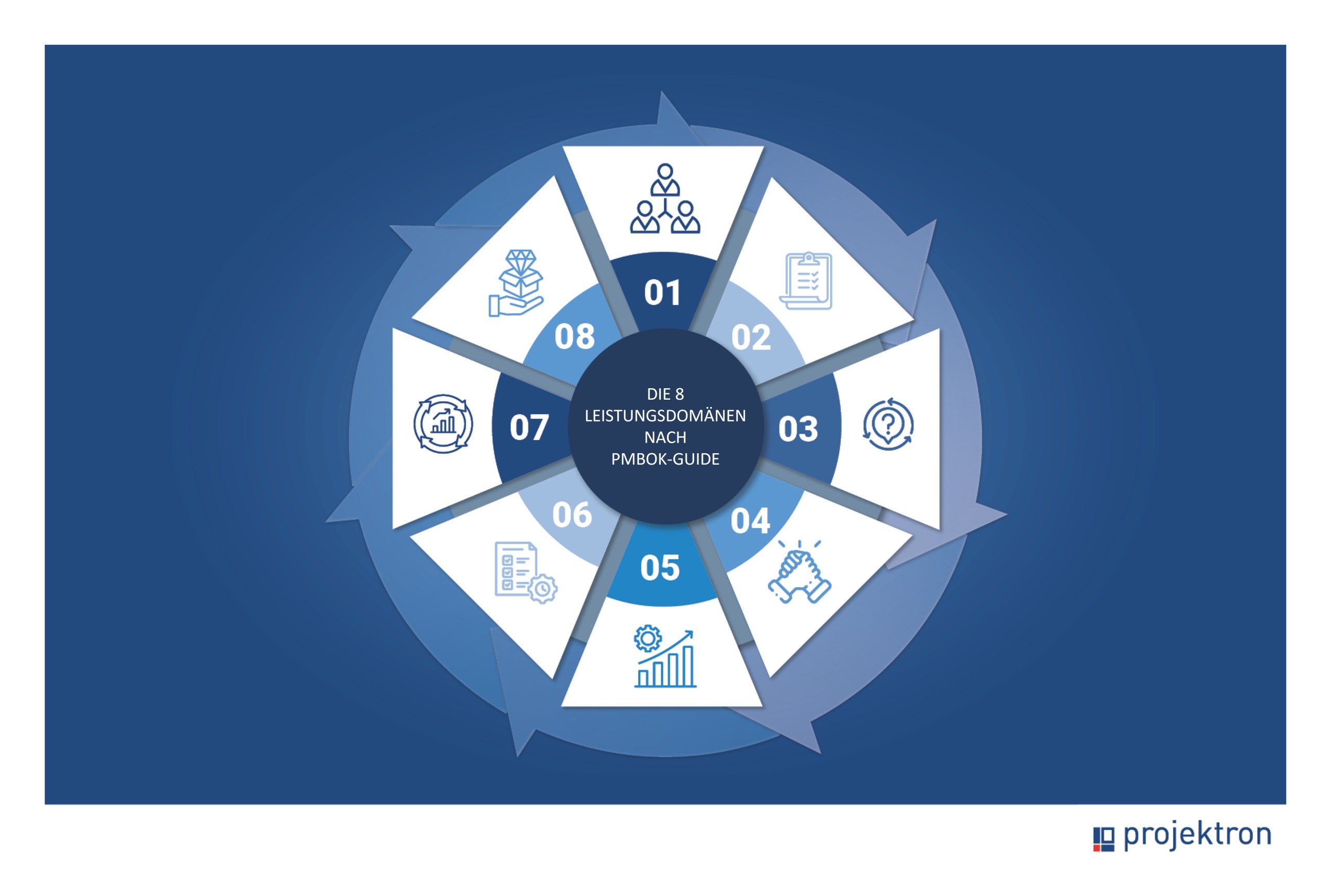

Mit der 7. Edition führte PMI die Performance Domains (Leistungsdomänen) als zentrale Struktur des Guide ein. Diese 8 Performance Domains lauteten: Stakeholder, Team, Development Approach and Life Cycle, Planning, Project Work, Delivery, Measurement und Uncertainty. Sie sollten Projektmanagement nicht mehr entlang klassischer Funktionssilos beschreiben, sondern als zusammenhängendes System von Ergebnissen, Zusammenarbeit, Steuerung und Wertrealisierung.

Die 8. Edition überarbeitet dieses Modell deutlich. Statt 8 Domains arbeitet PMI nun mit 7 Performance Domains: Governance, Scope, Schedule, Finance, Stakeholders, Resources und Risk. Damit verschiebt sich die Struktur stärker in Richtung derjenigen Themenfelder, die in der Projektsteuerung, Priorisierung, Ressourcenallokation und Entscheidungsfindung besonders relevant sind. Die Domains der 8. Edition sind also nicht bloß umbenannte Fassungen der 7. Edition, sondern Ausdruck einer neuen Systematik.

Die 5 Focus Areas in PMBOK Guide 8 und ihre Nähe zu den klassischen Prozessgruppen

In älteren PMBOK-Editionen wurden Projekte stark über die fünf klassischen Prozessgruppen beschrieben: Initiating (Initiierung), Planning (Planung), Executing (Ausführung), Monitoring/Controlling (Überwachung und Steuerung) und Closing (Abschluss). Die 7. Edition stellte diese Logik in den Hintergrund, weil sie den Fokus stärker auf Prinzipien und Performance Domains legte. In der 8. Edition greift PMI die bekannte Grundstruktur wieder auf, bezeichnet sie jedoch als 5 Focus Areas. Damit wird Prozesslogik erneut sichtbar gemacht, aber nicht als starre Schritt-für-Schritt-Vorgabe verstanden.

Die 5 Focus Areas der 8. Edition lauten:

Initiating

Planning

Executing

Monitoring and Controlling

Closing

Inhaltlich erinnern sie an die traditionellen Prozessgruppen früherer Ausgaben, ihre Funktion ist jedoch eine andere: Sie dienen als praxisnahe Orientierung für die Umsetzung von Projektarbeit und nicht als verpflichtendes lineares Phasenmodell. PMI betont damit, dass Prozesse je nach Kontext parallel verlaufen, iterativ wiederholt oder unterschiedlich stark formalisiert werden können. Das kommt insbesondere agilen und hybriden Arbeitsweisen entgegen.

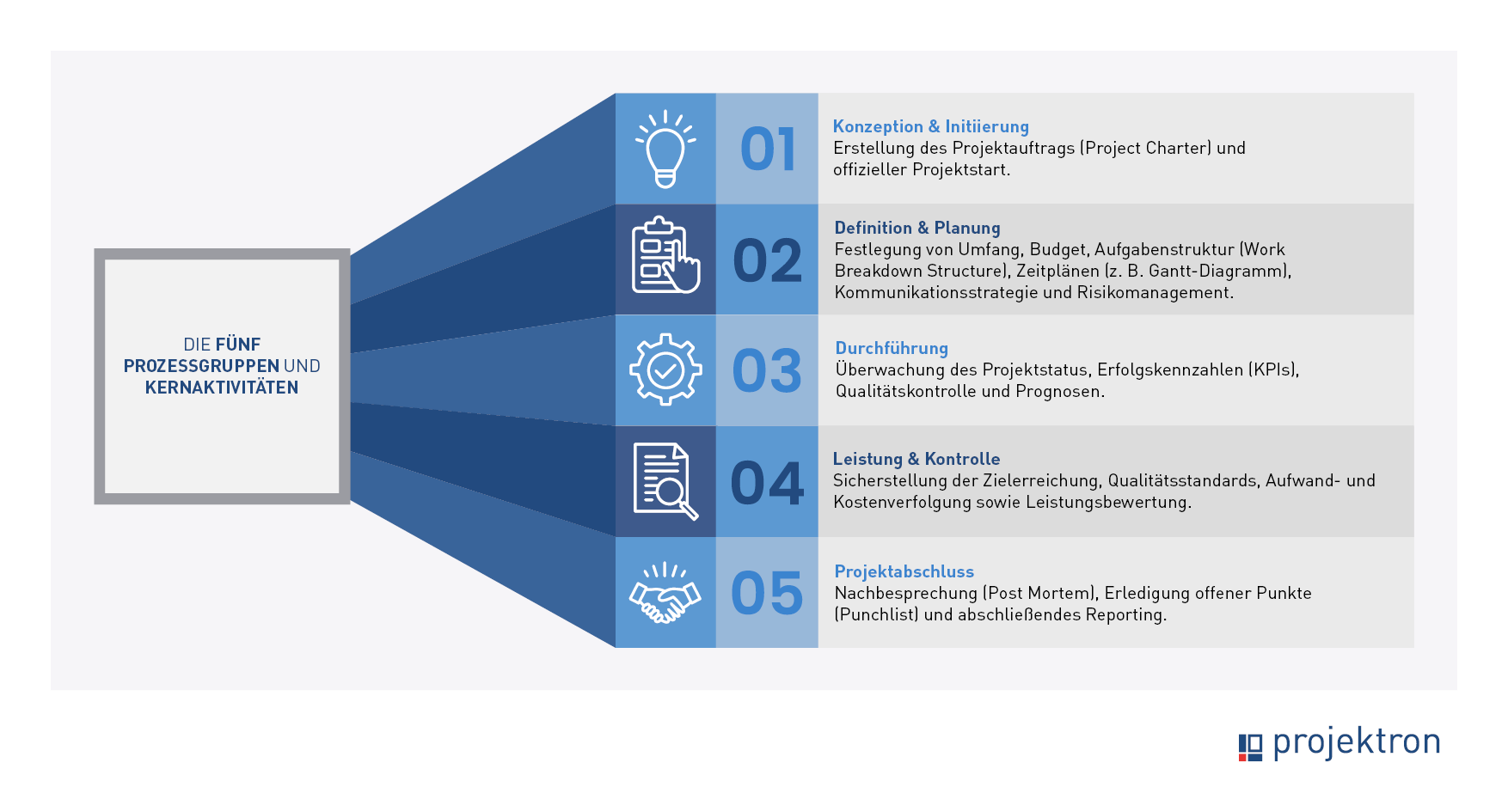

Prozessmodell im PMBOK Guide (bis Edition 6)

Der PMBOK Guide (bis zur 6. Edition) strukturierte das Projektmanagement anhand der fünf Prozessgruppen und zehn Wissensgebiete. Diese waren durch insgesamt 47 Prozesse miteinander verknüpft. Diese Struktur bildete eine Art Matrix, in der jeder Prozess einer bestimmten Prozessgruppe und gleichzeitig einem Wissensgebiet zugeordnet war. Die fünf Gruppen repräsentieren den chronologischen Ablauf eines Projekts, die zehn Wissensgebiete die verschiedenen Fachbereiche im Projektmanagement. Jeder der 47 Prozesse wurde einer Prozessgruppe und einem Wissensgebiet zugeordnet. Beispiel: Der Prozess „Risiken identifizieren“ gehört zur Prozessgruppe „Planung“ und zum Wissensgebiet „Risikomanagement“.

In der Übersicht der Zuordnung der Prozesse zu den Prozessgruppen wird deutlich, dass der PMBOK Guide klar einen Schwerpunkt auf die Prozessgruppe “Planung” legt.



Initiierung

Planung

Ausführung

Steuerung

Abschluss

Integrationsmanagement

Projektauftrag erstellen

Develop Project Management Plan

Projektarbeit lenken und durchführen

Projektarbeit überwachen und steuern

Projekt oder Phase abschließen

Projektwissen managen

Integriertes Änderungsmanagement durchführen

Umfangsmanagement



Umfangsmanagement planen



Umfang validieren



Anforderungen ermitteln

Umfang definieren

Umfang steuern

PSP (Arbeitspaketstruktur) erstellen

Terminmanagement



Terminplanmanagement planen



Terminplan steuern



Aktivitäten definieren

Aktivitäten sequenzieren

Dauer der Aktivitäten schätzen

Terminplan erstellen

Kostenmanagement



Kostenmanagement planen



Kosten steuern



Kosten schätzen

Budget festlegen

Qualitätsmanagement



Qualitätsmanagement planen

Qualität managen

Qualität steuern


Ressourcenmanagement



Ressourcenmanagement planen

Ressourcen beschaffen

Ressourcen steuern



Team entwickeln

Ressourcen für Aktivitäten schätzen

Team managen

Kommunikationsmanagement



Kommunikationsmanagement planen

Kommunikation managen

Kommunikation überwachen


Stakeholdermanagement

Stakeholder identifizieren

Stakeholder-Engagement planen

Stakeholder-Engagement managen

Stakeholder-Engagement überwachen


Risikomanagement



Risikomanagement planen

Risikoresponsen umsetzen

Risiken überwachen



Risiken identifizieren

Qualitative Risikoanalyse durchführen

Quantitative Risikoanalyse durchführen

Risikoresponsen planen

Beschaffungsmanagement



Beschaffungsmanagement planen

Beschaffungen durchführen

Beschaffungen steuern



Für jeden Prozess wurde definiert:

Eingangsgrößen (Inputs, z. B. Projektziele, Anforderungen)

Methoden und Werkzeuge (z. B. Risikoanalyse, Gantt-Diagramme)

Ausgangswerte (Outputs, z. B. Risikoregister, Berichte)

Die aktuelle 8. Edition löst sich bewusst von diesem starren Modell.

Prozesse werden weiterhin als wichtiger Bestandteil professionellen Projektmanagements verstanden, jedoch in vereinfachter, adaptiver Form. Der Fokus liegt darauf, Orientierung für die Praxis zu geben, ohne Vollständigkeit oder Verbindlichkeit einzelner Prozessbeschreibungen zu beanspruchen.

Projektmanager sind ausdrücklich aufgefordert, Prozesse zu skalieren, zu kombinieren oder zu vereinfachen – abhängig von Ziel, Risiko, Komplexität und Umfeld des Projekts.

Prinzipienorientierung im PMBOK Guide

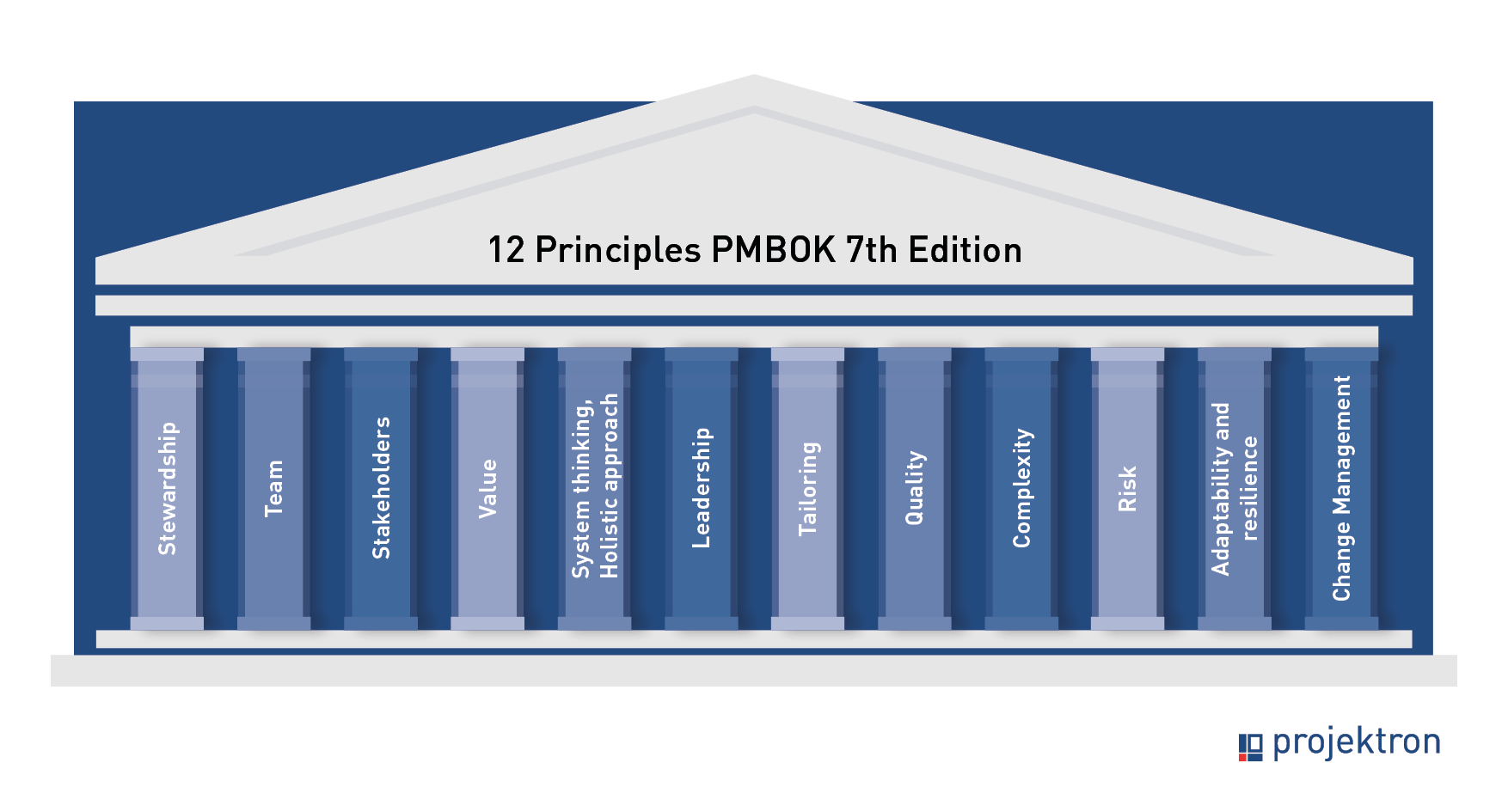

Die zwölf universellen Prinzipien des Projektmanagements wurden mit der siebten Edition des PMBOK Guide (2021) eingeführt. Sie ersetzen die vorherige prozessbasierte Struktur durch einen stärker prinzipienorientierten Ansatz, um mehr Flexibilität für unterschiedliche Projektumfelder zu ermöglichen. Diese Prinzipien dienen als übergreifende Orientierung für Projekte unterschiedlicher Art. Sie sind auf den Verhaltenskodex des PMI abgestimmt und definieren das Was und Warum des Projektmanagements.

Prinzip - PMBOK-Guide 7. Edition

Bedeutung

1. Stewardship übernehmen
(Stewardship)
Verantwortung für das Projekt und seine Auswirkungen übernehmen, nachhaltige Entscheidungen treffen und ethisch handeln.
2. Team zusammenführen
(Team)
Ein leistungsfähiges Team aufbauen, Zusammenarbeit fördern und eine positive Arbeitskultur schaffen.
3. Stakeholder einbinden
(Stakeholders)
Relevante Interessengruppen frühzeitig identifizieren, aktiv einbinden und deren Erwartungen managen.
4. Wert schaffen und maximieren
(Value)
Projekte so steuern, dass sie kontinuierlich Nutzen für Kunden und Organisationen generieren.
5. Systemdenken anwenden
(System thinking, Holistic approach)
Projekte als Teil eines größeren Umfelds verstehen und systemische Wechselwirkungen berücksichtigen.
6. Führung fördern
(Leadership)
Führung auf allen Ebenen ermöglichen, Verantwortung delegieren und Teammitglieder ermutigen, Initiative zu ergreifen.
7. Maßgeschneiderte Methoden nutzen
(Tailoring)
Vorgehensweisen und Werkzeuge an das spezifische Projekt und dessen Anforderungen anpassen.
8. Qualität optimieren
(Quality)
Prozesse und Ergebnisse kontinuierlich überprüfen und verbessern, um die gewünschten Standards zu erreichen.
9. Komplexität navigieren
(Complexity)
Unsicherheiten und dynamische Veränderungen aktiv managen und Lösungsansätze flexibel anpassen.
10. Risiken aktiv managen
(Risk)
Risiken systematisch identifizieren, bewerten und Strategien entwickeln, um Chancen zu nutzen und Gefahren zu minimieren.
11. Anpassungsfähigkeit und Resilienz stärken
(Adaptability and Resilience)
Projekte so gestalten, dass sie auf Veränderungen reagieren können, ohne das übergeordnete Ziel aus den Augen zu verlieren.
12. Erkenntnisse ermöglichen (Enable Change)Wissen und Erfahrungen dokumentieren, weitergeben und für zukünftige Projekte nutzbar machen.

Diese Prinzipien bieten einen flexiblen Rahmen für modernes Projektmanagement, der sowohl klassische als auch agile Methoden integriert. Sie helfen Projektorganisationen dabei, ihre Projekte effizient zu steuern und langfristig erfolgreiche Ergebnisse zu erzielen. Dass es sich ausgerechnet um 12 Prinzipien handelt, dürfte kein Zufall sein:

Sowohl das Agile Manifest mit seinen 12 Prinzipien als auch der PMBOK Guide (7. Edition) mit seinen universellen Prinzipien setzen auf grundlegende Werte, die unabhängig von spezifischen Methoden oder Frameworks angewendet werden können. Mit der siebten Edition hat PMI bewusst eine Brücke zwischen klassischem und agilem Projektmanagement geschlagen, indem der Fokus von detaillierten Prozessen hin zu zeitlosen Grundsätzen verschoben wurde.  Diese Ausrichtung wurde in der achten Edition konsequent weiterentwickelt und präzisiert. Sie legt den Schwerpunkt auf Themen wie verantwortungsvolle Führung, Wertorientierung, Qualität, Systemdenken, Anpassungsfähigkeit und nachhaltige Entscheidungen.

Während frühere Versionen des PMBOK Guide stark auf Prozesse, ITTOs und klar definierte Best Practices fokussiert waren, arbeitete die 7. Edition mit Prinzipien und Leistungsdomänen, um mehr Flexibilität und Kontextsensitivität zu ermöglichen. Die 8. Edition behält diesen prinzipienorientierten Ansatz bei, führt jedoch modernisierte, nicht-preskriptive Prozess-Guidance wieder ein. Damit kombiniert sie das Beste aus beiden Welten: eine klare Orientierung für die Praxis, ohne die adaptive Offenheit zu verlieren. Die Entwicklung folgt dem allgemeinen Trend im Projektmanagement: weg von starren Vorgehensmodellen, hin zu anpassungsfähigen Prinzipien und situationsgerechten Prozessen, die den unterschiedlichen Anforderungen klassischer, agiler und hybrider Arbeitsweisen gerecht werden.

Die 6 übergeordneten Prinzipien der 8. Edition

Die 8. Edition entwickelt die Prinzipienlogik der 7. Edition weiter, übernimmt sie jedoch nicht eins zu eins. PMI arbeitet nun mit 6 übergeordneten Prinzipien:

Adopt a Holistic View

Focus on Value

Embed Quality Into Processes and Deliverables

Be an Accountable Leader

Integrate Sustainability Within All Project Areas

Build an Empowered Culture.

Damit wird das Prinzipienmodell kompakter und stärker auf Führungsverständnis, Qualität, Nachhaltigkeit, Wertorientierung und Organisationskultur ausgerichtet.

Auch die fortgesetzte Integration agiler und hybrider Denkweisen in der 8. Edition zeigt, dass PMI den Wandel in der Praxis erkannt hat. Unternehmen arbeiten heute kaum noch rein klassisch oder rein agil, sondern nutzen hybride Ansätze, die Stabilität und Flexibilität verbinden.

Hinweis zur Einordnung: Die nachfolgend dargestellten 12 Prinzipien beziehen sich auf den PMBOK Guide – Seventh Edition. In der 8. Edition wurde das Prinzipienmodell neu gefasst und auf 6 Prinzipien verdichtet. Wer PMBOK 8 beschreibt, sollte diese beiden Modelle daher klar voneinander trennen.

Agile und hybride Methoden im aktuellen PMBOK Guide 8. Edition

Der PMBOK® Guide versteht sich auch in der 8. Edition nicht als starre Einzelmethode, sondern als methodenübergreifender Referenzrahmen. Predictive, adaptive und hybride Vorgehensweisen werden nicht gegeneinander ausgespielt, sondern als kontextabhängige Optionen verstanden. PMI beschreibt Projektmanagement damit als System, in dem Struktur, Führung, Wertorientierung und Anpassungsfähigkeit zusammenwirken müssen.

Für die 8. Edition ist dabei wichtig, dass agile und hybride Vorgehensweisen nicht nur allgemein bejaht, sondern systematisch eingeordnet werden. Laut Inhaltsstruktur der neuen Ausgabe geschieht das insbesondere über Themen wie

Project Life Cycles

Project Development Approaches

Tailoring

Delivery Cadence

Focus Areas

Dadurch wird deutlicher als zuvor gezeigt, wie unterschiedliche Vorgehensweisen in ein gemeinsames Steuerungs- und Entscheidungsmodell eingebettet werden können.

Für die Praxis bedeutet das: Der PMBOK® Guide schreibt weder Wasserfall noch Scrum noch ein bestimmtes Hybridmodell vor. Stattdessen unterstützt er Projektverantwortliche dabei, für Zielbild, Umfeld, Risiko, Teamstruktur und Stakeholderlage die passende Kombination aus Planung, Steuerung und Delivery zu wählen. Gerade in Organisationen, die klassische Governance mit agiler Umsetzung verbinden wollen, ist dieser kontextorientierte Ansatz besonders anschlussfähig.

Wie läuft ein Projekt nach PMBOK Guide ab?

Der PMBOK Guide ist nicht nur ein theoretisches Modell – er bietet auch eine klare Struktur für die Praxis. Ein Projekt lässt sich anhand typischer Projektphasen strukturieren, auch wenn diese nicht mehr als starre Abfolge verstanden werden.

1. Initiierung: Vom Projektauftrag bis zur Stakeholder-Analyse

In der Initiierungsphase wird die Grundlage für das gesamte Projekt geschaffen. Hier geht es darum, die Projektidee zu definieren, den Nutzen zu bewerten und erste Rahmenbedingungen festzulegen. Der zentrale Bestandteil dieser Phase ist der Projektauftrag, der alle relevanten Eckdaten, Ziele und Stakeholder umfasst.

Wichtige Schritte in dieser Phase:

Projektauftrag formulieren: Der Projektauftrag ist das zentrale Dokument, das den Zweck des Projekts, die grobe Planung und die Ressourcen beschreibt.

Stakeholder-Analyse durchführen: Wer hat ein Interesse am Projekt? Welche Erwartungen haben die beteiligten Parteien? Diese Fragen werden in einer detaillierten Stakeholder-Analyse beantwortet.

Wirtschaftlichkeitsprüfung: Ist das Projekt finanziell und strategisch sinnvoll? Die Durchführung von Machbarkeitsstudien oder Kosten-Nutzen-Analysen kann in dieser Phase erforderlich sein.

Ein gut strukturierter Start reduziert das Risiko von Missverständnissen und schafft eine solide Basis für die nächste Phase: die detaillierte Planung.

2. Planung: Zeit, Kosten, Risiken und Qualität managen

Nach der Initiierung folgt die umfangreiche Planungsphase. Hier werden die notwendigen Maßnahmen definiert, um das Projektziel zu erreichen. Diese Phase ist besonders wichtig, da sie die Grundlage für die spätere Umsetzung bildet.

Wichtige Aspekte der Planungsphase:

Zeitmanagement: Erstellung eines realistischen Projektzeitplans mit Meilensteinen.

Kostenmanagement: Kalkulation des Budgets und Definition der Kostenstruktur.

Risikomanagement: Identifikation, Analyse und Bewertung möglicher Risiken.

Qualitätsmanagement: Festlegung von Standards, um eine hohe Qualität der Projektergebnisse zu gewährleisten.

Ressourcenplanung: Zuweisung von Personal, Material und anderen notwendigen Ressourcen.

Die Planung ist ein iterativer Prozess. Je nach Projektfortschritt können Anpassungen notwendig sein, um auf neue Gegebenheiten zu reagieren.

3. Umsetzung: Die eigentliche Projektarbeit beginnt

Nun beginnt die eigentliche Arbeit am Projekt. In dieser Phase werden die geplanten Aufgaben ausgeführt und die notwendigen Ressourcen eingesetzt, um die Projektziele zu erreichen.

Wichtige Aspekte:

Teamkoordination: Projektleiter müssen sicherstellen, dass alle Teammitglieder ihre Aufgaben verstehen und effizient zusammenarbeiten.

Kommunikation: Regelmäßige Meetings, Statusberichte und Feedbackschleifen helfen, das Projekt auf Kurs zu halten.

Änderungsmanagement: Falls unvorhergesehene Probleme auftreten, müssen Anpassungen vorgenommen werden.

Der Projekterfolg hängt maßgeblich davon ab, wie gut die Umsetzung organisiert ist und wie flexibel das Team auf Herausforderungen reagiert.

4. Überwachung und Steuerung: Kontinuierliche Kontrolle des Projekts

Parallel zur Umsetzung findet die Überwachung und Steuerung statt. Das Ziel ist, den Fortschritt des Projekts kontinuierlich zu messen und sicherzustellen, dass es im Zeit- und Budgetrahmen bleibt.

Schwerpunkte dieser Phase:

Fortschrittskontrolle: Sind wir im Zeitplan? Werden die Ziele erreicht?

Qualitätssicherung: Entsprechen die Ergebnisse den definierten Standards?

Risikomanagement: Haben sich neue Risiken ergeben, und wie können sie minimiert werden?

Stakeholder-Management: Kommunikation mit wichtigen Beteiligten, um Erwartungen zu steuern.

Diese Phase sorgt dafür, dass das Projekt nicht aus dem Ruder läuft und frühzeitig auf Probleme reagiert werden kann.

5. Abschluss: Erfolgreiche Beendigung des Projekts

Am Ende des Projekts steht die Abschlussphase. Hier geht es darum, das Projekt offiziell zu beenden, die Ergebnisse zu dokumentieren und eine Nachbetrachtung durchzuführen.

Wichtige Schritte:

Ergebnisbewertung: Wurden die Ziele erreicht?

Abschlussbericht: Dokumentation der Lessons Learned für zukünftige Projekte.

Übergabe der Ergebnisse an den Kunden oder die Nutzer.

Ein sauberer Abschluss sorgt für eine bessere Nutzung der gewonnenen Erkenntnisse und verbessert zukünftige Projekte.

Welche Vorteile und Herausforderungen bringt Projektmanagement nach PMBOK Guide mit sich?

Die 8. Edition des PMBOK Guide bietet Unternehmen vor allem deshalb Vorteile, weil sie mehrere Ebenen professioneller Projektarbeit miteinander verbindet:

6 Prinzipien als Grundhaltung

7 Performance Domains als zentrale Steuerungsbereiche

5 Focus Areas als praxisnahe Umsetzungsperspektive

Hinzu kommen erweiterte Inhalte zu AI, PMOs und Procurement sowie eine wieder sichtbarer gemachte, aber nicht-preskriptive Prozess-Guidance. Dadurch entsteht ein Rahmen, der international anschlussfähig und zugleich flexibel genug für klassische, agile und hybride Umfelder ist.

Ein wesentlicher Vorteil liegt in dieser integrierten Struktur. Die 7. Edition stärkte vor allem Prinzipien und Performance Domains; die 8. Edition ergänzt diese Sicht um mehr Umsetzungsnähe. Organisationen erhalten damit nicht nur ein Werte- und Orientierungsmodell, sondern auch eine greifbarere Ordnung für konkrete Projektarbeit. Das ist besonders hilfreich für Unternehmen, die zwischen Governance, Delivery, Compliance und Anpassungsfähigkeit balancieren müssen.

Vorteile Projektmanagement nach PMBOK Guide 8. Edition

Nachteile Projektmanagement nach PMBOK Guide 8. Edition

  • Einheitliche Standards und gemeinsame Terminologie – trotz größerer Flexibilität
  • Integration moderner Best Practices aus klassischen, agilen und hybriden Kontexten
  • Skalierbar auf Projekte jeder Größe und Komplexität
  • Moderne Prozess-Guidance bietet klare Orientierung ohne starre Vorgaben
  • Starker Fokus auf Wertorientierung, Anpassungsfähigkeit und Verantwortlichkeit
  • Unterstützung durch Prinzipien und Performance Domains für kontextsensitives Arbeiten
  • Moderne Inhalte erlauben Adaption an aktuelle Themen (KI, PMOs, Beschaffung und hybride Governance)
  • Trotz vereinfachter Struktur bleibt das Framework umfangreich und erfordert Einarbeitung
  • Prinzipien, Domains und flexible Prozesse müssen zunächst verstanden und sinnvoll verknüpft werden
  • Höherer Anspruch an Reifegrad der Organisation, da weniger „Schritt-für-Schritt“-Vorgaben existieren
  • Gefahr der Überforderung kleinerer Teams, wenn zu viel Theorie auf einmal angewendet wird
  • Dokumentation bleibt weiterhin wichtig – Transparenz und Nachvollziehbarkeit führen zu Aufwand
  • Kontextbezogene Anpassung kann schwierig sein, wenn Unternehmen starre Routinen gewohnt sind
  • Einführung eines hybriden, prinzipienorientierten Frameworks erfordert oft kulturellen Wandel

Trotz dieser Herausforderungen bietet die 8. Edition einen ausgereiften und zeitgemäßen Ansatz. Sie überwindet die Starrheit der früheren Versionen, ohne die praktische Orientierung zu verlieren, und stellt sicher, dass moderne Projekte – egal ob klassisch, agil oder hybrid – strukturiert, wertorientiert und nachhaltig gesteuert werden können.

Wann ist Projektmanagement nach PMBOK Guide die richtige Wahl?

Der PMBOK Guide eignet sich besonders für Unternehmen, die ein professionelles, international anschlussfähiges und zugleich anpassbares Rahmenwerk für Projektarbeit suchen. Für die 8. Edition ist dabei typisch, dass sie nicht nur Standardsprache und Grundlogik bietet, sondern diese über 6 Prinzipien, 7 Performance Domains und 5 Focus Areas in eine stärker integrierte Struktur überführt. Gerade für Organisationen mit gemischten Projektlandschaften aus klassischen, agilen und hybriden Vorhaben ist das attraktiv.

Es ist die richtige Wahl, wenn:

Projekte eine hohe Komplexität aufweisen und ein klares, zugleich anpassbares Rahmenwerk benötigen, um Risiken, Abhängigkeiten und Stakeholder effizient zu managen.

Unternehmen in regulierten Branchen tätig sind, in denen strukturierte Planung, Nachvollziehbarkeit und umfangreiche Dokumentation unverzichtbar sind (z. B. Pharma, Luftfahrt, Finanzsektor, öffentliche Verwaltung). Die 8. Edition unterstützt dies weiterhin, bietet aber gleichzeitig mehr Flexibilität in der Ausgestaltung der Prozesse.

Organisationen international arbeiten und eine gemeinsame, weltweit verständliche Projektmanagement-Sprache benötigen. Die 8. Edition schafft hier Klarheit durch standardisierte Begriffe, Prinzipien und domänenübergreifende Orientierung.

Skalierbarkeit und langfristige Optimierung von Prozessen entscheidend sind: Die Verbindung aus Prinzipien (strategischer Rahmen), Domains (operative Orientierung) und flexibler Prozess-Guidance (praktische Umsetzung) macht die 8. Edition besonders geeignet für reife, projektintensive Organisationen oder PMOs.

Unternehmen, die überwiegend agil arbeiten oder sehr schnelle, iterative Entwicklungszyklen bevorzugen, sollten prüfen, ob der PMBOK Guide im Sinne der 8. Edition hybrid kombiniert wird – z. B. durch die Verbindung klassischer Planungslogik mit agilen Arbeitsweisen wie Scrum oder Kanban. Die 8. Edition unterstützt hybride Ansätze explizit und zeigt, wie Prinzipien und Prozesse kontextsensitiv angewendet werden können.

Wie unterscheidet sich der PMBOK Guide von anderen Projektmanagement-Vorgehensmodellen?

PMBOK Guide vs. klassische Wasserfallmethoden

Der PMBOK Guide und klassische Wasserfallmethoden teilen viele Gemeinsamkeiten, unterscheiden sich jedoch in ihrem Detailgrad und ihrer Anwendungsweise. Während klassische Wasserfallmethoden auf eine sequenzielle Abfolge setzen, lässt der PMBOK® Guide unterschiedliche Lebenszyklus- und Vorgehensmodelle zu. Der PMBOK Guide bietet außerdem eine umfassendere Sammlung von Prozessen und Best Practices.

Gemeinsamkeiten zwischen PMBOK Guide und Wasserfallmethoden

Detaillierte Planung: Beide Ansätze setzen auf eine gründliche Planungsphase mit umfassenden Spezifikationen, bevor die eigentliche Umsetzung beginnt.

Dokumentationsgetrieben: Die Bedeutung von Dokumentation ist hoch – sowohl der PMBOK Guide als auch Wasserfallmethoden legen großen Wert auf Anforderungen, Pläne, Berichte und Nachweise.

Unterschiede zwischen PMBOK Guide und Wasserfallmethoden



PMBOK Guide

Wasserfall

FlexibilitätBietet Prozesse zur Anpassung und OptimierungStarrer Ablauf, Änderungen sind schwer umsetzbar
FokusMethodische Rahmenstruktur mit Best PracticesFeste Phasen (Anforderungsanalyse → Design → Implementierung → Test → Wartung)
EinsatzbereichUniversell für verschiedene BranchenOft in Softwareentwicklung und Ingenieurwesen

Während Wasserfallmethoden für klar definierte Projekte mit stabilen Anforderungen geeignet sind, bietet der PMBOK Guide eine anpassungsfähigere Struktur, die eine breitere Anwendung ermöglicht.

PMBOK Guide vs. PRINCE2: Unterschiede in Struktur und Anwendung

Der PMBOK Guide und PRINCE2 zählen zu den bekanntesten Projektmanagement-Methoden, unterscheiden sich jedoch in ihrer Struktur und Anwendung. Während der PMBOK Guide ursprünglich einen stark prozessorientierten Ansatz verfolgte, entwickelte er sich seit der 7. Edition zu einem stärker prinzipien- und kontextorientierten Rahmen. PRINCE2 indes, ist ein methodischer Ansatz mit klar definierten Rollen, Prozessen und Dokumenten.

PRINCE2 legt einen starken Fokus auf die Kontrolle des gesamten Projektlebenszyklus und bietet eine stringente Struktur für Entscheidungsprozesse. Der PMBOK Guide hingegen ist flexibler und lässt Unternehmen Freiheiten bei der Umsetzung der empfohlenen Praktiken. Unternehmen mit klaren Hierarchien und stark regulierten Projekten tendieren oft zu PRINCE2, während der PMBOK Guide für Organisationen mit individuellen Prozessanforderungen besser geeignet ist.



PMBOK Guide

PRINCE2

AnsatzSammlung von Best Practices und ProzessenVorgegebenes Framework mit definierten Rollen
FlexibilitätHoch, da keine starre MethodikStrikter strukturiert, weniger flexibel
FokusProzesse, Inputs, Outputs, WerkzeugeGovernance, Verantwortlichkeiten und Business Case
EinsatzbereichUniversell für alle BranchenHäufig in Großbritannien und bei Behörden genutzt

PRINCE2-Methode im Projektmanagement: Grundlagen, Stärken und Schwächen

Als standardisierte Herangehensweisen bieten Projektmanagement-Methoden für die Planung, Durchführung und das Controlling von Projekten Orientierungshilfen. PRINCE2 ist eine prozessorientierte Methode, lässt sich skalieren und stellt den Nutzen eines Projektes ins Zentrum des Projektmanagements. Unser Fachartikel bietet einen Einstieg in die Grundidee, Stärken und Schwächen der PRINCE2-Methode.



Mehr zu PRINCE2

PMBOK Guide vs. IPMA: Kompetenzbasierte vs. prozessbasierte Ansätze

Ein grundlegender Unterschied zwischen PMBOK Guide und der IPMA (International Project Management Association) liegt im methodischen Ansatz. Der PMBOK Guide konzentriert sich auf Prozesse und Best Practices, während die IPMA mit ihrem Individual Competence Baseline (ICB)-Modell einen kompetenzbasierten Ansatz verfolgt.

Die ICB nach IPMA betrachtet nicht nur Prozesse, sondern auch die individuellen Fähigkeiten und Soft Skills der Projektmanager. Die Methode legt besonderen Wert auf Leadership, strategisches Denken und soziale Kompetenzen. Unternehmen, die ihre Mitarbeiter langfristig im Projektmanagement weiterentwickeln möchten, profitieren oft von der IPMA-Zertifizierung. Der PMBOK Guide ist hingegen stärker für Organisationen geeignet, die prozessorientierte Strukturen etablieren möchten.



PMBOK Guide

IPMA

SchwerpunktProzesse und MethodenPersönliche und organisatorische Kompetenzen
ZertifizierungPMP (prozessbasiert)IPMA Level A–D (kompetenzbasiert)
FlexibilitätStrukturierte Best PracticesAnpassung an individuelle Stärken der Projektmanager

PMBOK Guide vs. Agile Methoden (Scrum, SAFe, Kanban): Planbarkeit vs. Flexibilität

Während der PMBOK Guide einen planungsorientierten Ansatz verfolgt, setzen agile Methoden wie Scrum, SAFe und Kanban auf Flexibilität und iterative Entwicklung. Der größte Unterschied besteht darin, dass der PMBOK Guide bis zur Edition 6 eine detaillierte Projektstruktur mit definierten Phasen vorgab, während agile Methoden seit jeher auf kontinuierliche Anpassung und inkrementelle Entwicklung setzen. Neuere PMBOK-Editionen lassen jedoch bewusst offenere, adaptive Strukturen zu.

Scrum eignet sich besonders für Softwareentwicklungsteams, die in kurzen Sprints arbeiten. SAFe ermöglicht die Skalierung agiler Prinzipien in großen Unternehmen. Kanban hingegen optimiert Workflows und minimiert Engpässe durch eine visuelle Darstellung von Aufgaben.

Unternehmen, die eine hohe Planbarkeit benötigen oder regulatorischen Anforderungen unterliegen, profitieren vom PMBOK Guide. Agile Methoden sind hingegen ideal für dynamische Umgebungen, in denen schnelle Anpassungen erforderlich sind.




PMBOK Guide

Agile

SchwerpunktStrukturierte PlanungIterative Entwicklung
FlexibilitätVergleichsweise niedrigHoch
DokumentationDetaillierte Dokumentation erforderlichMinimale Dokumentation
EinsatzbereichGroße, komplexe ProjekteDynamische, sich schnell ändernde Projekte

Scrum in der Softwareentwicklung: agil und strukturiert

Geht es um agile Methoden der Softwareentwicklung, kommen Sie um einen Begriff nicht herum: Scrum. Was aber ist Scrum eigentlich und wie entfaltet es seine Stärken in der Softwareentwicklung? Welche Rollen und welche Aktivitäten gibt es in Scrum? Was sind Vorteile und Nachteile dieses agilen Rahmenwerks? All das erfahren Sie in diesem Artikel. Darüber hinaus gewähren wir in der Folge einen Einblick in unsere agile Scrum-Variante, die wir erfolgreich zur Entwicklung von BCS nutzen. Dabei setzen wir BCS als Scrum Software ein.

Mehr zu Scrum in der Softwareentwicklung und bei Projektron

Wann ist welches Vorgehensmodell die beste Wahl?

Die Wahl des richtigen Projektmanagement-Ansatzes hängt von den individuellen Anforderungen eines Unternehmens ab. Eine Übersicht hilft bei der Orientierung:

Vorgehensmodell

Vorteile

Geeignet für

PMBOK GuideStrukturierte Prozesse, SkalierbarkeitRegulierungsintensive Branchen, große Unternehmen
PRINCE2Klare Rollenverteilung, strikte KontrolleBehörden, Unternehmen mit festen Projektstrukturen
IPMA (ICB)Fokus auf persönliche KompetenzenUnternehmen mit langfristiger Personalentwicklung
ScrumSchnelle Iterationen, hohe AnpassungsfähigkeitSoftwareentwicklung, innovative Branchen
SAFeSkalierung agiler MethodenSoftwareentwicklung, innovative Branchen
KanbanEffizienzsteigerung, visuelle TransparenzUnternehmen mit variabler Arbeitslast

In der Praxis setzen viele Unternehmen auf hybride Ansätze. Eine Kombination aus PMBOK Guide und agilen Methoden kann beispielsweise dazu beitragen, strukturierte Planung mit Flexibilität zu verbinden. Entscheidend ist, dass das Vorgehensmodell zur Unternehmenskultur, den Projektanforderungen und den langfristigen Zielen passt.

Hybrides Projektmanagement: Mit klassischen und agilen Methoden zu mehr Effektivität und Effizienz

Klassisch oder agil? Wenn die Entscheidung zwischen diesen beiden Ansätzen schwerfällt, ist vermutlich eine Kombination von klassischen und agilen Projektmanagement-Methoden genau der richtige Weg. Hybrides Projektmanagement ist der Ansatz, der das beste aus diesen beiden Welten zu vereinen sucht. Wie der hybride Ansatz funktioniert, wann er sich eignet, welche Vor- und Nachteile der Ansatz für Organisationen hat und wie auch Sie vom hybriden Projektmanagement profitieren können, erfahren Sie in diesem Beitrag.

Mehr zu hybridem Projektmanagement

Hybridansätze: Die Kombination aus PMBOK Guide und agilen Frameworks

Agile Methoden wie Scrum stehen im scheinbaren Widerspruch zur detaillierten Prozessstruktur des PMBOK Guide. Dennoch lassen sich agile Prinzipien erfolgreich in das PMBOK-Guide-Framework integrieren, um von den Vorteilen beider Ansätze zu profitieren.

Iterative Planung: Der PMBOK Guide erlaubt iterative Planungsansätze innerhalb einzelner Prozessgruppen. Teams können z. B. in kurzen Zyklen (Sprints) arbeiten, aber weiterhin die übergeordneten PMBOK-Guide-Prozesse nutzen.

Flexibilität in der Ausführung: Während der PMBOK Guide einen strukturierten Rahmen vorgibt, können agile Methoden helfen, kurzfristig auf sich ändernde Anforderungen zu reagieren.

Rollenanpassung: Klassische Projektrollen aus dem PMBOK Guide (Projektleiter) können mit agilen Rollen (Scrum Master, Product Owner) kombiniert werden.

Die Kombination von PMBOK Guide und agilen Methoden kann sinnvoll sein, wenn ein Unternehmen zwar strukturierte Prozesse benötigt, aber gleichzeitig von den Vorteilen agiler Flexibilität profitieren möchte.

Wann sind Hybridansätze sinnvoll?

In großen Organisationen: Während das Management oft auf strukturierte Prozesse und Berichterstattung angewiesen ist, profitieren Teams von agilen Methoden in der Umsetzung.

In regulierten Branchen: Der PMBOK Guide bietet den notwendigen Rahmen für Compliance und Dokumentation, während agile Methoden Innovation und schnelle Anpassungen ermöglichen.

Für komplexe Projekte mit unsicheren Anforderungen: Eine Kombination aus detaillierter Planung und agiler Flexibilität erleichtert es, mit Unsicherheiten umzugehen.

Typische Hybridmodelle

Agile Entwicklung innerhalb eines PMBOK-Guide-Projektmanagements: Das Gesamtprojekt wird nach PMBOK Guide gemanagt, aber einzelne Teilprojekte oder Teams arbeiten agil.

Agile Methoden mit PMBOK-Guide-gesteuerter Governance: Die Unternehmensleitung nutzt den PMBOK Guide für Controlling und Berichterstattung, während Teams agile Frameworks nutzen.

Phasenbasierter Ansatz („Wasserfall-Agil“): Die Planungsphase folgt PMBOK Guide, während die Umsetzung agil erfolgt.

Mögliche agile Ergänzungen in der PMBOK-Guide-Struktur

PMBOK-Guide-Prozessgruppe

Mögliche agile Ergänzungen

1. Initiierung

Product Visioning, Stakeholder Mapping

2. Planung

Release Planning, Roadmaps, User Stories

3. Umsetzung

Scrum, Kanban, Daily Stand-ups

4. Steuerung

Sprint Reviews, Burndown Charts

5. Abschluss

Retrospektiven, Lessons Learned

PMI-Zertifizierungen und Lernwege

Eine PMP-Zertifizierung gilt als Qualitätssiegel für professionelle Projektmanager und steigert die Karrierechancen erheblich. PMI bietet verschiedene Zertifizierungen für unterschiedliche Erfahrungsstufen und Spezialisierungen im Projektmanagement:

Project Management Professional (PMP)®: Die bekannteste Zertifizierung für erfahrene Projektleiter mit umfangreichen Kenntnissen im PMBOK Guide.

Certified Associate in Project Management (CAPM)®: Einsteigerzertifizierung für Nachwuchs-Projektmanager und Quereinsteiger.

PMI Agile Certified Practitioner (PMI-ACP)®: Für Projektmanager, die agile Methoden wie Scrum, Extreme Programming, Lean Management, Kanban nutzen.

Program Management Professional (PgMP)®: Speziell für das Management mehrerer Projekte innerhalb eines Programms.

Weitere Zertifizierungen wie PMI-RMP (Risikomanagement) oder PfMP (Portfoliomanagement) bieten Spezialisierungen für spezifische Rollen.

Alle Zertifikate müssen nach drei Jahren rezertifiziert werden.

Der PMBOK Guide kann durch Schulungen, Online-Kurse, Fachliteratur, praktische Anwendung und den Austausch in Fachgruppen erlernt werden. Offizielle Trainings und flexible E-Learning-Angebote vermitteln theoretisches Wissen, während Praxisprojekte und Netzwerke die Anwendung vertiefen.

PMI Germany Chapter: Netzwerk und Austausch im deutschsprachigen Raum

Neben der internationalen Ausrichtung des Project Management Institute (PMI) spielt auch die regionale Vernetzung eine wichtige Rolle. Rund um die Welt gibt es verschiedene Chapter. In Deutschland wird das PMI durch das PMI Germany Chapter vertreten. Dieses Germany Chapter ist die offizielle Landesorganisation des PMI und fördert den Austausch von Wissen, Best Practices und Erfahrungen im Projektmanagement.

Das PMI Germany Chapter e.V. wurde 2019 gegründet. Laut Chapter-Historie wurden im August 2019 die Statuten unterzeichnet; die Gründung des Vereins in Berlin erfolgte im September 2019. Damit bündelt das Chapter die PMI-Aktivitäten in Deutschland in einer gemeinsamen Organisationsstruktur.

Im Jahr 2022 wurde das PMI Germany Chapter organisatorisch weiterentwickelt und zählt heute mehrere tausend Mitglieder aus unterschiedlichen Branchen. Bereits in den Jahren zuvor gab es regionale Aktivitäten und lokale Communities, die unter dem Dach von PMI Germany zusammengeführt wurden. Ziel ist es, Projektmanager in Deutschland fachlich zu unterstützen, Weiterbildung zu fördern und den internationalen PMI-Standard im deutschsprachigen Raum zu verankern.

Über Veranstaltungen, Fachgruppen, Schulungen und Netzwerktreffen bietet das PMI Germany Chapter jedem Mitglied Zugang zu aktuellen Entwicklungen rund um den PMBOK® Guide, agile und hybride Methoden sowie zu globalen PMI-Initiativen.

Welche Software für PMBOK-Guide-konformes Projektmanagement?

Ein fundiertes Projektmanagement nach PMBOK Guide erfordert eine leistungsfähige Software, die alle relevanten Prozesse abbildet und gleichzeitig flexibel auf Unternehmensanforderungen eingeht. BCS bietet hierfür eine umfassende Lösung: Von der strukturierten Planung über das Risikomanagement bis hin zur optionalen Integration agiler Methoden.

BCS unterstützt zentrale Konzepte des PMBOK® Guide – von klassischen Wissensgebieten und Prozessgruppen bis hin zu leistungsbereichsorientierten Ansätzen des modernen PMI-Rahmens. Projektmanager können Arbeitspakete detailliert definieren, Zeitpläne erstellen und Abhängigkeiten steuern. Zudem ermöglicht die Software eine standardisierte Dokumentation, die Transparenz schafft und die Zusammenarbeit erleichtert.

Ein zentraler Bestandteil von PMBOK Guide ist das Risikomanagement. In BCS lassen sich Risiken systematisch erfassen, bewerten und mit Maßnahmen hinterlegen. Durch integrierte Ressourcenplanung behalten Teams den Überblick über Kapazitäten und Verfügbarkeiten. Detaillierte Berichte und Dashboards liefern Echtzeit-Informationen zu Fortschritt, Budgets und Engpässen – essenziell für datenbasierte Entscheidungen.

Zahlreiche Unternehmen setzen BCS erfolgreich für ihr Projektmanagement nach PMBOK Guide ein. BCS erleichtert die Standardisierung von Prozessen und bietet gleichzeitig individuelle Anpassungsmöglichkeiten.

Auf unserer Methodenseite zu BCS für Projektmanagement nach PMBOK Guide finden Sie detaillierte Informationen und Praxisbeispiele. Sie möchten die Software in Aktion erleben? Vereinbaren Sie eine kostenlose Online-Präsentation, um sich selbst von den Vorteilen für Ihr Unternehmen zu überzeugen.

Entdecken Sie BCS

Vereinbaren Sie gleich einen Termin zur kostenfreien und unverbindlichen Online-Präsentation. Nach der individuell auf Ihre Schwerpunkte abgestimmten Präsentation steht Ihnen BCS mit Demo-Daten zum Test zur freien Verfügung.

BCS jetzt unverbindlich testen

Natalia Sergeeva, Senior IT Consultant Planning & Governance, Panasonic Europe B.V.

“Wir sind zertifiziert nach ISO 27001 (Informationssicherheit), ISO 27017 (Cloud-Sicherheit) und führen Projekte nach dem PMI-Framework durch. BCS wirkte auf den ersten Blick sehr flexibel und anpassbar. Außerdem überzeugten uns die Kosten: der Betrieb von BCS ist sehr viel günstiger, als der Betrieb der vorherigen Lösung. Die Entscheidung für BCS war dementsprechend schnell gefallen und der Umstieg auf BCS bedeutete für uns vor allem Flexibilisierung und einen erweiterten Funktionsumfang.”

Anwenderbericht von Panasonic lesen

Wie sieht die Zukunft von PMI und PMBOK Guide aus?

Der PMBOK Guide bleibt ein zentraler Referenzrahmen für professionelles Projektmanagement, verändert aber seine Struktur sichtbar weiter. Nach dem starken Schwenk der 7. Edition hin zu Prinzipien und Performance Domains verfolgt die 8. Edition einen integrierteren Ansatz: 6 Prinzipien, 7 Performance Domains und 5 Focus Areas werden mit einer weiterentwickelten, nicht-preskriptiven Prozess-Guidance verbunden. Dadurch entsteht ein Modell, das sowohl Orientierung als auch Anpassungsfähigkeit bieten soll.

Inhaltlich zeigt die 8. Edition außerdem, wohin sich PMI in den kommenden Jahren bewegt. Die offizielle Produktbeschreibung hebt unter anderem erweiterte Inhalte zu AI, PMOs und Procurement hervor. Das spricht dafür, dass PMI Projektmanagement zunehmend als Disziplin versteht, die Führungsfragen, Governance, Delivery, Technologieeinsatz und organisatorische Reife enger zusammendenkt als früher.

Für Unternehmen bedeutet das: Der PMBOK Guide entwickelt sich nicht zurück zu einem starren Prozesshandbuch, sondern zu einem anpassbaren Rahmen, der moderne Projektrealitäten systematischer abbilden soll. Genau darin dürfte seine zukünftige Relevanz liegen.

BCS bietet Unternehmen die nötige Flexibilität, um PMBOK-Guide-konforme Projekte effizient zu steuern. Die Software kombiniert leistungsstarke Funktionen für Ressourcenmanagement, Berichterstattung und Prozessautomatisierung mit der Möglichkeit, agile Methoden wie Scrum und Kanban zu nutzen. Damit können Unternehmen den PMBOK Guide nicht nur umsetzen, sondern ihn gezielt an ihre spezifischen Anforderungen anpassen.

Über den Autor

Kai Sulkowski ist Redakteur in der Marketing-Abteilung bei Projektron und Experte für Projektmanagement-Themen. Mit seiner langjährigen Erfahrung in der Analyse und Aufbereitung komplexer Fachinhalte vermittelt er fundiertes Wissen zu Best Practices, Methoden und Trends im Projektmanagement. Sein Fokus liegt darauf, praxisnahe Inhalte bereitzustellen, die Unternehmen dabei unterstützen, ihre Projekte effizient zu steuern.

Weitere interessante Artikel im Projektron-Blog

Symbolbild zur Verbindung von PMI und PMBOK Guide: Die Organisation und ihr Guide greifen wie zwei Puzzleteile ineinander und bilden gemeinsam das Fundament für professionelles Projektmanagement.

Symbolbild zur Verbindung von PMI und PMBOK Guide: Die Organisation und ihr Guide greifen wie zwei Puzzleteile ineinander und bilden gemeinsam das Fundament für professionelles Projektmanagement.
