02.05.2025 - Fachartikel
Risikomanagement im Projekt: Grundlagen, Methoden und Praxiswissen
Risiken gibt es in jedem Projekt – die Frage ist nur, wie wir damit umgehen. Ob versteckte Stolpersteine oder offensichtliche Gefahren: Wer Risiken frühzeitig erkennt und steuert, sichert den Projekterfolg nachhaltig ab. In diesem umfassenden Leitfaden erfahren Sie, wie professionelles Risikomanagement funktioniert, welche Methoden wirklich helfen und warum es längst nicht mehr nur um das Vermeiden von Problemen geht. Ein Muss für alle, die Projekte sicher ans Ziel bringen wollen!
Inhalt:
- Warum ist Risikomanagement im Projektmanagement wichtig?
- Grundlagen des Risikomanagements
- Risikomanagementprozess: Vom Plan zur Praxis
- Risikoarten und Klassifizierungen
- Werkzeuge zur Risikoidentifikation: 5 Methoden
- Techniken der Risikoanalyse und -bewertung
- Risikobewältigung: Chancen nutzen, Gefahren bändigen
- Risikomanagement ohne Chaos: Klare Kommunikation und Dokumentation
- Risikomanagementplan erstellen
- Spezifische Methoden im Risikomanagement
- Rollen, Verantwortung und Zusammenarbeit im Risikomanagement
- Typische Fehler im Risikomanagement
- Risikomanagement in agilen Projekten
- Software für effizientes Risikomanagement
- Der Mehrwert von systematischem Risikomanagement
Mit Sicherheit voraus: Warum ist Risikomanagement im Projektmanagement so bedeutend?
Risikomanagement gehört zu den zentralen Erfolgsfaktoren in jedem Projekt – und zwar aus gutem Grund. Sie wissen es: In einer Welt voller Unwägbarkeiten können Sie es sich nicht leisten, unvorbereitet zu sein. Plötzliche Budgetkürzungen, technische Schwierigkeiten oder unerwartete personelle Engpässe können selbst die beste Planung ins Wanken bringen. Genau hier kommt das Risikomanagement ins Spiel.
Aber warum ist Risikomanagement eigentlich so wichtig? Ganz einfach: Wer Risiken kennt, kann sie beherrschen. Unternehmen, die Risiken frühzeitig identifizieren, bewerten und gezielt gegensteuern, setzen sich nicht nur gegen Überraschungen zur Wehr, sondern erhöhen auch ihre Erfolgschancen erheblich.
Viele Unternehmen betrachten Risikomanagement als reine Schadensabwehr. Dabei ist es weit mehr als das! Ein gut durchdachtes Risikomanagementsystem hilft dabei:
Projekte stabil zu halten: Risiken, die früh erkannt werden, können gezielt entschärft werden.
Kostspielige Fehler zu vermeiden: Ein verhinderter Fehler spart Zeit, Geld und Nerven.
Wettbewerbsvorteile zu sichern: Wer Risiken aktiv managt, reagiert schneller und flexibler auf Veränderungen.
Planungssicherheit zu schaffen: Sie schaffen einen stabilen Rahmen, der Flexibilität und schnelle Reaktionen erlaubt.
Stakeholder zu überzeugen: Investoren und Kunden vertrauen Unternehmen, die vorausschauend planen.
Chancen zu nutzen: Neben den Gefahren offenbart ein systematischer Ansatz auch verborgene Potenziale.
Risikomanagement ist also kein Selbstzweck, sondern eine Investition in den langfristigen Projekterfolg.

Definition: Was ist Risikomanagement
Die ISO-Norm 31000 definiert Risikomanagement als den "systematischen Ansatz zur Identifikation, Analyse, Bewertung, Steuerung und Überwachung von Risiken" – ein Prozess, der Organisationen hilft, Unsicherheiten in messbare Größen zu verwandeln. (Quelle: ISO 31000)
Grundlagen des Risikomanagements: Risiken verstehen und Chancen nutzen
Ein fundiertes Verständnis der Grundlagen bildet das Fundament für ein effektives Risikomanagement. In Projekten begegnen Sie Risiken in vielfältigen Facetten – und genau hier liegt der Schlüssel: Risiken bieten neben potenziellen Gefahren auch attraktive Chancen, wenn Sie sie richtig deuten und steuern.
Was sind Risiken im Projektkontext?
Im Projektmanagement verstehen Sie Risiken als mögliche Ereignisse, die den Projektverlauf beeinflussen können – sei es durch negative Auswirkungen oder durch unerwartete Chancen. Offiziell definiert ISO 31000 Risiken als "Effekte der Ungewissheit auf Ziele" (Quelle: ISO 31000). Diese Definition verdeutlicht, dass es nicht nur um Bedrohungen geht, sondern auch um Chancen, die Sie ergreifen können.

ISO 21500 – Projektmanagement mit integriertem Risikoblick
Projekte sind von Natur aus risikobehaftet. Die ISO 21500, eine internationale Norm für Projektmanagement, hebt die Bedeutung eines durchdachten Risikomanagements hervor. Sie beschreibt bewährte Methoden, um Risiken frühzeitig zu identifizieren und durch gezielte Maßnahmen zu steuern.
Chancen versus Gefahren – eine differenzierte Betrachtung
Sie sollten immer im Blick behalten, dass Risiken zwei Seiten haben:
Gefahren: Ereignisse, die den Projektverlauf negativ beeinflussen.
Chancen: Potenziale, die – wenn richtig erkannt – zu zusätzlichen Erfolgen führen können.
Um diese Dualität greifbar zu machen, empfiehlt sich eine übersichtliche Gegenüberstellung:
Risiko als Gefahr | Risiko als Chance |
---|---|
|
|
Ziele und Nutzen eines systematischen Risikomanagements
Die ISO 31000 definiert Risikomanagement als „die koordinierte Tätigkeit zur Lenkung und Steuerung einer Organisation bezüglich Risiken“. Die Norm liefert einen generischen Rahmen für alle Unternehmen – unabhängig von Größe oder Branche. Ihr Ziel: Organisationen sollen Risiken nicht nur minimieren, sondern auch als Chance verstehen und strategisch nutzen.

Risikomanagement Definition nach DIN 69901-5: 3.99 (risk management)
Systematische Anwendung von Managementgrundsätzen, -verfahren und -praktiken zwecks Ermittlung des Kontextes sowie Identifikation, Analyse, Bewertung, Steuerung/Bewältigung, Überwachung und Kommunikation von Risiken.
Ein systematischer Ansatz hilft Ihnen, Risiken ganzheitlich zu erfassen und zu steuern. Dabei erreichen Sie folgende Ziele:
Frühzeitige Erkennung: Sie erkennen Risiken, bevor sie zu einem Hindernis werden.
Strukturierte Bewertung: Sie können Risiken nach Eintrittswahrscheinlichkeit und Auswirkung priorisieren.
Gezielte Steuerung: Sie entwickeln Maßnahmen, die nicht nur Gefahren abwehren, sondern auch positive Effekte verstärken.

Praxis-Tipp
Erstellen Sie ein Risikoregister, in dem Sie alle identifizierten Risiken mit einer kurzen Beschreibung, Bewertung und geplanten Maßnahmen dokumentieren. Dies erleichtert Ihnen die kontinuierliche Überwachung und Anpassung.
Mit einem systematischen Risikomanagement sichern Sie den Projekterfolg ab – und verwandeln Unsicherheiten in strategische Vorteile. Sie legen damit den Grundstein für eine agile und zukunftsweisende Projektkultur, in der Sie sowohl Risiken minimieren, als auch Chancen maximal ausschöpfen.
Risikomanagementprozess: Vom Plan zur Praxis
Ein effektives Risikomanagement beginnt nicht erst, wenn das erste Problem auftaucht – es ist von Anfang an fester Bestandteil eines erfolgreichen Projekts und beginnt bereits in der Projektinitiierungsphase. Der Risikomanagementprozess hilft dabei, Unsicherheiten zu erkennen, gezielt Maßnahmen zu ergreifen und so langfristig Projekterfolge zu sichern.
Dabei folgt der Prozess einer klaren Struktur: von der strategischen Planung, die Identifikation, Analyse und Bewertung von Risiken über die Planung und Umsetzung von Maßnahmen und der kontinuierlichen Überwachung und Anpassung von Maßnahmen bis schließlich zur Dokumentation von Lessons Learned aus dem Risikomanagement vergangener Projekte für künftige.

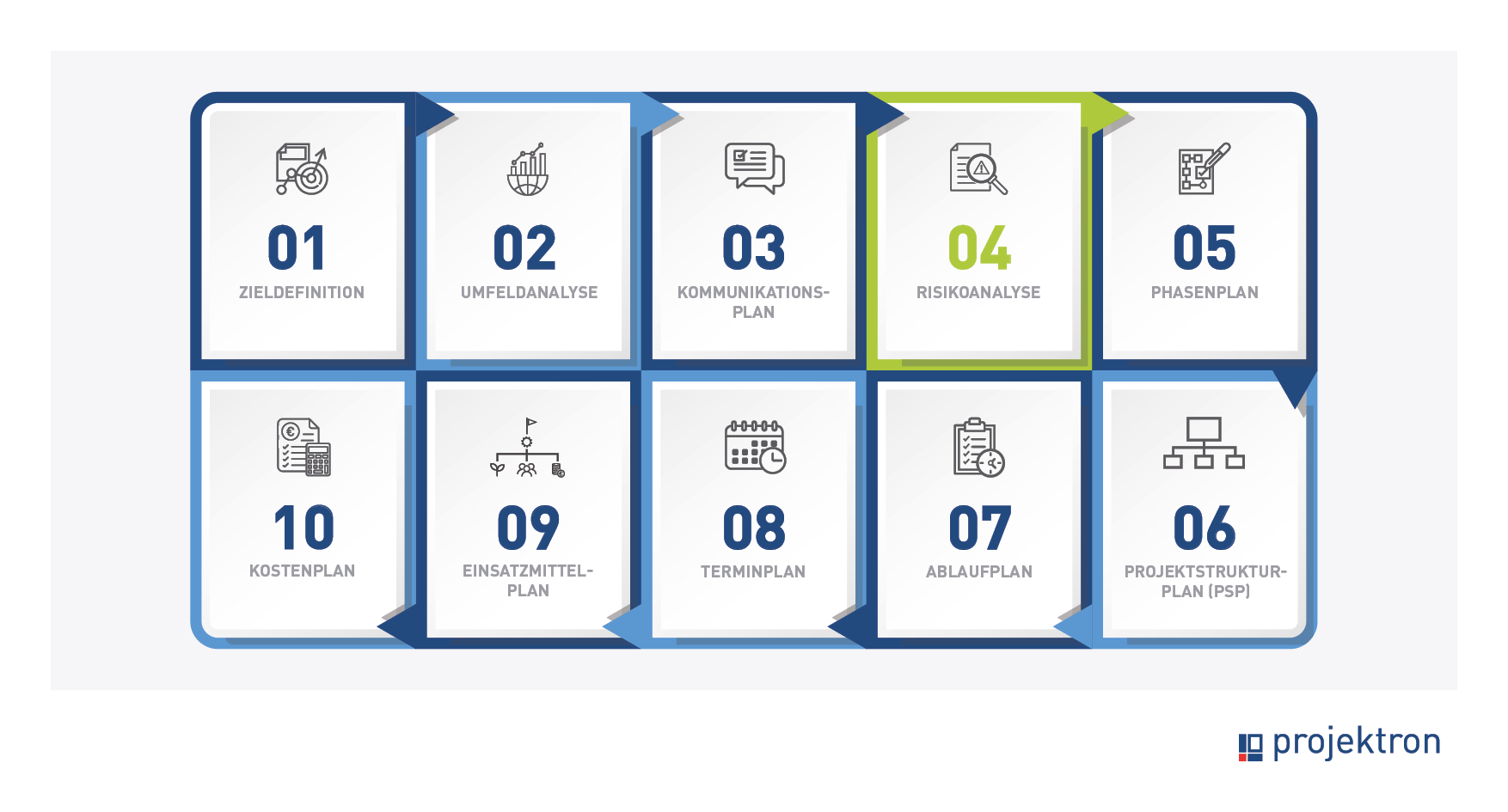

Frühe Weichenstellung: Integration in Initiierung und Planung
Jedes Unternehmen und jedes Projekt beinhaltet individuelle Risiken. Deshalb beginnt das Risikomanagement mit einer fundierten Grundsatzplanung, die folgende Fragen beantwortet:
Welche Ziele verfolgen wir? Ohne klare Projektziele lassen sich Risiken nur schwer priorisieren.
Welche Rahmenbedingungen müssen wir beachten? Gibt es gesetzliche Vorgaben, Unternehmensrichtlinien oder branchenspezifische Standards?
Wer ist verantwortlich? Risiken verschwinden nicht von allein – sie brauchen klare Verantwortlichkeiten.
Welche Methoden und Werkzeuge nutzen wir? Je nach Projekt eignen sich unterschiedliche Tools, von einfachen Checklisten bis hin zu spezialisierten Softwarelösungen.
Welche Toleranzgrenzen gelten für Risiken?
Hier zahlt es sich aus, bestehende Standards wie ISO 31000 oder den PMBOK Guide heranzuziehen, um eine bewährte Struktur für das Risikomanagement aufzubauen. Unternehmen, die diesen Schritt überspringen, riskieren, dass ihr Risikomanagement eher auf Bauchgefühl als auf fundierten Prozessen basiert.
Risikoidentifikation: Nur mit bekannten Risiken kann man planen
Im nächsten Schritt werden potenzielle Risiken für das konkrete Projekt systematisch identifiziert und beschreiben. Dabei kommen verschiedene Methoden zum Einsatz:
Brainstorming und Expertengespräche: Die Erfahrung von Teammitgliedern ist oft die beste Quelle für Risiken.
Checklisten und historische Daten: Ähnliche Projekte aus der Vergangenheit liefern wertvolle Hinweise.
SWOT-Analysen: Eine strukturierte Betrachtung von Stärken, Schwächen, Chancen und Bedrohungen.
Weitere effektive Methoden zur Risikoidentifizierung stellen wir in Kapitel 5 vor.
Analyse und Bewertung während der Planungsphase: Transparenz als Schlüssel
In der anschließenden Planungsphase werden die identifizierten und beschriebenen Risiken analysiert und bewertet. Hier greifen bewährte Methoden wie die Failure Mode and Effects Analysis (FMEA) oder die Monte-Carlo-Simulation, um Risiken quantitativ und qualitativ zu bewerten. Ziel ist es, Risiken nicht nur zu erkennen, sondern aktiv in die Projektplanung einfließen zu lassen. Denn ein guter Plan ist nicht der, der alles glattgehen lässt, sondern der, der auch für Turbulenzen gewappnet ist.
Es erfolgt also eine Bewertung anhand zweier zentraler Fragen:
- Wie wahrscheinlich ist es, dass dieses Risiko eintritt? (Eintrittswahrscheinlichkeit)
- Welche Auswirkungen hat es auf das Projekt? (Schadenspotenzial)
Diese Fragen helfen, Risiken in verschiedene Risikokategorien bzw. Risikoklassen einzuteilen und Prioritäten zu setzen. Besonders kritische Risiken verdienen besondere Aufmerksamkeit.

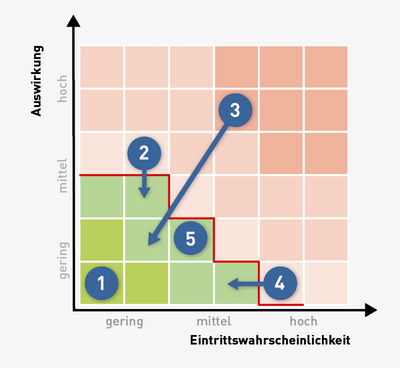

Dabei helfen standardisierte Methoden wie Risikomatrizen, die Risiken anhand ihrer Eintrittswahrscheinlichkeit und Schadenshöhe klassifizieren. Ein Beispiel:
Eintrittswahrscheinlichkeit | Auswirkung | Risikoklasse |
---|---|---|
Hoch | Gering | Mittel |
Mittel | Mittel | Mittel |
Gering | Hoch | Mittel |
Hoch | Hoch | Kritisch |
Nur wer seine Risiken kennt, kann sie auch steuern – und das ist genau der nächste Schritt.
Maßnahmenplanung und Umsetzung: Vom Risiko zur Lösung
Erkannte Risiken werden nun mit gezielten Maßnahmen minimiert oder sogar eliminiert. Dabei gibt es vier Grundstrategien im Umgang mit Risiken bzw. die Risikobehandlung:
Vermeiden (Risikovermeidung): Wenn ein Risiko zu gefährlich ist, kann es sinnvoll sein, den entsprechenden Prozess oder das Projekt umzugestalten, um das Risiko gar nicht erst entstehen zu lassen. Kann ein Risiko durch Anpassungen im Projekt verhindert werden, ist das die beste Lösung.
Vermindern (Risikoreduzierung): Technische oder organisatorische Maßnahmen können Eintrittswahrscheinlichkeit oder die Auswirkungen von Risiken minimieren (z. B. zusätzliche Sicherheitsmechanismen in der IT oder alternative Lieferanten zur Risikostreuung).
Übertragen (Risikotransfer): Versicherungen oder Verträge mit externen Partnern verlagern das Risiko auf andere Akteure und diese übernehmen Teile des Risikos.
Akzeptieren (Risikotragung): Manchmal ist ein Risiko so gering, dass es toleriert oder bewusst in Kauf genommen werden kann.
Wurden konkrete Maßnahmen zur Behandlung der Risiken festgelegt, müssen auch entsprechende Kennzahlen definiert werden, anhand derer der Erfolg der jeweiligen Maßnahmen später gemessen werden kann. Auch Rhythmus, Zuständigkeit und Intensität der Monitoring-Maßnahmen sollten möglichst präzise geplant werden.
Monitoring, Managing und Anpassung: Risikomanagement während der Durchführungsphase
Ein gutes Risikomanagement endet nicht mit der Umsetzung von Maßnahmen – es bleibt ein fortlaufender Prozess. Eine Bestandsaufnahme der aktuellen Risikolage ist Bestandteil jedes Projektstatusberichts. Regelmäßige Reviews und Kontrollmechanismen während des Projektverlaufs stellen sicher, dass Risiken nicht übersehen werden und getroffene Maßnahmen weiterhin wirksam sind oder ob sie angepasst werden müssen oder sogar neue Risiken hinzugekommen sind – deshalb sollte das Risikomanagement im Projektalltag kontinuierlich evaluiert und aktualisiert werden.
Dazu gehören:
Regelmäßige Risiko-Reviews: Sind die ursprünglichen Risiken noch relevant? Haben sich neue entwickelt?
Frühwarnindikatoren: Welche Signale deuten darauf hin, dass ein Problem eskaliert?
Krisenreaktionspläne: Was ist zu tun, wenn ein Risiko tatsächlich eintritt?
Erfolgreiche Projekte etablieren dynamische Risikostrategien – das bedeutet, Risiken nicht nur zu dokumentieren, sondern proaktiv mit ihnen umzugehen. Teams, die das beherrschen, laufen seltener in Überraschungen und gewinnen Handlungsspielraum.
Gelernt ist gelernt: Lessons Learned und Abschlussphase
Projekte enden nicht mit der letzten abgeschlossenen Aufgabe, sondern mit der Frage: Was können wir daraus lernen?
Am Ende eines Projekts gehört eine strukturierte Lessons-Learned-Analyse ebenso zum Risikomanagement wie die Risikoidentifikation zu Beginn. Denn die Fehler von heute sind die Optimierungspotenziale und Chancen von morgen.
Wichtige Fragen zum Abschluss:
Welche Risiken sind tatsächlich eingetreten, welche nicht?
Welche Maßnahmen waren erfolgreich, welche nicht?
Wie effektiv und wie effizient waren die Maßnahmen?
Wie können künftige Projekte von diesen Erkenntnissen profitieren?
Eine saubere Dokumentation sorgt dafür, dass künftige Projekte nicht bei null anfangen, sondern aus vergangenen Erfahrungen klüger werden.
Risikoarten und Klassifizierungen: Ein geordneter Blick auf die Unsicherheiten
Nicht jedes Risiko ist gleich. Manche betreffen interne Abläufe, andere entstehen durch externe Faktoren. Eine systematische Klassifizierung hilft, Risiken gezielt zu managen und Prioritäten zu setzen.
Interne Risiken (entstehen aus dem Unternehmen oder Projekt) | Externe Risiken (keine direkte Kontrolle, dennoch steuerbar) |
---|---|
|
|
Während interne Risiken oft durch organisatorische Maßnahmen reduziert werden können, erfordern externe Risiken eine flexible und vorausschauende Planung.
Operative, strategische, technische und finanzielle Risiken: Die vier großen Kategorien
Operative Risiken | Diese betreffen die Abläufe innerhalb eines Projekts oder Unternehmens. Typische Beispiele sind fehlerhafte Prozesse, Qualitätsprobleme oder logistische Engpässe. |
Strategische Risiken | Sie resultieren aus langfristigen Entscheidungen und Marktveränderungen. Dazu zählen disruptive Innovationen, Fehlinvestitionen oder falsche Produktstrategien. |
Technische Risiken | Diese entstehen durch Abhängigkeiten von Technologien, unzureichende IT-Sicherheit oder technische Störungen. |
Finanzielle Risiken | Hierzu gehören Währungsschwankungen, unerwartete Kostensteigerungen oder die Insolvenz von Partnerunternehmen. |
Ein Unternehmen kann mehrere dieser Risiken gleichzeitig managen müssen – eine gute Risikomanagement-Strategie betrachtet daher alle Kategorien gemeinsam.
Systematische Einordnung: Orientierung an bewährten Standards
Internationale Standards wie ISO 31000 oder der PMBOK Guide liefern strukturierte Ansätze zur Risikoklassifizierung:
ISO 31000 | Dieser internationale Standard bietet einen allgemeinen Rahmen für das Risikomanagement und gilt branchenübergreifend. Er beschreibt Prinzipien und Prozesse, die Organisationen helfen, Risiken systematisch zu identifizieren, zu bewerten und zu bewältigen. Dabei setzt ISO 31000 auf einen iterativen Ansatz, der Risiken nicht als einmalige Bedrohungen, sondern als kontinuierlichen Prozess betrachtet. Unternehmen profitieren von einer einheitlichen Methodik, die Entscheidungen transparenter macht und das Risikomanagement langfristig verbessert. |
PMBOK Guide (Project Management Body of Knowledge) | Der PMBOK Guide, herausgegeben vom Project Management Institute (PMI), stellt eine detaillierte Einteilung von Risiken speziell für das Projektmanagement bereit. Er beschreibt, wie Risiken in den verschiedenen Phasen eines Projekts auftreten können und welche Methoden sich zur Analyse und Steuerung eignen. Dazu gehören qualitative und quantitative Risikobewertungen, Risikoregister sowie Strategien zur Risikobewältigung. Besonders für Unternehmen, die nach PMI-Standards arbeiten, bietet der PMBOK Guide eine praxisnahe Grundlage zur Implementierung eines effektiven Risikomanagements. |
Die Einhaltung solcher Standards sorgt für eine klare und nachvollziehbare Risikobewertung. Sie ermöglichen außerdem eine Vergleichbarkeit mit anderen Projekten und Unternehmen.
Werkzeuge zur Risikoidentifikation: 5 Methoden, um Risiken clever aufzuspüren
Risikomanagement ohne geeignete Methoden gleicht der Suche nach der Nadel im Heuhaufen – oder schlimmer: Man bemerkt die Nadel erst, wenn sie schon zugestochen hat. Zum Glück gibt es bewährte Werkzeuge zur Risikodefinition, mit denen sich Risiken systematisch identifizieren lassen. Welche Methode die beste ist? Das hängt von der Situation, den Beteiligten und den zur Verfügung stehenden Ressourcen ab.
Keine Methode ist allein perfekt. Erfolgreiches Risikomanagement kombiniert kreative, interaktive und analytische Ansätze, um Risiken frühzeitig und umfassend zu erfassen.

Risikoidentifikation Definition nach DIN 69901-5: 3.98 (risk identification)
Erfassung aller als relevant erkannten Risikofaktoren eines Projekts, die dieses negativ beeinflussen können.
Brainstorming, Workshops und Experteninterviews: Die kollektive Intelligenz nutzen
Brainstorming: Eine der ältesten, aber effektivsten Methoden zur Risikoidentifikation. Teams sammeln in einer offenen Runde mögliche Risiken – ohne sie direkt zu bewerten. Ein kreatives Chaos mit System!
Workshops: Interaktive Sitzungen, bei denen Stakeholder gemeinsam Risiken erarbeiten. Besonders wertvoll, wenn unterschiedliche Perspektiven gefragt sind.
Experteninterviews: Tiefgehende Gespräche mit Fachleuten helfen, blinde Flecken zu vermeiden. Experten bringen Erfahrung und branchenspezifisches Wissen mit, das sonst leicht übersehen wird.
Diese Methoden funktionieren besonders gut in frühen Projektphasen oder bei unklaren Risikoszenarien.
Die Delphi-Methode: Weisheit der Vielen
Die Delphi-Methode setzt auf iterative Befragungen einer Gruppe von Experten. So funktioniert es:
- Ein Moderator befragt eine Gruppe von Fachleuten zu möglichen Risiken.
- Die Antworten werden anonymisiert zusammengefasst und den Experten erneut vorgelegt.
- Nach mehreren Runden kristallisieren sich konsistente Einschätzungen heraus.
Der Vorteil: Keine lauten Meinungsführer beeinflussen die Diskussion, und fundierte Einschätzungen setzen sich durch.
Checklisten: Weil Vergessen keine Option ist
Standardisierte Checklisten sind besonders praktisch für wiederkehrende Projekte oder Branchen mit festen Risikomustern. Sie enthalten typische Risikobereiche und erleichtern eine systematische Prüfung. Aber Vorsicht: Checklisten dürfen kein Ersatz für eigenes Denken sein!
SWOT-Analyse im Risikomanagement
SWOT steht für Strengths (Stärken), Weaknesses (Schwächen), Opportunities (Chancen) und Threats (Bedrohungen). Eine SWOT-Analyse hilft, sowohl interne als auch externe Faktoren zu identifizieren, die ein Projekt beeinflussen können. Sie wird häufig verwendet, um Risiken zu erkennen und deren Auswirkungen besser einzuschätzen.

Stärken (Strengths)
In einem Projektkontext bezieht sich dies auf die internen Ressourcen, Fähigkeiten oder Vorteile, die das Projekt hat. Dazu gehören etwa erfahrene Teammitglieder, starke Partnerschaften oder solide Finanzen.
Beispiel im Risikomanagement: Die Identifikation von Stärken, wie ein starkes Projektteam oder fortgeschrittene technische Kenntnisse, kann helfen, Risiken, wie unerfahrene Teammitglieder oder fehlende Expertise, zu mildern.

Schwächen (Weaknesses)
Hierbei handelt es sich um interne Faktoren, die das Projekt gefährden können. Schwächen können mangelnde Ressourcen, unzureichende Planung oder fehlende Erfahrung sein.
Beispiel im Risikomanagement: Die Schwäche eines Projekts könnte ein fehlendes Fachwissen in einem bestimmten Bereich sein, was zu Risiken führt, wie z. B. Verzögerungen oder Fehler in der Umsetzung.

Chancen (Opportunities)
Externe Faktoren, die positiv auf das Projekt einwirken können. Diese Chancen könnten durch technologische Entwicklungen, neue Märkte oder Partnerschaften entstehen.
Beispiel im Risikomanagement: Chancen könnten sich ergeben, wenn eine neue Technologie verfügbar wird, die das Projekt effizienter oder kostengünstiger macht. Das Projektteam muss jedoch Risiken wie unvorhergesehene Herausforderungen bei der Integration dieser Technologie im Auge behalten.

Bedrohungen (Threats)
Diese externen Faktoren können potenziell negative Auswirkungen auf das Projekt haben, wie z. B. neue gesetzliche Regelungen, wirtschaftliche Unsicherheit oder neue Wettbewerber.
Beispiel im Risikomanagement: Bedrohungen könnten beispielsweise rechtliche Änderungen darstellen, die zusätzliche Kosten verursachen oder die geplanten Fristen gefährden.
Wie die SWOT-Analyse im Risikomanagement eingesetzt wird
In einer SWOT-Analyse werden Risiken durch die Identifikation von Bedrohungen und Schwächen beleuchtet, während Chancen zur Risikominderung beitragen können. Eine gründliche Analyse dieser Aspekte hilft, eine fundierte Strategie zur Risikovermeidung und -minderung zu entwickeln.
Der Prozess beinhaltet oft eine Brainstorming-Phase, in der alle Teammitglieder mögliche Stärken, Schwächen, Chancen und Bedrohungen aus verschiedenen Perspektiven betrachten, um ein vollständiges Bild der Risikolandschaft zu erhalten.
Ishikawa-Diagramm im Risikomanagement
Das Ishikawa-Diagramm, auch Fischgräten- oder Ursache-Wirkungs-Diagramm genannt, wird häufig genutzt, um die Ursachen von Problemen oder Risiken zu identifizieren. Es hilft, komplexe Risikofaktoren systematisch zu analysieren, um potenzielle Risiken zu verstehen und ihre Auswirkungen zu minimieren.

Risikofaktor Definition nach DIN 69901-5: 3.97 (risk factor)
Einfluss, Geschehen oder Umstand, durch dessen Eintreten ein Risikofall entstehen kann.
Das Ishikawa-Diagramm basiert auf der Idee, dass viele Risiken nicht nur aus einem einzelnen Faktor resultieren, sondern häufig aus einer Vielzahl von Ursachen hervorgehen. Diese Ursachen werden in Kategorien unterteilt und entlang einer zentralen „Gräte“ (die das Hauptproblem oder Risiko darstellt) angeordnet.
Kategorien im Ishikawa-Diagramm
Die Ursachen eines Risikos werden in der Regel in mehrere Hauptkategorien unterteilt, um eine strukturelle Analyse zu erleichtern. Übliche Kategorien sind:
Mensch | Probleme, die durch menschliche Fehler oder Unzulänglichkeiten verursacht werden, wie z. B. unzureichende Schulung, mangelnde Kommunikation oder unklare Verantwortlichkeiten. |
Maschine | Technische Probleme oder fehlende Infrastruktur, wie z. B. veraltete Hardware oder Softwarefehler. |
Material | Mängel in den Materialien oder Ressourcen, die für das Projekt erforderlich sind, wie etwa unzuverlässige Zulieferer oder unzureichende Produktqualität. |
Methode | Unzureichende oder ineffektive Arbeitsmethoden und Prozesse, die das Projekt gefährden könnten. |
Messung | Fehlerhafte Messmethoden oder ungenaue Daten, die zu falschen Einschätzungen und ungenauen Vorhersagen führen können. |
Umwelt | Externe Faktoren, die Risiken beeinflussen, wie z. B. rechtliche Änderungen, politische Unsicherheiten oder wirtschaftliche Bedingungen. |
Nach den gängigen Ansätzen von IPMA und GPM können Risiken in Projekten in folgende Risikokategorien eingeteilt werden:
Technische Risiken | Hierunter fallen Risiken, die aus technischen Herausforderungen resultieren – beispielsweise unzureichende Systemintegrationen, veraltete Technologien oder unerwartete technische Fehlfunktionen. Solche Risiken können den Fortschritt und die Qualität eines Projekts erheblich beeinträchtigen. |
Organisationale Risiken | Diese Kategorie umfasst Risiken, die innerhalb der Projektorganisation auftreten. Mangelnde Kommunikation, unklare Verantwortlichkeiten, unzureichende Ressourcenplanung oder auch fehlerhafte interne Prozesse können zu Verzögerungen oder Qualitätsproblemen führen. |
Management- und Steuerungsrisiken | Risiken, die direkt mit der Projektplanung, -überwachung und -steuerung zusammenhängen, fallen in diese Kategorie. Dazu zählen beispielsweise unklare Zieldefinitionen, fehlende Führungskompetenz oder unzureichendes Stakeholder-Management. Eine präzise Planung und regelmäßige Reviews helfen, diese Risiken frühzeitig zu erkennen und gegenzusteuern. |
Externe Risiken | Diese Risiken entstehen durch Faktoren außerhalb des direkten Projektumfelds. Dazu gehören unter anderem Marktveränderungen, politische und gesetzliche Rahmenbedingungen, wirtschaftliche Schwankungen oder Naturkatastrophen. Da diese Einflüsse oft nur schwer kontrollierbar sind, ist es wichtig, flexible Strategien (etwa Notfallpläne oder Versicherungen) zu entwickeln. |
Soziale Risiken | Auch zwischenmenschliche Aspekte können Risiken bergen. Konflikte im Team, unklare Kommunikation oder veränderte Erwartungen seitens der Stakeholder zählen dazu. Diese Risiken können ebenso gravierende Auswirkungen auf den Projekterfolg haben wie rein technische oder organisatorische Probleme. |
Erstellung des Ishikawa-Diagramms
- Das Hauptproblem oder Risiko wird an der „Kopf“-Position des Diagramms platziert.
- Von dort aus werden „Gräten“ gezeichnet, die die Kategorien der möglichen Ursachen darstellen.
- Unter jeder Kategorie werden spezifische Ursachen identifiziert, die das Risiko beeinflussen können. Diese Ursachen werden durch weitere „Knochen“ oder Zweige dargestellt, die an den Gräten ansetzen.
Wie das Ishikawa-Diagramm im Risikomanagement eingesetzt wird
- Das Ishikawa-Diagramm hilft dabei, potenzielle Risikofaktoren visuell darzustellen und zu erkennen, dass Risiken oft durch eine Vielzahl von Ursachen bedingt sind.
- Diese Methode fördert die detaillierte Diskussion und Untersuchung jedes Risikos und seiner Ursprünge, was zu einer genaueren Einschätzung und besseren Vorbereitung führt.
- Es wird besonders bei komplexen Projekten mit mehreren potenziellen Risiken und Unklarheiten genutzt, um die Risikomanagementstrategie zu verfeinern und präventive Maßnahmen zu entwickeln.
Techniken der Risikoanalyse und -bewertung: So meistern Sie die Unsicherheit im Projektmanagement
Die Risikoanalyse und -bewertung ist im Projektmanagement ein entscheidender Schritt, um potenzielle Gefahren frühzeitig zu erkennen und geeignete Maßnahmen zu entwickeln. Mit den richtigen Methoden und Techniken können Sie die Unsicherheit minimieren.

Risikoanalyse Definition nach DIN 69901-5: 3.95 (en: risk analysis)
Projektmanagementprozess, der die Identifikation und Bewertung von Projektrisiken umfasst.

Risikobewertung Definition nach DIN 69901-5: 3.96 (risk assessment)
Quantifizierung der Eintrittswahrscheinlichkeit und der möglichen Schadenshöhe für alle identifizierten Risikofälle, sowie Erörterung der Risikofaktoren mit nichtquantifizierbarer Tragweite.
Drei zentrale Ansätze zur Risikoanalyse und -bewertung:
Qualitative Analyse (z.B. Risikomatrix): Schnelle Risikobewertung anhand von Wahrscheinlichkeit und Auswirkung.
Quantitative Methoden (z.B. Monte-Carlo-Simulation): Berechnung von Risiken und Szenarien auf Grundlage von Zufallsvariablen.
Entscheidungsbaum- und Sensitivitätsanalysen: Bewertung von Handlungsoptionen und Identifikation der größten Risikofaktoren.
Qualitative Analyse: Ein erster Blick auf das Unbekannte
Die qualitative Risikoanalyse gehört zu den ersten Schritten, die Projektmanager ergreifen, um Risiken zu bewerten. In dieser Phase geht es weniger um präzise Zahlen und Daten, sondern vielmehr um die Einschätzung von Risiken anhand von Erfahrungen und Expertenwissen.
Was ist qualitative Risikoanalyse?
Bei der qualitativen Analyse wird das Risiko anhand von Kriterien wie Wahrscheinlichkeit und Auswirkungen bewertet. Dies erfolgt häufig durch eine Risikomatrix oder ein Risikoportfoliodiagramm, ein einfaches, aber äußerst hilfreiches Werkzeug. Die Matrix hilft, Risiken zu kategorisieren und priorisieren – eine Art „Gefährlichkeitsgrad“ wird zugewiesen.
- X-Achse – Eintrittswahrscheinlichkeit (EW): Wahrscheinlichkeit des Auftretens des Risikos (von „sehr gering“ bis „sehr hoch“).
- Y-Achse – Schadenshöhe (€)/Tragweite: Schwere des Risikos (von „gering“ bis „katastrophal“).
Jedes identifizierte Risiko wird dann in dieser Matrix verortet, was eine schnelle visuelle Einschätzung ermöglicht. Um das Ganze noch einfacher zu machen, könnte man eine Farbskala verwenden: grün für niedriges Risiko, gelb für mittlere und rot für hohe Risiken. Jeder der so gebildeten Risikoklassen können sie dann die passende Strategie zuweisen (akzeptieren, vermindern, vermeiden, verlagern).

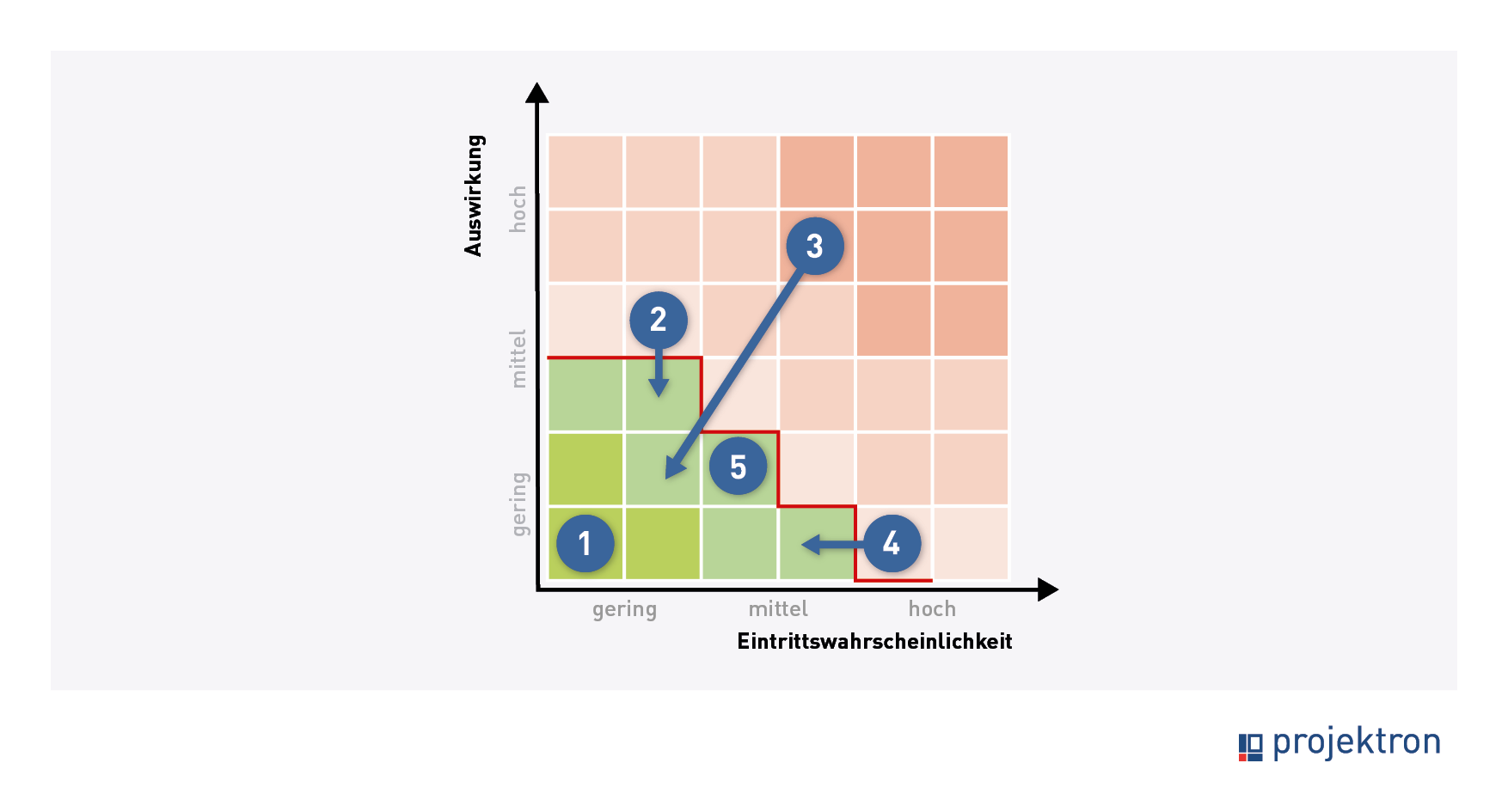

Das Risikoportfoliodiagramm und die Risikomatrix gehören zur qualitativen Analyse, da sie Risiken auf Basis von Einschätzungen (z. B. Expertenmeinungen oder historische Erfahrungen) bewerten. Sie liefern eine grafische Übersicht, aber keine präzisen Zahlenwerte oder Wahrscheinlichkeitsverteilungen.
Beispiel für eine qualitative Risikoanalyse
Im Risikomanagementplan des Projekts wird der potenzielle Schaden eines Risikos in Schritten von 1.000 Euro bewertet. Dabei steht das gesamte Projektbudget von 200.000 Euro einer Risikorücklage von 10.000 Euro gegenüber. Für die Bewertung der Schadenshöhe werden drei Stufen definiert:
- Gering: Schäden bis zu 2.000 Euro
- Mittel: Schäden zwischen 2.000 und 10.000 Euro
- Hoch: Schäden über 10.000 Euro
Auch die Eintrittswahrscheinlichkeit wird in klaren, 10%-Schritten ermittelt. Hierbei gelten folgende Kategorien:
- Gering: bis maximal 30 %
- Mittel: von 30 % bis 60 %
- Hoch: über 60 %
Diese Einteilungen werden in einer Risikomatrix zusammengeführt. Nehmen wir als Beispiel ein mögliches Risiko: Der Ausfall wichtiger Ressourcen. Bei einer Eintrittswahrscheinlichkeit von 40 % und einer Auswirkung, die zu einer Verzögerung von zwei Wochen führt, würde dieses Risiko in der Matrix in der gelben Zone eingeordnet – also als mittleres Risiko, das beobachtet und kontrolliert werden sollte.
Diese Methode ermöglicht eine schnelle und übersichtliche Bewertung der Risiken in der Anfangsphase des Risikomanagements, ohne dass bereits detaillierte Daten vorliegen müssen. Allerdings sollte bedacht werden, dass eine reine qualitative Analyse nicht ausreicht, um alle tiefergehenden Risiken zu identifizieren.
Diese Technik ist besonders nützlich in der ersten Phase des Risikomanagements, da sie eine schnelle, übersichtliche Bewertung von Risiken ermöglicht, ohne dass detaillierte Daten erforderlich sind. Aber Achtung: Die qualitative Analyse allein reicht oft nicht aus, um tiefergehende Risiken zu erkennen.
Quantitative Methoden: Wenn Zahlen sprechen
Während die qualitative Analyse eine gute erste Einschätzung gibt, geht es bei der quantitativen Risikoanalyse darum, Risiken wirklich messbar zu machen und deren potenzielle Auswirkungen zu berechnen. Dabei werden statistische und mathematische Modelle verwendet, die helfen, die Unsicherheiten in einem Projekt genauer zu erfassen.
Quantifiziert: Risikowert berechnen
Neben der visuellen Einschätzung hilft eine einfache mathematische Berechnung, um das Risikopotenzial in Zahlen auszudrücken:
Risikowert (RW) in € = Eintrittswahrscheinlichkeit (EW) in % × Schadenshöhe (SSH) oder Terminwirkung (TW) in €
- EW (%): Wahrscheinlichkeit, dass das Risiko eintritt
- SSH (€): Die monetäre Schadenshöhe, falls das Risiko eintritt
- TW (€): Alternativ kann auch der finanzielle Schaden durch Terminverzögerung betrachtet werden
- RW (€): Das Gesamtrisiko in Euro
Beispiel: Ein Projekt könnte das Risiko haben, dass wichtige Ressourcen ausfallen. Die Wahrscheinlichkeit liegt laut Erfahrungswerten mit vergleichbaren Projekten im Unternehmen bei 30 % und der erwartete Schaden beträgt 50.000 €. Die Berechnung ergibt:
0,30 × 50.000 € = 15.000 € Risikowert
Diese Berechnung hilft dabei, Risiken objektiver zu bewerten und Prioritäten zu setzen.
Risikomaßnahmenplan erstellen und Rückstellungswert berechnen
EW1 (%) | SSH1 (€) | RW1 (€) | Strat. | MN + Kosten | EW2 (%) | SSH2 (€) | RW2 (€) | Empf. | ||
---|---|---|---|---|---|---|---|---|---|---|
Präv. | Korr. | |||||||||
R1 | 30 | 50.000 | 15.000 | A | Redundante Ressource | Ersatzpersonal bereitstellen (5.000) | 10 | 30.000 | 3.000 | Vermeiden |
R2 | 60 | 20.000 | 12.000 | B | Qualitätssicherung intensivieren (3.000) | Fehlerbe | 40 | 10.000 | 4.000 | reduzieren |
R3 | 50 | 40.000 | 20.000 | C | Externer Dienstleister (10.000) | SLA mit | 20 | 25.000 | 5.000 | transferieren |
R4 | 20 | 100.000 | 20.000 | D | Keine Maßnahmen | Reaktive Notfalllösung (10.000) | 20 | 100.000 | 20.000 | akzeptieren |
R5 | 70 | 10.000 | 7.000 | B | Frühwarnsystem (1.000) | Notfallein-satzteam | 30 | 8.000 | 2.400 | reduzieren |
Risiko-ID | Eintritts-wahrscheinlichkeit | Schadenshöhe | Risikowert | Risikomanage-ment-Strategie | Maßnahmen (präventiv, korrektiv) und veranschlagte Kosten für die Maßnahmen | Eintrittswahr-scheinlichkeit nach voraus-sichtlicher Wirkung der Maßnahmen | voraus-sichtliche Schadenshöhe nach Wirkung der Maßnahmen | Rest-Risikowert (Rückstellung) | Empfehlung |
Eine Risiko-Rückstellung ist eine finanzielle Reserve, die zur Absicherung gegen mögliche zukünftige Risiken gebildet wird. Sie dient dazu, unvorhergesehene Kosten abzudecken, die durch eintretende Risiken entstehen können. Diese sollten bei der Kostenplanung entsprechend berücksichtigt werden.
Risiko-Rückstellung bestimmen
Die Risiko-Rückstellung (RW2) basiert auf dem Risikowert, aber es gibt mehrere Ansätze:
- Volle Rückstellung (konservativ): Die gesamte potenzielle Schadenssumme (50.000 €) wird zurückgestellt.
- Risikobasierte Rückstellung (empfohlen): Ein Prozentsatz des Risikowerts wird zurückgestellt (z. B. 70 % von 15.000 € → 10.500 €).
- Strategische Rückstellung: Falls mehrere Risiken bestehen, kann ein allgemeiner Risikopuffer (z. B. 5 % des Gesamtbudgets) eingeplant werden.
Monte-Carlo-Simulation: Das Risiko aus verschiedenen Perspektiven betrachten
Die Monte-Carlo-Simulation ist eine Methode, bei der Unsicherheiten in Form von Zufallsvariablen modelliert werden. Sie wird häufig genutzt, um die Auswirkungen von verschiedenen Risikoszenarien auf ein Projekt zu simulieren und so eine genauere Prognose zu ermöglichen.
Die Monte-Carlo-Simulation lässt „Zufallszahlen“ durch den Rechner schlüpfen und berechnet für jedes Risiko die möglichen Szenarien. Das bedeutet, dass das Programm viele Durchläufe simuliert und dabei das Auftreten von Risiken immer wieder zufällig variiert. Am Ende liefert die Simulation eine Verteilung möglicher Ergebnisse, die Aufschluss darüber gibt, wie hoch die Wahrscheinlichkeit für bestimmte Ereignisse ist.
Beispiel für eine quantitative Risikoanalyse
Angenommen, ein Projekt hat unsichere Kostenschätzungen. Die Monte-Carlo-Simulation kann durch die Variation dieser Kostenschätzungen viele mögliche Szenarien berechnen und eine Wahrscheinlichkeit angeben, dass das Projekt in einem bestimmten Budgetrahmen bleibt.
Für komplexe Projekte, in denen viele Variablen miteinander interagieren, ist die Monte-Carlo-Simulation eine ausgezeichnete Methode, um eine fundierte Entscheidung zu treffen.
Entscheidungsbaum- und Sensitivitätsanalysen: Auf der Suche nach dem besten Weg
Entscheidungsbäume und Sensitivitätsanalysen sind weitere wertvolle Instrumente, die im Rahmen der quantitativen Risikoanalyse eingesetzt werden, um Risiken zu verstehen und die besten Handlungsoptionen zu ermitteln.
Entscheidungsbaum-Analyse: Der Wegweiser durch Unsicherheit
Die Entscheidungsbaum-Analyse stellt verschiedene Entscheidungswege dar und berücksichtigt die Unsicherheiten entlang dieser Wege. Sie ist besonders hilfreich, wenn mehrere alternative Handlungsoptionen zur Verfügung stehen und jede Option unterschiedliche Risiken und Chancen mit sich bringt.
Ein Entscheidungsbaum ist eine grafische Darstellung, bei der aus einer Entscheidung mehrere mögliche Konsequenzen und deren Wahrscheinlichkeiten abgeleitet werden. Auf jeder Verzweigung des Baumes werden die möglichen Ergebnisse und ihre Auswirkungen dargestellt. Projektmanager können so erkennen, welche Option am wenigsten riskant und gleichzeitig am vorteilhaftesten ist.
Beispiel für eine Entscheidungsbaum-Analyse
Ein Projektmanager muss entscheiden, ob er eine neue Software jetzt einführen oder auf eine verbesserte Version warten soll. Der Entscheidungsbaum würde die möglichen Szenarien aufzeigen: Wenn er jetzt entscheidet, gibt es eine hohe Wahrscheinlichkeit für Verzögerungen und hohe Kosten. Wenn er wartet, könnte er ein besseres Produkt bekommen, aber es könnte auch länger dauern.
Sensitivitätsanalyse: Wie reagieren wir auf Veränderungen?
Bei der Sensitivitätsanalyse wird untersucht, wie empfindlich ein Projekt auf bestimmte Veränderungen ist. Diese Methode hilft zu verstehen, welche Risikofaktoren die größte Auswirkung auf das Projektergebnis haben.
Man verändert einzelne Parameter (z. B. Projektkosten, Lieferzeiten oder Ressourcenverfügbarkeit) und beobachtet, wie sich diese Veränderungen auf das Endergebnis auswirken. Diese Methode hilft dabei, die größten Unsicherheiten und potenziellen Schwachstellen im Projekt zu erkennen und gezielt zu managen.
Beispiel für eine Sensitivitätsanalyse
Wenn sich die Materialkosten um 10 % erhöhen, wie verändert sich das Gesamtergebnis des Projekts? Eine Sensitivitätsanalyse zeigt genau, welche Variablen am meisten Einfluss auf das Projekt haben, sodass Sie gezielt Vorsorgemaßnahmen treffen können.
Risikobewältigung: Chancen nutzen, Gefahren bändigen
Risiken gehören zum Alltag eines jeden Projekts – die Frage ist nur, wie man mit ihnen umgeht. Sollten sie umschifft, geteilt oder in Kauf genommen werden? Dafür gibt es klare Strategien, die je nach Situation sinnvoll sind. Die ISO 31000 beschreibt vier Maßnahmen zur Risiomitigation bzw. Risikosteuerung: Vermeidung, Transfer, Verminderung und Akzeptanz.
Risikovermeidung: Geht das überhaupt?
Die sicherste Methode, mit einem Risiko umzugehen, besteht darin, es gar nicht erst entstehen zu lassen. Doch das ist in der Praxis nicht immer möglich. Also geht es darum, Risiken zu minimieren, wenn sie sich nicht komplett vermeiden lassen.
Manche Risiken lassen sich eliminieren, indem bestimmte Prozesse, Technologien oder Vorgehensweisen gar nicht erst genutzt werden.
Beispiel: Ein Unternehmen, das Cloud-Dienste kritisch sieht, hostet seine Daten ausschließlich auf eigenen Servern. Dadurch entfällt das Risiko eines externen Datenlecks – allerdings entstehen dadurch neue Herausforderungen, wie höhere Kosten und eigener Wartungsaufwand.
Risikominderung: Vom Risiko zum kalkulierbaren Faktor
Falls ein Risiko unvermeidbar ist, hilft eine Reduzierung der Eintrittswahrscheinlichkeit oder Schadenshöhe.
Typische Maßnahmen zur Risikominderung:
Technische Schutzmaßnahmen (z. B. Firewalls, Backups)
Zusätzliche Kontrollen und Qualitätssicherungen
Schulungen für Mitarbeiter, um menschliche Fehler zu reduzieren
Pilotphasen und Tests, bevor ein großes Projekt ausgerollt wird
Beispiel: Ein Softwareunternehmen reduziert das Risiko von Programmfehlern, indem es automatisierte Tests und Code-Reviews einsetzt. Fehler verschwinden dadurch nicht komplett, doch die Wahrscheinlichkeit schwerwiegender Bugs sinkt erheblich.
Wann ist die Strategie Risikominderung sinnvoll?
- Wenn ein Risiko erhebliche Schäden verursachen könnte.
- Wenn Maßnahmen zur Minderung praktikabel und wirtschaftlich sind.
- Wenn sich ein Risiko nicht komplett vermeiden lässt, aber kontrollierbar bleibt.
Risikotransfer: Warum alles selbst tragen?
Nicht jedes Risiko muss das eigene Unternehmen allein schultern. Manche Gefahren lassen sich einfach weitergeben – entweder an externe Partner oder durch Absicherung.
Versicherungen: Schutz gegen das Ungewisse
Viele Unternehmen nutzen Versicherungen, um finanzielle Risiken abzufedern. Das Prinzip ist einfach: Man zahlt regelmäßig eine Prämie und erhält im Ernstfall eine Entschädigung.
Typische Beispiele:
Cyber-Versicherungen, die Schäden durch Hackerangriffe abdecken
Produkthaftpflichtversicherungen, die Unternehmen vor Klagen schützen
Betriebsausfallversicherungen, falls die Produktion durch externe Ereignisse lahmgelegt wird
Beispiel: Ein Online-Shop versichert sich gegen Datenverlust durch Cyberangriffe. Falls Hacker sensible Kundendaten stehlen, deckt die Versicherung die Kosten für Wiederherstellung und mögliche Rechtsfolgen.
Outsourcing: Risiken an Spezialisten auslagern
Anstatt selbst Risiken zu managen, kann es sinnvoll sein, bestimmte Aufgaben an externe Spezialisten abzugeben.
IT-Sicherheit outsourcen, anstatt selbst eine teure Infrastruktur aufzubauen
Logistik an spezialisierte Dienstleister abgeben, um Engpässe zu vermeiden
Rechtsberatung nutzen, um Compliance-Risiken zu minimieren
Beispiel: Ein Mittelständler, der international expandieren möchte, beauftragt eine spezialisierte Exportfirma, die sich mit Zollbestimmungen und rechtlichen Hürden auskennt. Dadurch überträgt das Unternehmen die Risiken von Zollverstößen oder Verzögerungen an einen erfahrenen Partner.
Wann ist Risikotransfer sinnvoll?
- Wenn ein Risiko finanziell abgesichert werden kann (z. B. durch Versicherungen).
- Wenn externe Spezialisten Risiken besser einschätzen und managen können.
- Wenn die Kosten des Transfers geringer sind als der potenzielle Schaden.
Risikoakzeptanz: Manchmal muss man es einfach hinnehmen
Nicht jedes Risiko lässt sich vermeiden, minimieren oder auslagern. Manchmal bleibt nur die Option, es zu akzeptieren – allerdings mit Plan B in der Hinterhand.
Bewusstes Eingehen von Risiken
Risikomanagement bedeutet nicht, jedes Risiko um jeden Preis zu eliminieren. Manchmal übersteigen die Kosten für die Vermeidung den eigentlichen Schaden.
Beispiel: Ein Startup könnte eine teure Versicherung gegen Betriebsausfälle abschließen. Doch anstatt viel Geld für geringe Wahrscheinlichkeiten auszugeben, plant das Team lieber eine alternative Finanzierungsstrategie, falls etwas schiefgeht.
Wann ist Risikoakzeptanz sinnvoll?
- Wenn das Risiko gering ist und die Gegenmaßnahmen zu teuer wären.
- Wenn sich das Risiko nicht verhindern oder übertragen lässt.
- Wenn ein Unternehmen bereit ist, bewusst mit dem Risiko zu leben.
Notfallplanung: Der Plan B für den Ernstfall
Akzeptanz bedeutet nicht, ein Risiko einfach zu ignorieren. Stattdessen sollte eine Notfallstrategie existieren, um den Schaden im Ernstfall zu minimieren.
Typische Notfallmaßnahmen:
Backup-Strategien für IT-Ausfälle
Ersatzlieferanten für Lieferengpässe
Krisenkommunikationspläne, um den Reputationsschaden zu begrenzen
Beispiel: Ein Unternehmen, das von wenigen Zulieferern abhängig ist, entwickelt Notfallpläne für alternative Bezugsquellen. Falls eine Fabrik ausfällt, bleibt die Produktion gesichert.
Die richtige Strategie für jedes Risiko
Welche Strategie die richtige ist, hängt von vielen Faktoren ab:
- Wie hoch ist das Risiko?
- Was kostet es, sich dagegen abzusichern?
- Und welche Alternativen gibt es?

Risiko-Maßnahmenplan Definition nach DIN 69901-5: 3.100 (risk response plan)
Aufstellung von präventiven oder korrektiven Gegenmaßnahmen, durch die Risiken vermieden, vermindert oder abgewälzt werden
Ein Überblick der wichtigsten Ansätze:
Strategie | Eignet sich für… | Vorteil |
---|---|---|
Risikovermeidung | Risiken mit sehr hoher Schadenshöhe | Eliminiert das Risiko vollständig |
Risikominderung | Risiken, die sich nicht vermeiden lassen, aber reduziert werden können | Senkt Wahrscheinlichkeit oder Schadenshöhe |
Risikotransfer | Finanzielle oder operative Risiken, die externe Partner besser managen können | Verteilt Risiken auf Dritte |
Risikoakzeptanz | Geringe Risiken oder zu teure Gegenmaßnahmen | Spart Kosten, wenn Plan B vorhanden ist |
Empfohlene Vorgehensweise
- Geringe Risiken: Keine Maßnahmen nötig, Schäden werden einkalkuliert.
- Mittlere Risiken: Präventive Maßnahmen und Notfallpläne entwickeln, Risiken regelmäßig überprüfen.
- Hohe Risiken: Präventive Maßnahmen umsetzen, Projektplanung anpassen, Risiken verlagern oder absichern (z. B. durch Versicherungen).
Risikomanagement ohne Chaos: Klare Kommunikation und Dokumentation
Risikomanagement ohne strukturierte Kommunikation ist wie ein Arztbesuch ohne Diagnose – niemand weiß genau, wo es weh tut. Risiken frühzeitig zu erkennen, ist nur die halbe Miete. Damit sie sich nicht in plötzliche Krisen verwandeln, brauchen Sie klare Dokumentation, transparente Kommunikation und regelmäßige Updates.
Doch wie organisiert man das? Reicht eine Excel-Tabelle oder braucht es ausgefeilte Tools? Wer muss wann informiert werden? Und wie sorgt man dafür, dass das Management nicht erst dann aufhorcht, wenn das Kind bereits in den Brunnen gefallen ist?
Kluge Dokumentation und effektive Kommunikation sind Kernelemente der Riskoberichterstattung.
Das Risikoregister: Das Gedächtnis Ihres Risikomanagements
Ein gut gepflegtes Risikoregister oder Risiko-Logbuch ist das zentrale Steuerungsinstrument im Risikomanagement. Es dokumentiert identifizierte Risiken, Bewertungen, Maßnahmen und Verantwortlichkeiten – und sorgt dafür, dass nichts untergeht.
Was gehört in ein Risikoregister?
Beschreibung des Risikos: Worum geht es konkret?
Ursache und potenzielle Auswirkungen: Warum entsteht das Risiko, und was passiert, wenn es eintritt?
Eintrittswahrscheinlichkeit und Schadenshöhe: Wie wahrscheinlich ist es, und welche Konsequenzen drohen?
Geplante Gegenmaßnahmen: Welche Schritte minimieren oder eliminieren das Risiko?
Verantwortlichkeiten: Wer kümmert sich darum?
Status: Wurde das Risiko bereits behandelt, ist es noch offen oder erledigt?
Praxisbeispiel
Eine Softwarefirma plant den Launch eines neuen Produkts. Ein Risikoregister-Eintrag könnte so aussehen:
Risiko | Ursache | Auswirkungen | Maßnahme | Verantwortlich | Status |
---|---|---|---|---|---|
Serverausfall am Launch-Tag | Hohe Zugriffszahlen überlasten das System | Kunden können das Produkt nicht nutzen, Image-Schaden | Cloud-Kapazität vorab skalieren, Lasttests durchführen | IT-Abteilung | In Bearbeitung |
Ein Risikoregister muss kein bürokratisches Monster sein, sondern soll helfen, den Überblick zu behalten. Ob Sie eine Tabelle nutzen oder spezialisierte Software – wichtig ist, dass es aktuell und zugänglich bleibt.
Regelmäßige Risiko-Reviews: Risiken sind keine Eintagsfliegen
Risiken ändern sich – neue kommen hinzu, andere verschwinden, manche eskalieren. Deshalb braucht es regelmäßige Risiko-Reviews.
Wie oft sollte man Risiken überprüfen?
- In Projekten: Mindestens zu jedem Meilenstein oder Sprint-Review
- Im Unternehmen: Quartalsweise oder halbjährlich – je nach Branche und Dynamik
- Bei kritischen Risiken: Sofort, wenn sich Rahmenbedingungen ändern
Aktualisierung des Risikoregisters: Haben sich Eintrittswahrscheinlichkeit oder Auswirkungen verändert?
Prüfung der Gegenmaßnahmen: Wurden sie umgesetzt? Reichen sie aus?
Neue Risiken identifizieren: Welche Entwicklungen bringen neue Unsicherheiten mit sich?
Tipp: Risiko-Meetings dürfen kein Pflichtprogramm ohne Wirkung sein. Ein klarer Fokus („Was hat sich geändert?“) und kurze, prägnante Diskussionen vermeiden, dass sie zur Zeitverschwendung werden.
Transparente Kommunikation: Jeder muss wissen, was wichtig ist
Ein Risiko, das nur in einer Excel-Tabelle schlummert, hilft niemandem. Eine gute Kommunikation stellt sicher, dass alle relevanten Personen informiert sind und handeln können.
Stakeholder gezielt informieren
Nicht jeder braucht jedes Detail – aber jeder sollte wissen, was für ihn relevant ist.
Zielgruppe | Welche Infos sind wichtig? | Wie oft? |
---|---|---|
Projektteam | Aktuelle Risiken, Maßnahmen, Verantwortlichkeiten | Wöchentlich oder bei Bedarf |
Management | Strategische Risiken, Handlungsbedarf | Monatlich oder quartalsweise |
Kunden/Lieferanten | Risiken, die ihre Zusammenarbeit beeinflussen | Bei Bedarf, frühzeitig |
Praxisbeispiel
Ein Lieferant könnte aufgrund von Engpässen ein wichtiges Bauteil nicht rechtzeitig liefern. Das Einkaufsteam sollte frühzeitig kommunizieren, um alternative Optionen zu prüfen – bevor es zum Produktionsstopp kommt.
Effektive Kommunikationswege nutzen
Regelmäßige Meetings: Kurz, fokussiert, mit klaren Verantwortlichkeiten
Risikoberichte: Für Management und Entscheidungsträger
Transparente Tools: Kollaborative Plattformen (z. B. Confluence, BCS, SharePoint) helfen, den Überblick zu behalten
Tipp: Risiken müssen verständlich kommuniziert werden. Niemand will einen 30-seitigen Bericht voller Fachjargon lesen. Klare Aussagen, visuelle Darstellungen (wie Ampelsysteme oder Grafiken) erleichtern die Entscheidungsfindung.
Dokumentation: Keine Zettelwirtschaft, sondern nachvollziehbare Entscheidungen
Eine gute Dokumentation hilft nicht nur, Risiken strukturiert zu verwalten, sondern auch, aus Fehlern zu lernen.
Nachvollziehbarkeit: Wer hat wann welche Entscheidung getroffen?
Lerneffekte: Welche Maßnahmen haben funktioniert – und welche nicht?
Compliance: In vielen Branchen ist Risikodokumentation vorgeschrieben (z. B. ISO 31000, ISO 27001).
Tipp: Eine zu komplexe Dokumentation schreckt ab. Lieber kurz, prägnant und gezielt dokumentieren als eine Datenhalde ohne Nutzen schaffen.
Kommunikation und Dokumentation machen Risikomanagement erst effektiv
Ein gutes Risikomanagement besteht nicht nur aus Analysen – sondern vor allem aus klaren Informationen und Entscheidungen. Die besten Pläne nützen nichts, wenn sie nicht festgehalten, überprüft und kommuniziert werden.
Erfolgsfaktor | Warum wichtig? |
---|---|
Risikoregister führen | Sorgt für Klarheit und Überblick |
Regelmäßige Reviews | Hält Risiken aktuell und relevant |
Gezielte Kommunikation | Stellt sicher, dass jeder das Richtige weiß |
Effiziente Dokumentation | Schafft Nachvollziehbarkeit und Lerneffekte |
Wer Risikomanagement nicht als bürokratischen Selbstzweck sieht, sondern als lebendigen Prozess mit klarem Nutzen, minimiert nicht nur Unsicherheiten – sondern kann Risiken sogar als Chance nutzen.
Risikomanagementplan erstellen
Ein Risikomanagementplan beschreibt, wie Risiken in einem Projekt identifiziert, bewertet, überwacht und gesteuert werden. Er hält also all das fest, was in den Schritten zuvor erarbeitet wurde. Er ist, ebenso wie der Zeitplan, der Kostenplan und der Kommunikationsplan, ein essenzieller Bestandteil des Projektplans.
Was enthält der Risikomanagementplan?
9. Risikomanagementplan erstellen II
1. Ziele und Strategie des Risikomanagements
- Definition des Zwecks des Risikomanagements im Projekt
- Verknüpfung mit Unternehmensrichtlinien und Projektzielen
- Abgleich mit regulatorischen und branchenspezifischen Anforderungen (z. B. ISO 31000, PRINCE2-Risikomanagementprozess)
- Klärung, ob ein proaktiver oder reaktiver Ansatz verfolgt wird
2. Rollen und Verantwortlichkeiten
- Projektleiter: Gesamtverantwortung für das Risikomanagement und Eskalation von Risiken
- Risikomanager: Überwachung des Risikomanagementprozesses und Pflege des Risikoregisters
- Risikoverantwortliche: Zuständig für die Analyse, Bewertung und Umsetzung von Maßnahmen für spezifische Risiken
- Projektteam und Stakeholder: Identifikation von Risiken und Unterstützung bei der Risikosteuerung
- Lenkungsausschuss (PRINCE2): Strategische Bewertung und Freigabe von Risikomaßnahmen
3. Risikoprozess und Methoden

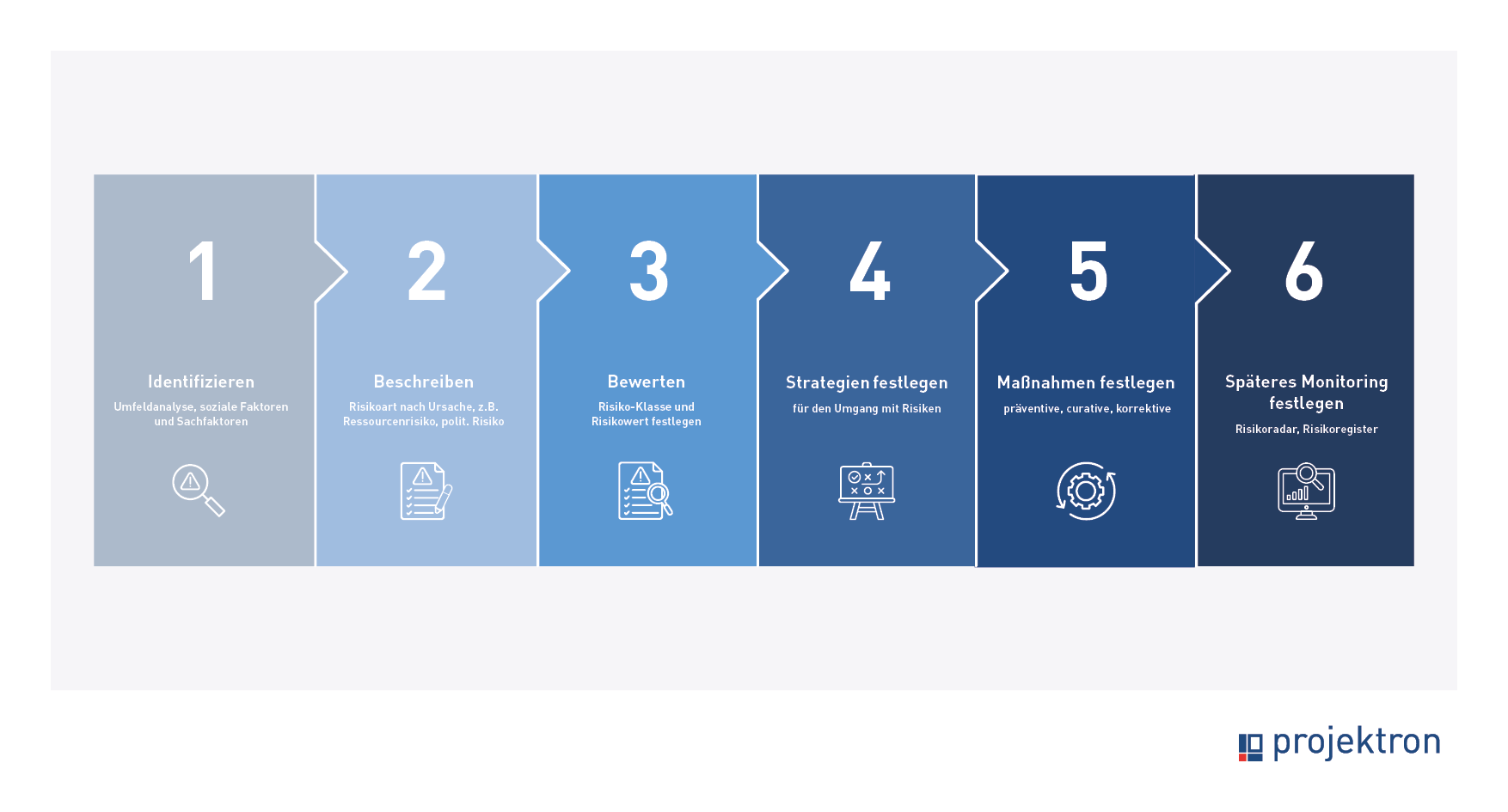

Der Prozess zur Handhabung von Risiken umfasst folgende Schritte:
a) Risikoidentifikation
- Welche Methoden werden genutzt?
- Brainstorming mit dem Projektteam
- Checklisten basierend auf Erfahrungswerten
- SWOT-Analyse (Stärken, Schwächen, Chancen, Risiken)
- Lessons Learned aus früheren Projekten
- Interviews mit Experten und Stakeholdern
- FMEA (Fehlermöglichkeits- und Einflussanalyse)
b) Risikobewertung
- Klassifikation nach:
- Eintrittswahrscheinlichkeit (gering, mittel, hoch – oft in Prozent angegeben)
- Auswirkung auf das Projekt (Kosten, Zeit, Qualität, Ressourcen)
- Priorisierung in einer Risikomatrix
- Quantitative vs. qualitative Bewertung:
- Qualitativ: Subjektive Einschätzung von Wahrscheinlichkeit und Auswirkungen
- Quantitativ: Monetäre Bewertung der möglichen finanziellen Verluste
c) Risikosteuerung
Strategien zur Minimierung oder Nutzung von Risiken:
- Risikovermeidung: Risiko eliminieren (z. B. alternative Vorgehensweise wählen)
- Risikominderung: Gegenmaßnahmen zur Reduzierung von Eintrittswahrscheinlichkeit oder Schaden (z. B. Tests, Schulungen)
- Risikotransfer: Übertragung des Risikos an Dritte (z. B. Versicherungen, Outsourcing)
- Risikoakzeptanz: Akzeptanz eines Restrisikos, wenn Kosten der Maßnahmen den Nutzen übersteigen
d) Risikoüberwachung
- Regelmäßige Reviews und Updates des Risikoregisters
- Indikatoren zur Früherkennung
- Eskalationsmechanismen bei kritischen Risiken
4. Dokumentation und Tools
- Risikoregister: Übersicht über identifizierte Risiken, Bewertung, Maßnahmen und Verantwortliche
- Berichte und Dashboards: Visualisierung des Risikostatus
- Software-Tools wie Projektron BCS zur strukturierten Verwaltung von Risiken
5. Kommunikationsplan
- Interne Kommunikation:
- Wer informiert wen über Risiken?
- Regelmäßige Meetings und Reports für Projektteam und Management
- Externe Kommunikation:
- Informationen an Kunden, Partner oder Behörden
- PRINCE2-typische Risikokommunikation an den Lenkungsausschuss
- Eskalationsmechanismen:
- Wann und wie werden kritische Risiken eskaliert?
- Welche Genehmigungen sind erforderlich?
6. Budget für Risikomanagement
- Risikorückstellungen: Finanzielle Puffer für unvorhergesehene Risiken
- Kosten für Gegenmaßnahmen: Ressourcen für Schulungen, Sicherheitsmaßnahmen, Versicherungen
- Aufwand für Risikomanagementaktivitäten: Analyse, Meetings, Berichterstattung
Spezifische Methoden im Risikomanagement: Strategien für sichere Projekte
Glücklicherweise gibt es bewährte Methoden, die dabei helfen Unsicherheiten zu strukturieren, systematisch zu bewerten und fundierte Entscheidungen zu treffen. Vier bekannte Ansätze sind M_o_R® (Management of Risk), PRINCE2-Risikomanagement, FMEA und die Bow-Tie-Analyse. Wir zeigen, wann welche Methode am besten passt.
M_o_R®: Das strategische Framework für Risikomanagement
M_o_R® steht für Management of Risk und ist ein strukturiertes Framework zur Identifikation, Analyse und Steuerung von Risiken. Es stammt aus Großbritannien und wird oft im öffentlichen Sektor, aber auch in Unternehmen weltweit eingesetzt. Die Methode verfolgt einen ganzheitlichen Ansatz und lässt sich sowohl auf strategischer als auch auf operativer Ebene anwenden.
Die vier Kernelemente von M_o_R®
M_o_R® basiert auf vier zentralen Elementen, die den gesamten Risikomanagementprozess abdecken:
- Grundprinzipien: Best Practices, die sicherstellen, dass das Risikomanagement in die Unternehmensstrategie eingebettet ist.
- Ansatz (Approach): Definition von Rollen, Prozessen und Berichtswegen.
- Prozesse: Von der Identifikation bis zur Kontrolle und Verbesserung der Risikostrategie.
- Einbettung und Überprüfung: Sicherstellung, dass das Risikomanagement tatsächlich gelebt und weiterentwickelt wird.
Wann eignet sich M_o_R®?
Wenn eine Organisation ein strukturiertes, ganzheitliches Risikomanagement etablieren will.
Wenn Risiken nicht nur auf Projektebene, sondern auch strategisch betrachtet werden müssen.
PRINCE2 und Risikomanagement: Risiken im Projektkontext steuern
PRINCE2 (Projects IN Controlled Environments) gehört zu den weltweit am häufigsten genutzten Projektmanagement-Methoden und setzt auf eine systematische Einbindung des Risikomanagements. Innerhalb des PRINCE2-Frameworks gibt es spezifische Rollen, Prozesse und Strategien für den Umgang mit Risiken.
Die wichtigsten Elemente des PRINCE2-Risikomanagements
Risikoregister: Alle Risiken werden in einem strukturierten Dokument festgehalten und regelmäßig aktualisiert.
Risikostrategie: Vorab definierte Leitlinien, wie das Team mit Risiken umgehen soll.
Bewertung nach Wahrscheinlichkeit und Auswirkung: Ähnlich wie bei der Risikomatrix erfolgt eine Einstufung.
Maßnahmenkatalog: Maßnahmen zur Risikovermeidung, -minimierung oder -übertragung werden definiert.
Wann eignet sich PRINCE2-Risikomanagement?
Wenn Projekte bereits nach PRINCE2 laufen und das Risikomanagement direkt integriert werden soll.
Wenn ein klar definierter, standardisierter Prozess für das Risikomanagement erforderlich ist.
PRINCE2-Methode im Projektmanagement: Grundlagen, Stärken und Schwächen
Als standardisierte Herangehensweisen bieten Projektmanagement-Methoden für die Planung, Durchführung und das Controlling von Projekten Orientierungshilfen. PRINCE2 ist eine prozessorientierte Methode, lässt sich skalieren und stellt den Nutzen eines Projektes ins Zentrum des Projektmanagements. Unser Fachartikel bietet einen Einstieg in die Grundidee, Stärken und Schwächen der PRINCE2-Methode.
Weitere Methoden: FMEA und Bow-Tie-Analyse im Vergleich
Neben M_o_R® und PRINCE2 gibt es noch viele weitere Methoden zur Risikoanalyse. Zwei besonders interessante Ansätze sind die FMEA (Fehlermöglichkeits- und Einflussanalyse) und die Bow-Tie-Analyse.
FMEA: Die systematische Fehlervorhersage
Die Failure Mode and Effects Analysis (FMEA) stammt ursprünglich aus der Luft- und Raumfahrt und wird mittlerweile in vielen Branchen eingesetzt. Sie dient dazu, mögliche Fehlerquellen frühzeitig zu erkennen und ihre Auswirkungen zu bewerten.
- Identifikation von potenziellen Fehlern in einem Prozess oder Produkt.
- Bewertung anhand von drei Faktoren:
- Auftretenswahrscheinlichkeit
- Bedeutung der Auswirkungen
- Entdeckbarkeit
- Risikoprioritätszahl (RPZ) berechnen: Die drei Faktoren werden miteinander multipliziert.
- Maßnahmen entwickeln, um Risiken mit hoher RPZ zu reduzieren.
Beispiel: Ein Automobilhersteller nutzt FMEA, um Schwachstellen in der Produktion zu identifizieren. Ein Problem mit der Bremsanlage wird erkannt und behoben, bevor das Fahrzeug in den Verkauf geht.
FMEA eignet sich besonders für technische und industrielle Prozesse, in denen Fehler schwerwiegende Folgen haben können.
Bow-Tie-Analyse: Risiken visualisieren
Die Bow-Tie-Analyse stellt Risiken grafisch in einer Schleifenform (daher „Bow-Tie“ = Fliege) dar. Dabei verbindet sie die Ursachen eines Risikos mit seinen möglichen Konsequenzen.
- Zentrale Gefahr (z. B. Datenverlust) in die Mitte setzen.
- Links die Ursachen des Risikos auflisten.
- Rechts die möglichen Konsequenzen darstellen.
- Schutzmaßnahmen zwischen Ursache und Gefahr sowie Notfallmaßnahmen zwischen Gefahr und Konsequenzen einfügen.
Beispiel: Ein Unternehmen analysiert mit der Bow-Tie-Methode das Risiko eines Cyberangriffs. Links stehen mögliche Ursachen wie Phishing oder ungesicherte Netzwerke, rechts die Folgen wie Datenverlust oder Reputationsschäden. Dazwischen werden präventive Maßnahmen (Firewalls, Schulungen) und Notfallstrategien (Backups, Incident Response) eingetragen.
Bow-Tie eignet sich besonders für Risiken mit weitreichenden Konsequenzen, wie IT-Sicherheit, Compliance oder Arbeitssicherheit.
Welche Methode passt zu Ihrem Projekt?
Die Wahl der richtigen Methode hängt stark vom Projektkontext ab. Hier ein kurzer Überblick:
Methode | Eignet sich für… | Vorteil |
---|---|---|
M_o_R® | Organisationen mit strategischem Risikomanagement | Ganzheitlicher Ansatz |
PRINCE2-Risikomanagement | Projekte mit standardisierten Prozessen | Klare Integration in PM-Methoden |
FMEA | Technische & industrielle Prozesse | Identifikation von Fehlerquellen vorab |
Bow-Tie-Analyse | Risiken mit komplexen Ursachen und Auswirkungen | Klare Visualisierung von Schutzmaßnahmen |
Wenn Sie ein einzelnes Projekt managen, könnte PRINCE2 oder Bow-Tie die richtige Wahl sein. Falls das gesamte Unternehmen ein Risikomanagement etablieren will, empfiehlt sich M_o_R®. In der Produktion oder Technik ist FMEA oft die beste Lösung.
Risikomanagement braucht Köpfe: Rollen, Verantwortung und Zusammenarbeit
Risiken lassen sich nicht einfach in eine Tabelle schreiben und abhaken – sie müssen aktiv gemanagt werden. Dafür braucht es klare Zuständigkeiten, engagierte Akteure und eine Unternehmenskultur, die Risiken nicht als Bedrohung, sondern als gestaltbaren Faktor begreift. Doch welches sind die wichtigsten Rollen im Risikomanagement? Wer trägt welche Verantwortung? Was macht der Projektleiter, was der Risikomanager? Und warum sollte das Management nicht nur zuschauen, sondern aktiv unterstützen?
Der Projektleiter: Kapitän mit Risikoblick
Projektleiter tragen ohnehin schon viel Verantwortung – Budget, Zeitpläne, Ressourcen. Doch ohne gutes Risikomanagement kann das beste Projektkonzept schnell scheitern.
Welche Rolle spielt der Projektleiter im Risikomanagement?
Ein Projektleiter muss Risiken frühzeitig identifizieren, bewerten und steuern. Das bedeutet:
Risikoanalyse in die Projektplanung integrieren
Präventive Maßnahmen steuern und priorisieren
Team und Stakeholder für Risiken sensibilisieren
Bei unerwarteten Problemen schnelle Entscheidungen treffen
Beispiel: Ein Softwareprojekt läuft Gefahr, durch knappe Entwicklerkapazitäten in Verzug zu geraten. Ein vorausschauender Projektleiter plant frühzeitig zusätzliche Ressourcen oder alternative Arbeitsmodelle ein, statt erst bei drohender Verzögerung zu reagieren.
Projektleiter vs. Risikomanager – Wer macht was?
Während der Projektleiter die Risiken im Blick behält, ist ein dedizierter Risikomanager (falls vorhanden) für die tiefere Analyse und Methodik zuständig. Gemeinsam bilden sie ein starkes Duo.
Der Risikomanager: Detektiv und Stratege
Nicht jedes Unternehmen oder Projekt hat einen eigenen Risikomanager – doch wenn, dann übernimmt er eine zentrale Rolle.
Aufgaben des Risikomanagers
Systematische Risikoidentifikation und -bewertung
Entwicklung von Strategien zur Risikominimierung
Überwachung und Dokumentation des Risikomanagements
Beratung des Projektleiters und Managements
Beispiel: Ein Hersteller führt ein neues Produkt ein. Der Risikomanager identifiziert mögliche Produktionsengpässe und empfiehlt alternative Lieferanten. Dank dieser Vorbereitung bleibt die Produktion stabil, selbst wenn ein Zulieferer ausfällt.
Wann braucht man einen dedizierten Risikomanager?
Bei komplexen, risikoreichen Projekten
Wenn gesetzliche Vorgaben ein systematisches Risikomanagement erfordern
In Unternehmen, die Risikomanagement als festen Bestandteil der Strategie etablieren
Hat ein Unternehmen keinen eigenen Risikomanager, übernimmt der Projektleiter diese Aufgabe mit Unterstützung des Teams.
Stakeholder: Früh einbinden statt spät überraschen
Risikomanagement funktioniert nur, wenn alle relevanten Akteure von Anfang an involviert sind. Dazu gehören:
Fachabteilungen: Sie haben das Know-how über mögliche Risiken in ihrem Bereich.
Kunden: Risiken auf Kundenseite (z. B. Marktveränderungen) beeinflussen oft das Projekt.
Lieferanten: Engpässe oder Verzögerungen wirken sich auf das Risikoprofil aus.
Regulierungsbehörden: Gerade in regulierten Branchen muss Risikomanagement mit Vorschriften abgestimmt sein.
Warum lohnt sich interdisziplinäre Zusammenarbeit?
Risiken werden früher erkannt und umfassender bewertet
Lösungen entstehen durch unterschiedliche Perspektiven
Entscheidungen basieren auf fundierten Informationen
Beispiel: Ein IT-Projektteam plant ein neues Feature. Die Compliance-Abteilung wird nicht einbezogen – bis kurz vor dem Launch klar wird, dass Datenschutzvorgaben nicht erfüllt werden. Die Folge? Verzögerungen und hohe Nachbesserungskosten.
Lösung: Ein regelmäßiger Austausch mit Compliance-Experten hätte das Risiko frühzeitig erkannt und vermieden.
Management Commitment: Ohne Rückhalt läuft nichts
Risikomanagement funktioniert nur, wenn das Management dahintersteht. Ein CEO, der „Macht mal“ sagt, aber keine Ressourcen bereitstellt, torpediert den gesamten Prozess.
Was bedeutet Management Commitment konkret?
Budget und Ressourcen für Risikomanagement bereitstellen
Risikoanalyse in die Unternehmensstrategie integrieren
Risikobewusstsein als Teil der Unternehmenskultur fördern
Risikokultur: Fehler vermeiden oder offen damit umgehen?
Viele Unternehmen gehen mit Risiken nach dem Motto „bloß keine Fehler machen“ um. Doch Fehler lassen sich nicht immer vermeiden – und zu spät erkannte Risiken sind gefährlicher als früh angesprochene.
Eine gesunde Risikokultur bedeutet:
Fehler als Lernchance zu sehen
Risiken offen zu kommunizieren
Probleme frühzeitig anzusprechen statt zu verstecken
Überblick: Klare Rollen, starke Teams, sicheres Risikomanagement
Ohne definierte Verantwortlichkeiten bleibt Risikomanagement theoretisch, aber nicht wirksam. Die wichtigsten Akteure auf einen Blick:
Rolle | Aufgaben | Wichtig, weil… |
---|---|---|
Projektleiter | Risiken frühzeitig erkennen, Maßnahmen steuern | Projekte effizient bleiben und nicht an unerwarteten Problemen scheitern |
Risikomanager | Systematische Analyse und Überwachung | Risiken strategisch betrachtet und dokumentiert werden |
Stakeholder | Risiken aus verschiedenen Perspektiven bewerten | Fachwissen eingebunden wird und keine bösen Überraschungen auftreten |
Management | Risikokultur fördern, Ressourcen bereitstellen | Risikomanagement effektiv umgesetzt wird |
Erfolgreiches Risikomanagement ist kein Ein-Mann-Job. Es erfordert Zusammenarbeit, klare Verantwortlichkeiten und eine Unternehmenskultur, die Risiken als gestaltbaren Faktor begreift.
Typische Fehler im Risikomanagement und wie Sie sie vermeiden
Risikomanagement klingt erst einmal beruhigend – schließlich wird hier vorgesorgt, analysiert und geplant. Doch die Realität zeigt: Viele Projekte scheitern nicht an den Risiken selbst, sondern an Fehlentscheidungen im Umgang mit ihnen. Wo liegen die häufigsten Stolperfallen, und wie umgeht man sie elegant? Ein Blick auf typische Fehler und bewährte Lösungen.
Fehler 1: Risiken übersehen oder falsch gewichten: Das blinde Fleck-Problem
Ein Risikoregister, das sich liest wie eine Einkaufsliste für den Weltuntergang, hilft keinem weiter – genauso wenig wie ein zu optimistischer Blick, der wesentliche Gefahren ausklammert. Unvollständige Risikoidentifikation und mangelnde Priorisierung gehören zu den häufigsten Fehlern im Risikomanagement.
Typische Ursachen
- Tunnelblick: Teams konzentrieren sich nur auf bekannte oder offensichtliche Risiken.
- Einseitige Perspektive: Stakeholder aus unterschiedlichen Bereichen werden nicht eingebunden.
- Fehlende Priorisierung: Alle Risiken landen auf einer Liste, aber ohne klare Einordnung nach Eintrittswahrscheinlichkeit und Auswirkung.
Lösung
- Mehr Augen sehen mehr: Experten aus verschiedenen Fachbereichen und Stakeholder einbinden.
- Strukturierte Methoden nutzen: Die SWOT-Analyse, die Failure Mode and Effects Analysis (FMEA) oder eine Monte-Carlo-Simulation helfen, Risiken fundiert zu bewerten.
- Priorisierung nach klarem System: Die Risikomatrix nach ISO 31000 ist ein bewährtes Werkzeug, um Risiken nach ihrer Bedeutung einzuordnen.
Fehler 2: Kommunikation und Dokumentation: Wenn das Risikomanagement in der Schublade verstaubt
Ein großartiges Risikomanagement-Konzept bringt wenig, wenn niemand es kennt oder nutzt. Kommunikationsdefizite und fehlerhafte Dokumentation sind klassische Schwachstellen – und ein gefundenes Fressen für Krisen.
Typische Ursachen
- Fehlender Austausch: Informationen bleiben in Silos und erreichen nicht alle relevanten Beteiligten.
- Komplexität erschlägt Klarheit: Endlose Tabellen und schwer verständliche Berichte sorgen dafür, dass niemand das Risikomanagement wirklich lebt.
- Dokumentation als Pflichtübung: Protokolle existieren, werden aber nicht aktualisiert oder genutzt.
Lösung
- Regelmäßige Risiko-Updates: Meetings, in denen Risiken aktiv besprochen und angepasst werden.
- Visuelle und klare Darstellung: Ein übersichtliches Dashboard oder eine Ampellogik machen Risiken greifbarer als ein 50-seitiger Report.
- Transparenz fördern: Relevante Informationen müssen für alle Projektbeteiligten leicht zugänglich sein.
Fehler 3: Statische Risikobetrachtung: Wenn Pläne nicht mit der Realität Schritt halten
Risiken sind nicht in Stein gemeißelt. Sie entwickeln sich, ändern ihre Natur oder lösen sich auf. Wer sein Risikomanagement nicht regelmäßig anpasst, läuft Gefahr, auf Probleme von gestern mit Lösungen von vorgestern zu reagieren. Fehlende Aktualisierung und Reaktionsfähigkeit im Krisenfall sind daher ein ernstes Problem.
Typische Ursachen
- „Haben wir doch vor Monaten geprüft!“: Risiken werden einmal erfasst und dann ignoriert.
- Keine Frühwarnsysteme: Probleme kündigen sich oft an – wenn man auf die richtigen Signale achtet.
- Trägheit in der Reaktion: Notfallpläne existieren, aber niemand kennt oder übt sie.
Lösung
- Dynamisches Risikomanagement etablieren: Risiken regelmäßig neu bewerten und anpassen.
- Frühwarnindikatoren definieren: Welche Signale deuten auf eine Eskalation hin?
- Krisenreaktionspläne testen: Nur wer in ruhigen Zeiten übt, handelt im Ernstfall souverän.
Risiken in Bewegung: Risikomanagement in agilen Projekten
Agilität und Risikomanagement schließen sich nicht aus – im Gegenteil. Wer Risiken früh erkennt, flexibel darauf reagiert und sie als festen Bestandteil des Entwicklungsprozesses integriert, sorgt für stabilere und erfolgreichere Projekte. Das Ziel ist nicht, alle Risiken zu eliminieren, sondern schnell und effektiv mit ihnen umzugehen – ganz im Sinne agiler Prinzipien.
Agilität bedeutet Flexibilität, schnelle Anpassung und kontinuierliche Verbesserung – aber auch Unsicherheit. In klassischen Projekten lässt sich ein Risiko oft früh identifizieren, analysieren und mit langfristigen Maßnahmen minimieren. Agile Projekte hingegen leben von kurzen Zyklen, dynamischen Anforderungen und einem hohen Maß an Veränderung. Wie lässt sich Risikomanagement in dieses Umfeld integrieren, ohne die Agilität zu bremsen?
Risiken in agilen Methoden: Ein dynamisches Spielfeld
Agile Methoden wie Scrum, Kanban oder SAFe sind darauf ausgelegt, schnell auf Veränderungen zu reagieren. Sie fördern Transparenz, Eigenverantwortung und kontinuierliche Verbesserung. Doch genau diese Flexibilität bringt neue Herausforderungen für das Risikomanagement mit sich.
Traditionelle Projekte starten oft mit einer ausführlichen Risikoanalyse, die alle potenziellen Gefahren auflistet, bewertet und Gegenmaßnahmen vorschlägt. Doch in einem agilen Umfeld funktioniert dieses starre Vorgehen nicht, weil:
Pläne sich ständig ändern: Risiken, die heute relevant sind, können morgen schon obsolet sein.
Klassische Risikomodelle zu langsam sind: Wer erst ein ausführliches Risikodokument erstellt, bevor er handelt, verliert an Geschwindigkeit.
Teamstrukturen anders funktionieren: Verantwortung liegt nicht mehr bei einer einzelnen Risikomanagement-Abteilung, sondern verteilt sich auf das gesamte Team.
Typische Herausforderungen im agilen Risikomanagement
Agile Projekte stellen besondere Anforderungen an das Risikomanagement. Hier einige der häufigsten Stolpersteine:
Kurze Iterationen: Risiken können sich in jedem Sprint oder jeder Kanban-Phase ändern, was eine kontinuierliche Beobachtung erfordert.
Dynamische Anforderungen: Oft sind zu Projektbeginn nicht alle Details bekannt, was die Risikoanalyse erschwert.
Selbstorganisierte Teams: Verantwortung für das Risikomanagement ist oft nicht klar definiert.
Fehlende langfristige Planung: Während klassische Projekte oft auf Jahre vorausplanen, denken agile Teams eher in Wochen oder Monaten.
Praktische Lösungsansätze
Agile Teams sollten Risiken nicht als Hindernisse, sondern als natürliche Begleiter jedes Projekts betrachten. Folgende Strategien helfen, Risiken frühzeitig zu erkennen und zu steuern:
Risikomanagement in den Sprint-Plan integrieren: Zu jedem Sprint Planning gehört eine Diskussion über mögliche Risiken. So lassen sich kritische Punkte direkt in den Entwicklungszyklus einbinden.
Risiken direkt auf dem Kanban-Board sichtbar machen: Eine eigene "Risiken"-Swimlane oder spezielle Karten helfen, Gefahren transparent zu halten.
Agile Rollen einbeziehen: Der Scrum Master oder Agile Coach kann eine Moderationsrolle übernehmen und sicherstellen, dass Risiken regelmäßig thematisiert werden.
Regelmäßige Risiko-Stand-ups einführen: Ein wöchentlicher Austausch über neue oder veränderte Risiken hilft, das Team auf dem aktuellen Stand zu halten.
Iteratives Risikomanagement: Anpassung als Erfolgsfaktor
In klassischen Projekten gehört eine umfassende Risikoanalyse zu den ersten Schritten. Man versucht, alle möglichen Probleme vorherzusehen und langfristige Maßnahmen zu planen. Agile Projekte hingegen setzen auf kontinuierliches Lernen und Anpassen, was ein dynamischeres Risikomanagement erfordert.
Warum Risikomanagement iterativ sein muss
Statische Risikoanalysen haben in einem agilen Umfeld keinen Platz. Stattdessen müssen Teams Risiken in jeder Iteration neu bewerten und ihre Strategien anpassen. Dabei spielen folgende Faktoren eine Rolle:
Neue Risiken tauchen auf: Veränderungen in den Anforderungen, technische Herausforderungen oder unerwartete Marktentwicklungen können Risiken entstehen lassen, die zu Beginn nicht absehbar waren.
Bewertungen müssen flexibel bleiben: Ein Risiko, das in Sprint 1 als kritisch eingestuft wurde, kann in Sprint 5 irrelevant sein – oder umgekehrt.
Teams lernen aus Fehlern: Agile Projekte basieren auf der Idee des kontinuierlichen Lernens. Fehler werden nicht als Problem, sondern als Chance zur Verbesserung gesehen.
Effektive Methoden für iteratives Risikomanagement
Regelmäßige Retrospektiven für Risiken nutzen: Jede Retrospektive bietet eine Gelegenheit, nicht nur über Prozesse, sondern auch über Risiken zu sprechen. Welche Gefahren haben sich bewahrheitet? Welche Risiken wurden unterschätzt?
Risiken in User Stories integrieren: Agile Teams können Risiken direkt in ihre User Stories einbinden: "Als Entwicklungsteam möchten wir das Risiko einer fehlerhaften API-Integration minimieren, indem wir frühzeitig einen Prototyp erstellen."
Stakeholder und Kunden frühzeitig einbinden: Risikomanagement funktioniert am besten, wenn alle Beteiligten regelmäßig Feedback geben. Kunden und Stakeholder können oft frühzeitig auf Risiken hinweisen, die das Team selbst nicht auf dem Schirm hat.
"Fail Fast, Learn Faster"-Mentalität leben: Anstatt Risiken zu vermeiden, sollten agile Teams Risiken früh testen und aus Fehlschlägen lernen. Ein experimenteller Ansatz hilft, Lösungen schneller zu finden.
Tradition trifft Agilität: bewährte Methoden smart adaptieren
Auch wenn agiles Risikomanagement flexibel und dynamisch sein muss, bedeutet das nicht, dass traditionelle Methoden überflüssig sind. Viele klassische Ansätze lassen sich anpassen, um den Anforderungen agiler Teams gerecht zu werden:
Leichtgewichtige Risikoregister statt umfangreicher Dokumente: Anstatt ein detailliertes Risikoregister zu führen, können Teams eine einfache "Risk Wall" nutzen. Dort werden Risiken auf Karten notiert, priorisiert und regelmäßig aktualisiert.
Einfache Bewertungen statt komplexer Risikomodelle: Anstelle detaillierter Wahrscheinlichkeitsberechnungen reicht oft eine grobe Einschätzung (hoch, mittek, niedrig)
Krisenreaktionspläne dynamisch halten: Ein statischer Notfallplan bringt wenig, wenn sich Rahmenbedingungen ständig ändern. Stattdessen sollten agile Teams flexible Workarounds entwickeln, die bei Bedarf schnell angepasst werden können.
Lessons Learned für zukünftige Projekte festhalten: Auch wenn agile Projekte schnelllebig sind, lohnt es sich, dokumentierte Erkenntnisse aus früheren Projekten zu nutzen. Eine gut geführte Wissensdatenbank kann helfen, typische Risiken in neuen Projekten zu vermeiden.
Scrum in der Softwareentwicklung: agil und strukturiert
Geht es um agile Methoden der Softwareentwicklung, kommen Sie um einen Begriff nicht herum: Scrum. Was aber ist Scrum eigentlich und wie entfaltet es seine Stärken in der Softwareentwicklung? Welche Rollen und welche Aktivitäten gibt es in Scrum? Was sind Vorteile und Nachteile dieses agilen Rahmenwerks? All das erfahren Sie in diesem Artikel. Darüber hinaus gewähren wir in der Folge einen Einblick in unsere agile Scrum-Variante, die wir erfolgreich zur Entwicklung von Projektron BCS nutzen. Dabei setzen wir BCS als Scrum Software ein.
Software Tools für ein effizientes Risikomanagement
Software unterstützt Projektorganisationen dabei, Risiken strukturiert zu erfassen, Verantwortlichkeiten klar zu definieren und Gegenmaßnahmen effizient umzusetzen. Doch welche Funktionen sollte eine gute Risikomanagement-Software mitbringen, und welche Tools eignen sich am besten?
Anforderungen an eine leistungsstarke Risikomanagement-Software
Risikomanagement ist ein entscheidender Faktor für den Projekterfolg. Die Wahl der richtigen Software hängt von den Anforderungen des Unternehmens ab. Effektives Risikomanagement benötigt aber in jedem Fall mehr als nur eine Excel-Tabelle mit Risikokategorien. Eine spezialisierte Software sollte folgendes bieten:
Risikoregister und -bewertung: Alle Risiken müssen zentral erfasst und nach Wahrscheinlichkeiten sowie Auswirkungen bewertet werden können.
Automatisierte Benachrichtigungen und Workflows: Risiken ändern sich im Laufe eines Projekts. Die Software sollte rechtzeitig an Eskalationen und Maßnahmen erinnern.
Flexibel anpassbare Risiko-Matrizen: Unternehmen und Projekte haben unterschiedliche Risikobewertungen. Ein gutes Tool erlaubt eine flexible Konfiguration.
Integration mit anderen Projektmanagement-Funktionen: Risikomanagement ist kein isolierter Prozess. Die Software sollte sich nahtlos in die bestehende PM-Infrastruktur einfügen.
Transparenz und Dokumentation: Wer hat welches Risiko bewertet? Welche Maßnahmen wurden ergriffen? Eine revisionssichere Dokumentation ist essenziell.
Projektron BCS: Die ideale Lösung für integriertes Risikomanagement
Während spezialisierte Tools detaillierte Analysen bieten, fehlt ihnen oft die Integration mit dem Gesamtprojektmanagement. Projektron BCS kombiniert die Stärken beider Welten: ein vollständig integriertes Risikomanagement in einer leistungsfähigen PM-Software, die klassische, agile und hybride Ansätze gleichermaßen unterstützt.
Mit Projektron BCS können Sie in der Vorbereitungs- und Planungsphase potenzielle Risiken erfassen und kategorisieren. BCS unterscheidet dabei zwischen Projektrisiken und Unternehmensrisiken. Während Projektrisiken projektbezogene Herausforderungen wie Terminverzug oder Ressourcenengpässe umfassen, dienen Unternehmensrisiken der kontinuierlichen Überwachung und Steuerung betrieblicher Risiken.
Für eine systematische Risikobewertung können folgende Parameter hinterlegt werden:
Risikokategorien: Politische, terminliche, wirtschaftliche, technische oder sicherheitsrelevante Risiken.
Wahrscheinlichkeit: Eintrittswahrscheinlichkeit in Prozent.
Schweregrad: Bewertung der möglichen Auswirkungen.
Gesamtrisikowert: Automatische Berechnung basierend auf Eintrittswahrscheinlichkeit und Schweregrad.
Eine zentrale Übersicht ermöglicht es, Risiken detailliert zu dokumentieren, Verantwortliche zu bestimmen und Abhängigkeiten zu analysieren. Dies erleichtert eine vorausschauende Planung und Priorisierung von Gegenmaßnahmen.
Nach PRINCE2 sind Risiken ein wesentlicher Bestandteil des Business Case, da sie Aufschluss über Faktoren geben, die die Wirtschaftlichkeit des Projekts gefährden können. Bereits in der Planungsphase SU (Starting up a Project) können erste Risiken auftreten, weshalb ein frühzeitiges Erkennen und das Einleiten geeigneter Maßnahmen entscheidend für den Projekterfolg sind. In Projektron BCS geleitet Sie ein spezialisierter PRINCE2-Assistent durch die Identifikation, Erfassung, Bewertung und Analyse von Risiken und die Definition von Gegenmaßnahmen.

Nicole Baumann, Project Management Excellence, Kendrion Automotive Group
„Aktuell arbeiten wir an einer stärkeren Nutzung des Chancen- und Risikomanagements, um projektrelevante Daten noch stärker gebündelt an einem Ort verfügbar zu haben. Die Risikocharts sind bereits fester Bestandteil unserer Gate-Präsentationen.“
Effiziente Risikominderung durch gezielte Gegenmaßnahmen
Projektron BCS erlaubt die systematische Entwicklung und Verwaltung von Gegenmaßnahmen. Präventive Maßnahmen reduzieren die Wahrscheinlichkeit eines Risikoeintritts, während kurative Maßnahmen dazu dienen, bereits eingetretene Risiken abzumildern.
Durch die Verknüpfung von Gegenmaßnahmen mit Aufgaben, Kosten und Zeitplänen lässt sich der Effekt der Maßnahmen auf das Gesamtrisiko transparent nachvollziehen. Die Software bietet zudem eine Statusverwaltung, um den Fortschritt der Maßnahmen zu verfolgen – von der Vorschlagsphase über die Genehmigung bis zur Durchführung.
Besonders wertvoll: Projektron BCS berechnet automatisch die resultierende Risikominderung und zeigt potenziell negative Effekte von Gegenmaßnahmen visuell an. So können Sie auf einen Blick erkennen, ob eine Maßnahme wirtschaftlich sinnvoll ist oder Anpassungen erforderlich sind.
Grafische Auswertung und Berichterstattung
Für eine anschauliche Darstellung der Risikolage stellt Projektron BCS verschiedene Diagramme bereit. Risiken lassen sich grafisch nach Schweregrad und Eintrittswahrscheinlichkeit visualisieren. Diese Darstellungen erleichtern die Kommunikation mit Stakeholdern und ermöglichen eine datenbasierte Entscheidungsfindung.
Zusätzlich können Risiken und Gegenmaßnahmen in Berichten dokumentiert werden. Damit erhalten Projektbeteiligte, Führungskräfte und Kunden eine transparente Übersicht über die Risikostrategie und die geplanten Maßnahmen.
Warum Projektron BCS für Ihr Risikomanagement?
Mit den integrierten Funktionen zur Risikoidentifikation, -bewertung und -steuerung unterstützt Projektron BCS Unternehmen dabei, Projekte sicher und planbar umzusetzen. Die Vorteile auf einen Blick:
Frühzeitige Risikoerkennung durch systematische Erfassung und Kategorisierung.
Detaillierte Bewertung durch Eintrittswahrscheinlichkeiten, Schweregrade und Automatisierung von Berechnungen.
Gezielte Risikominderung durch präventive und kurative Gegenmaßnahmen mit Kosten-Nutzen-Analyse.
Übersichtliche Berichterstattung durch visuelle Darstellungen und anpassbare Reports.
Transparenz und Nachvollziehbarkeit für alle Projektbeteiligten.
Ob in der IT, in der Softwareentwicklung, im Gesundheitswesen oder im Maschinenbau – ein professionelles Risikomanagement ist entscheidend für den Projekterfolg.
Wer Risiken nicht nur verwalten, sondern wirklich steuern will, sollte jetzt Projektron BCS kostenfrei und unverbindlich testen!

Andrea Fischer, Backoffice Projektassistenz bei team Technology Management GmbH
„Unsere primäre Anforderung an die Software war, dass sie möglichst viele unserer Unternehmensprozesse abbilden kann, einschließlich Projektmanagement, Chancen- und Risiken-Analyse, Angebots- und Freigabeprozess, internes Controlling, Leistungserfassung, Abrechnungsprozess und Stakeholder Analyse.“
Use Case: Risikomanagement und Prozessoptimierung im Finance & Controlling bei SSC-Services GmbH
Die SSC-Services GmbH, ein IT-Dienstleister mit Fokus auf die Automobilindustrie, setzt seit über zehn Jahren auf Projektron BCS, um ihre internen Prozesse im Finance- und Controllingbereich zu optimieren. Ein zentraler Mehrwert liegt im integrierten Risikomanagement, das es SSC ermöglicht, projektspezifische Risiken und Chancen systematisch zu dokumentieren und nachweislich Anforderungen aus TISAX- und ISO-Zertifizierungen zu erfüllen.
Besonders im Bereich der automatisierten Rechnungsstellung konnte das Unternehmen signifikante Effizienzgewinne erzielen. Aufwandsnachweise, Abnahmeprotokolle und Rechnungsanhänge werden direkt aus BCS generiert und per E-Mail versendet. Die Verknüpfung mit CRM-, Projekt- und Vertragsdaten erlaubt eine durchgängige Nachvollziehbarkeit – ein entscheidender Vorteil für revisionssichere Abläufe und das Controlling.
SSC-Services zeigt, wie sich Risikomanagement nahtlos in operative Prozesse integrieren lässt und gleichzeitig administrative Aufwände durch intelligente Automatisierung im Controlling- und Abrechnungsprozess deutlich reduziert werden können.

Tanja Maier, Controlling, SSC-Services GmbH
"Zuletzt wurden die Anforderungen aus den für uns relevanten Zertifizierungen und Labels im Bereich Risikomanagement von Projekten umgesetzt. Dies hilft uns unter anderem die Anforderungen der TISAX- und ISO-Labels zu erfüllen. Wir hinterlegen Vereinbarungen wie Service-Level-Agreements und Geheimhaltungsvereinbarungen an den entsprechenden Projekten, halten fest, ob im Projekt relevante Informationswerte verarbeitet werden und vertraglich eine Terminierung vereinbart wurde. Risiken und ggf. Chancen werden am Projekt vom Projektleiter hinterlegt."
Fazit: Der Mehrwert von systematischem Risikomanagement
Risiken lassen sich nicht vermeiden – aber sie lassen sich managen. Wer in Projekten erfolgreich sein will, muss sich bewusst mit Risiken auseinandersetzen, sie identifizieren, bewerten und gezielt steuern. Ein systematisches Risikomanagement ist dabei keine lästige Pflicht, sondern ein entscheidender Erfolgsfaktor.
Ein wirksames Risikomanagement zeichnet sich durch folgende Kernaspekte aus:
Frühzeitige Risikoerkennung: Risiken, die zu spät erkannt werden, können teuer werden. Eine systematische Identifikation sorgt für frühe Gegenmaßnahmen.
Dynamische Anpassung: Risiken sind keine statischen Probleme. Sie entwickeln sich weiter – und das Risikomanagement muss mitziehen.
Integration in den Projektalltag: Risikomanagement darf kein isolierter Prozess sein. Es sollte sich nahtlos in bestehende Abläufe einbinden.
Kombination von Technologie und Methodik: Moderne Softwarelösungen wie Projektron BCS unterstützen das Risikomanagement mit strukturierten Workflows, klaren Verantwortlichkeiten und Überwachungsfunktionen.
Ein Blick in die Zukunft: Wohin entwickelt sich das Risikomanagement?
Die Methoden und Werkzeuge des Risikomanagementsbefinden sich im stetigen Wandel – und Sie können von den Entwicklungen profitieren. Künstliche Intelligenz, Big Data und automatisierte Tools revolutionieren die Art und Weise, wie Sie Risiken erfassen und bewerten.
Einige Trends, die in Zukunft an Bedeutung gewinnen werden:
Automatisierung und KI-gestützte Analysen: Algorithmen können Risikomuster früher erkennen und Handlungsempfehlungen geben.
Echtzeit-Tracking von Risiken: Digitale Dashboards und Live-Analysen ermöglichen eine kontinuierliche Risikoüberwachung.
Bessere Integration in agile Methoden: Risikomanagement wird flexibler und besser auf schnelle Entwicklungszyklen abgestimmt.
Zunehmende regulatorische Anforderungen: Unternehmen müssen sich auf strengere Compliance-Vorgaben vorbereiten.

Über den Autor
Kai Sulkowski ist Redakteur in der Marketing-Abteilung bei Projektron und Experte für Projektmanagement-Themen. Mit seiner langjährigen Erfahrung in der Analyse und Aufbereitung komplexer Fachinhalte vermittelt er fundiertes Wissen zu Best Practices, Methoden und Trends im Projektmanagement. Sein Fokus liegt darauf, praxisnahe Inhalte bereitzustellen, die Unternehmen dabei unterstützen, ihre Projekte effizient zu steuern.
Weitere interessante Artikel im Projektron-Blog

Projektkommunikation
Ein Hauptgrund für das Scheitern von Projekten ist mangelnde Projektkommunikation – laut einer PMI-Studie ist Kommunikationsmanagement im Projekt genauso wichtig wie eine genaue Kostenabschätzung, eine klare Definition der Projektziele und eine gründliche Risikoanalyse. 3 Praxis-Tipps für Ihre Projektkommunikation!

Projektablaufplanung
Ein Projektablaufplan (PAP) ist wichtiger Bestandteil des Projektplans und Grundlage für viele weitere Pläne. Hier erfahren Sie alles über den Projektablaufplan, erhalten eine Vorlage sowie Beispiele des Projektablaufplans als Liste, Netzplan und Gantt-Diagramm.

Ressourcenplanung
Die Ressourcenplanung (engl. Resource planning) ist ein strategisch wichtiger Schritt im Projektmanagement. Was ist ein Ressourcenplan? Welche Informationen enthält er? Welche Vorteile bringt die Ressourcenplanung im Projektmanagement mit sich? Hier gibt's Ressourcenplanung von A bis Z.

Projektstrukturplanung
Er gilt als Plan der Pläne oder die Mutter aller Pläne im klassischen Projektmanagement: Der Projektstrukturplan (PSP). Wie Sie vorgehen sollten, wenn Sie einen Projektstrukturplan erstellen, erfahren Sie hier.
