V-Modell XT: Aufbau, Phasen & Umsetzung mit Projektron BCS
Softwareentwicklung kann manchmal wie ein chaotisches Abenteuer wirken – Anforderungen ändern sich, Bugs tauchen aus dem Nichts auf, und die Deadline war eigentlich schon gestern. Doch genau hier kommt das V-Modell XT ins Spiel: ein strukturiertes Vorgehensmodell, das Ordnung ins Chaos bringt. In diesem Artikel tauchen wir tief in die Grundlagen des V-Modell XT ein, klären, warum es für Softwareprojekte relevant ist, und werfen einen Blick auf seine Prinzipien.
Inhalt:
- Was ist das V-Modell XT?
- Aufbau und Prinzipien des V-Modell XT?
- Die Projekttypen und Projekttypenvarianten des V-Modell XT
- Vorgehensbausteine im V-Modell XT?
- Die Phasen des V-Modell XT
- Rollen im V-Modell XT
- Produkte (Ergebnisse) im V-Modell XT
- Tailoring im V-Modell XT
- Vorteile und Herausforderungen des V-Modell XT
- Einsatz des V-Modell XT in der Praxis
- V-Modell XT mit Projektron BCS umsetzen
- Alternativen und Ergänzungen
- Fazit und Ausblick
Was ist das V-Modell XT?
Das V-Modell XT ist ein strukturiertes Vorgehensmodell für die Planung und Durchführung von Systementwicklungsprojekten, das insbesondere in sicherheitskritischen und behördlichen Projekten Anwendung findet. Es beschreibt den gesamten Entwicklungsprozess und stellt sicher, dass jede Phase durch entsprechende Qualitätssicherungsmaßnahmen begleitet wird. Dabei definiert es nicht nur die zu erstellenden Ergebnisse (sogenannte Produkte), sondern auch die Vorgehensweisen zur Erstellung dieser Ergebnisse sowie die Verantwortlichkeiten der Beteiligten.
Als methodischer Leitfaden bietet das V-Modell XT eine strukturierte Anleitung für die Organisation und Durchführung von IT-Systementwicklungsprojekten – egal ob Software, Hardware oder integrierte Systeme. Es kann sowohl von Auftraggebern als auch von Auftragnehmern verwendet werden und unterstützt die Kommunikation zwischen beiden Parteien durch eine eindeutige Definition von Begriffen. Obwohl es die Terminologie des klassischen Projektmanagements verwendet, ist seine Anwendung nicht auf traditionelle Projektstrukturen beschränkt. Durch seine flexible Gestaltung kann es an unterschiedliche Projektgrößen und -anforderungen angepasst werden.

Wofür steht "XT" in V-Modell XT?
Das "XT" im Namen steht für "Extreme Tailoring" – ein Hinweis auf die hohe Anpassungsfähigkeit des Modells. Anhand spezifischer Projektmerkmale lässt sich das Vorgehen gezielt zuschneiden, um den individuellen Anforderungen gerecht zu werden. Dadurch eignet sich das V-Modell XT sowohl für klassische als auch für agile Entwicklungsansätze.
Warum ist das V-Modell XT für Softwareentwicklungsprojekte relevant?
In Branchen, in denen Fehler gravierende Konsequenzen haben können – etwa in der Luftfahrt, Medizintechnik oder bei Verwaltungssystemen – sind strukturierte Entwicklungsprozesse unerlässlich. Das V-Modell XT bietet hier eine bewährte Methodik, um Projekte sicher und nachvollziehbar zu gestalten:
Struktur im Entwicklungsprozess: Klare Definition von Phasen und Ergebnissen verhindert ein unkoordiniertes Wechseln zwischen Entwicklungsschritten.
Qualitätssicherung: Tests und Prüfungen sind fest im Entwicklungsablauf verankert und begleiten jede Projektphase.
Nachvollziehbarkeit: Jedes Arbeitsergebnis und jede Entscheidung werden dokumentiert – ein entscheidender Vorteil für regulierte Branchen.
Ursprung und Entwicklung des V-Modells
Das klassische V-Modell wurde in den späten 1970er Jahren von Barry Boehm entwickelt, um ein einheitliches Verfahren für die Softwareentwicklung im militärischen und behördlichen Umfeld zu schaffen. Es definierte klare Rollen, Phasen und Qualitätsprüfungen, um die Komplexität von IT-Projekten zu beherrschen.
Mit der Zeit erwies sich das klassische V-Modell jedoch als zu unflexibel für die dynamischen Anforderungen moderner Entwicklungsprojekte. Daher wurde 2005 das V-Modell XT als modernisierte und anpassungsfähigere Version eingeführt. Es bietet erweiterte Möglichkeiten zur Anpassung an verschiedene Projektarten und unterstützt mittlerweile auch agile Entwicklungsansätze. Die aktuelle Version 2.3 wurde im März 2019 vom Bund veröffentlicht und ist weiterhin der Standard für zahlreiche behördliche und industrielle Projekte.
Unterschiede zwischen dem klassischen V-Modell und V-Modell XT
Aspekt | Klassisches V-Modell | V-Modell XT |
---|---|---|
Flexibilität | Statisch, schwer anpassbar | Modular, hochgradig anpassbar |
Dokumentation | Sehr umfangreich, oft als starr empfunden | Flexibel, projektabhängig anpassbar |
Einsatzbereich | Vor allem in Behörden und Militär | Breiter gefächert, auch in der Industrie |
Methodik | Strikt sequentiell | Kombination aus sequenziellen und iterativen Elementen |
Ziele und Anwendungsbereiche des V-Modell XT
Das V-Modell XT verfolgt drei zentrale Ziele:
Strukturierte und nachvollziehbare Projektabwicklung: Durch klar definierte Prozesse wird die Entwicklung planbar und transparent gestaltet.
Integrierte Qualitätssicherung: Qualitätsprüfungen und Tests sind fester Bestandteil jeder Projektphase.
Flexibilität für verschiedene Branchen: Das Modell ist anpassungsfähig und kann in unterschiedlichen Industrien wie Medizintechnik, Automotive oder Verwaltung eingesetzt werden.
Typische Einsatzbereiche des V-Modell XT
Behördliche IT-Projekte: Das V-Modell XT wurde primär für diesen Kontext entwickelt und ist dort weit verbreitet.
Sicherheitskritische Software: In sensiblen Bereichen, in denen Fehler gravierende Folgen haben, sorgt es für klare Prozesse und hohe Qualitätsstandards.
Langfristige Entwicklungsprojekte: Es bietet eine strukturierte Herangehensweise für umfangreiche und mehrjährige Vorhaben.
Das V-Modell XT deckt jedoch nicht den gesamten Lebenszyklus eines Systems ab. Weder der Betrieb noch die Instandhaltung oder Stilllegung von Systemen sind im Modell vorgesehen. Ebenso bietet es keine inhaltliche Unterstützung für den Umgang mit Anforderungen, Änderungsanträgen oder Risiken, verlangt jedoch einen strukturierten Umgang mit diesen Aspekten. Damit bleibt es methoden-neutral und kann an verschiedene Vorgehensweisen angepasst werden.
Aufbau und Prinzipien des V-Modell XT
Das V-Modell XT ist keineswegs ein veraltetes oder starres Vorgehensmodell. Im Gegenteil: Es bietet eine klare, nachvollziehbare Struktur, ohne dabei die notwendige Flexibilität einzubüßen. Gerade in komplexen oder sicherheitskritischen Projekten hilft es, den Überblick zu behalten, Risiken zu minimieren und die Qualität zu sichern. Wer das Modell zielgerichtet anpasst, kann sogar agile Methoden integrieren – und so das Beste aus beiden Welten vereinen.
Aufbau und Prinzipien des V-Modell XT
Die V-förmige Struktur und ihre Bedeutung

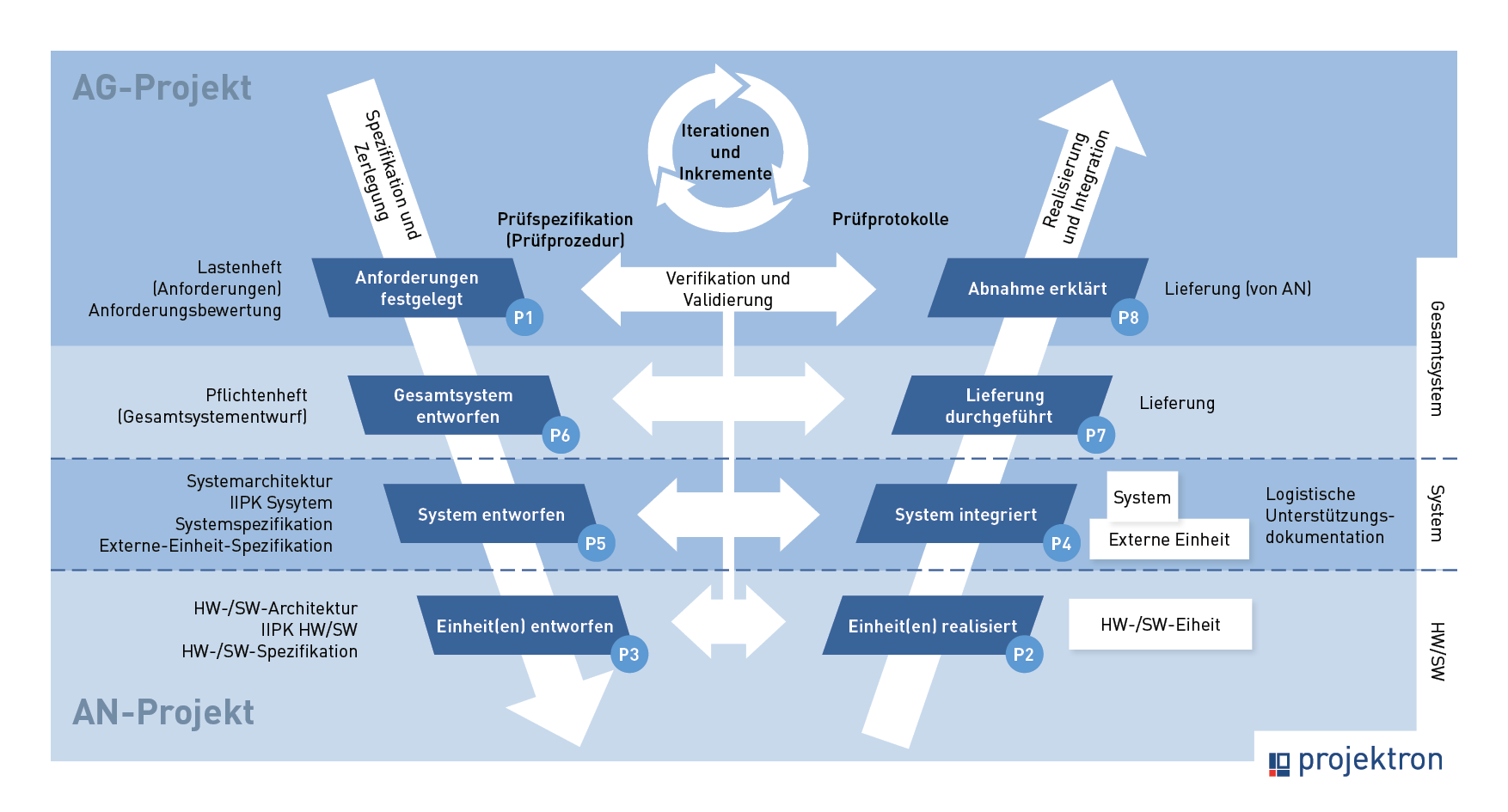

Das V-Modell XT ist grundsätzlich phasenorientiert folgt – wie der Name vermuten lässt – einer V-Struktur:
Linke Seite (Verifikation): Planungs- und Entwurfsphasen, z. B. Anforderungserhebung, Systemarchitektur, Feinentwurf.
In der Mitte findet die Umsetzung statt – also die eigentliche Softwareentwicklung.
Rechte Seite (Validierung): Testphasen, die den linken Phasen direkt zugeordnet sind – z. B. Abnahmetests zur Anforderungsprüfung, Integrationstests zur Architektursicherung, Modultests für das Detaildesign.
Zentrale Idee: Jeder Entwicklungsschritt auf der linken Seite hat eine entsprechende Testaktivität auf der rechten Seite. Das stellt die Rückverfolgbarkeit und Qualitätssicherung über den gesamten Entwicklungsprozess sicher und ermöglicht das frühzeitige Erkennen von Fehlern – was Zeit und Kosten spart.
Flexibilität durch Anpassungsoptionen
Das „XT“ im Namen steht für „Extreme Tailoring“ – also für die umfassende Anpassbarkeit des Modells. Je nach Projektart und -größe können unterschiedliche Projektdurchführungsstrategien und Submodelle eingesetzt werden, etwa:
Systementwicklung – für Projekte, in denen Hard- und Software gemeinsam entwickelt werden.
Softwareentwicklung – bei rein softwarebasierten Vorhaben, z. B. eine neue ERP-Lösung.
IT-Service – für Projekte, die IT-Dienstleistungen bereitstellen, z. B. ein neues Ticketsystem.
Tipp: Wer ein agiles Projektmanagement bevorzugt, kann Elemente aus Scrum oder Kanban in das V-Modell XT integrieren. So entstehen hybride Modelle, die das Beste aus beiden Welten kombinieren!
Hybrides Projektmanagement
Klassisch oder agil? Wenn die Entscheidung zwischen diesen beiden Ansätzen schwerfällt, ist vermutlich eine Kombination von klassischen und agilen Projektmanagement-Methoden genau der richtige Weg. Hybrides Projektmanagement ist der Ansatz, der das beste aus diesen beiden Welten zu vereinen sucht. Wie der hybride Ansatz funktioniert, wann er sich eignet, welche Vor- und Nachteile der Ansatz für Organisationen hat und wie auch Sie vom hybriden Projektmanagement profitieren können, erfahren Sie in diesem Beitrag.
Welche Elemente und Komponenten gibt es im V-Modell XT?

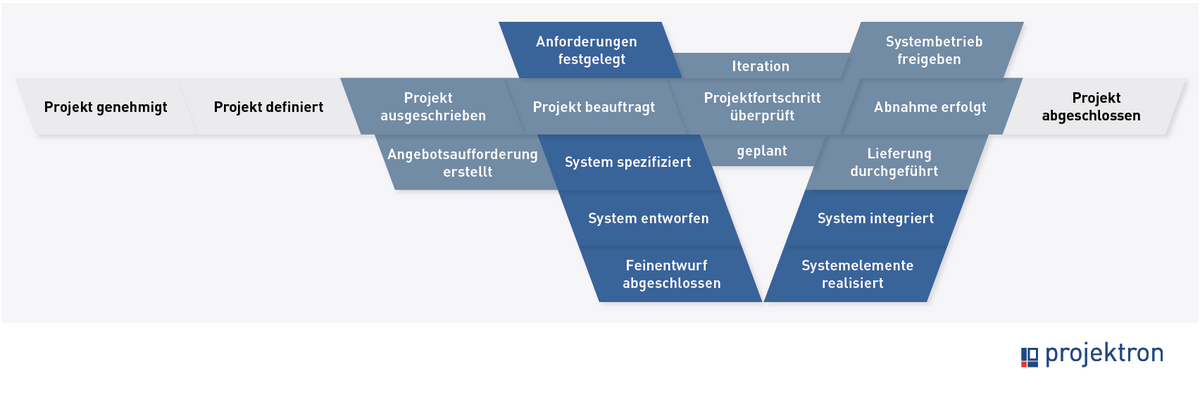

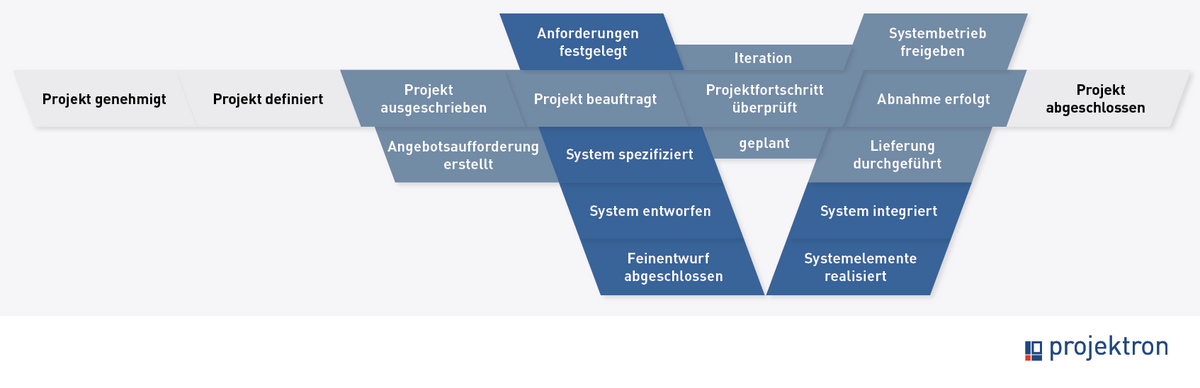

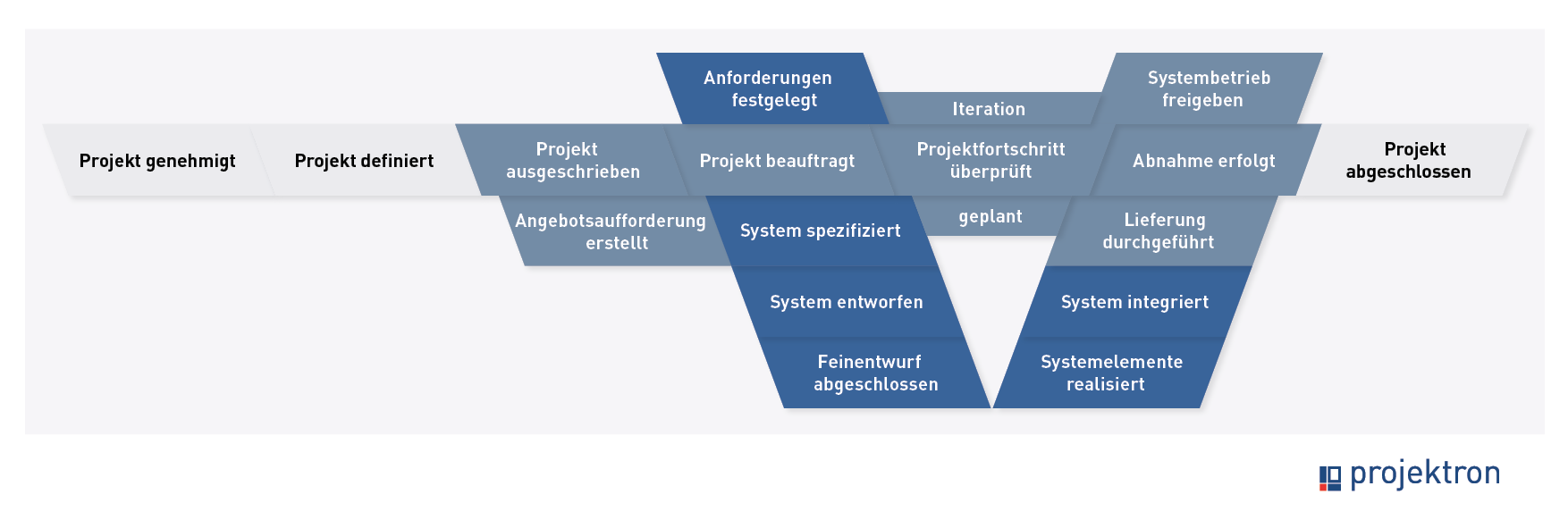

Phasen und Entscheidungspunkte (Meilensteine) | Jedes Projekt ist in Phasen mit definierten Meilensteinen unterteilt, an denen über den Fortgang entschieden wird. Beispiele für Meilensteine: Projektfreigabe, Systemabnahme, Übergabe an den Betrieb |
Produkte | Im V-Modell XT 2.3 (aktuellste öffentliche Version) sind 108 Produkte definiert. Produkte sind die Ergebnisse von Aktivitäten im Projekt. Dazu gehören z. B. Anforderungsdokumente, ein Projektplan, Architekturentwürfe, Testpläne, Änderungsprotokolle und Projektdokumentationen. |
Projekttypen | In seiner Grundform kennt das V-Modell XT mehrere Projekttypenvarianten, die unabhängig von einer konkreten Organisationsrolle (Auftraggeber/Auftragnehmer) definiert sind. |
Aktivitäten | Aktivitäten im V-Modell XT beschreiben spezifische Aufgaben oder Prozesse, die während eines Projekts durchgeführt werden. Jede Aktivität ist genau dokumentiert und gibt an, welche Produkte benötigt oder erstellt werden und welche Arbeitsschritte erforderlich sind, um die gewünschten Ergebnisse zu erzielen. Die genaue Anzahl der Aktivitäten ist nicht explizit festgelegt und kann je nach Projekt und Anwendung variieren. |
Themen | Themen sind Untergliederungen umfangreicher Produkte, die spezifische Aspekte oder Teilbereiche detailliert behandeln. Sie ermöglichen eine strukturierte Bearbeitung komplexer Produkte. Die genaue Anzahl der Themen ist nicht fest definiert und kann je nach Komplexität und Anforderungen des jeweiligen Projekts variieren. Beispiele für Themen innerhalb eines Produkts könnten sein:
Diese Strukturierung in Themen ermöglicht es, komplexe Produkte in überschaubare und bearbeitbare Einheiten zu gliedern, was die Effizienz und Qualität der Projektergebnisse erhöht. |

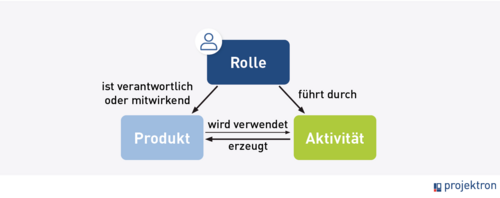

Rollen | Im V-Modell XT beschreiben Rollen die Verantwortlichkeiten und Zuständigkeiten einzelner Personen oder Gruppen innerhalb eines Projekts. Jede Rolle ist mit bestimmten Aktivitäten, Produkten und Entscheidungskompetenzen verknüpft. Das V-Modell XT definiert insgesamt 35 Rollen. Diese Rollen sind in zwei Hauptkategorien unterteilt:
|
Vorgehensbausteine | Das V-Modell XT umfasst 21 Vorgehensbausteine, die spezifische Aufgabenstellungen im Projekt adressieren. Diese Bausteine bündeln Produkte, Aktivitäten und Rollen, die zusammengehören. Einige der zentralen Vorgehensbausteine, die in allen Projekttypen angewendet werden (auch als V-Modell XT Kern bezeichnet), sind:
|
Die Projekttypen und Projekttypenvarianten des V-Modell XT
Das V-Modell XT ist ein prozessorientiertes Vorgehensmodell für die Planung und Durchführung von Projekten, insbesondere in der öffentlichen Verwaltung und in der System- und Softwareentwicklung. Es bietet einen modularen Baukasten, der über den sogenannten Tailoring-Prozess auf die Bedürfnisse eines konkreten Projekts zugeschnitten wird. Dabei spielen Projekttypen und Projekttypenvarianten (PTV) eine zentrale Rolle, weil sie festlegen, welche Rollen, Produkte und Aktivitäten verpflichtend oder optional sind.
Allgemeine Projekttypenvarianten des V-Modell XT
In seiner Grundform kennt das V-Modell XT mehrere Projekttypenvarianten, die unabhängig von einer konkreten Organisationsrolle (Auftraggeber/Auftragnehmer) definiert sind:
- Systementwicklungsprojekt – Entwicklung oder Weiterentwicklung eines vollständigen Systems von der Anforderung bis zur Abnahme.
- Systemeinführungsprojekt – Einführung eines bestehenden oder angepassten Systems, inklusive Schulungen, Migration und Übergabe in den Betrieb.
- Kombiniertes Systementwicklungs- und -einführungsprojekt – Kombination der Entwicklung eines Systems mit dessen Einführung.
- Dienstleistungsprojekt – Beratungs-, Unterstützungs- oder Analyseprojekte ohne zwingende Systementwicklung.
- Agiles Entwicklungsprojekt – Integration agiler Methoden (z. B. Scrum, Kanban) in die Struktur des V-Modell XT.
Diese Varianten bilden die Grundarchitektur des Modells und lassen sich über Tailoring anpassen, sodass unnötige Produkte und Rollen entfallen und nur relevante Elemente verbleiben.
Projekttypenvarianten im V-Modell XT Bund
In der Spezifikation des V-Modell XT Bund – einer angepassten Version für die Bundesverwaltung und ihre Auftragnehmer – werden die Projekttypen zusätzlich nach Rolle der Organisation im Projekt unterschieden. Das führt zu vier klar abgegrenzten Projekttypenvarianten:
1. Systementwicklungsprojekt (AG)
- Auftraggeberprojekt, bei dem ein System durch externe Auftragnehmer entwickelt oder angepasst wird.
- Fokus: Initiierung, Ausschreibung, Steuerung, Abnahme und Qualitätsprüfung aus Sicht des Auftraggebers.
2. Systementwicklungsprojekt (AN)
- Auftragnehmerprojekt, bei dem im Auftrag eines Auftraggebers ein System entwickelt oder weiterentwickelt wird.
- Fokus: Umsetzung der Anforderungen, termingerechte Lieferung, technische Dokumentation.
3. Systementwicklungsprojekt (AG/AN)
- Mischform, bei der eine Organisation sowohl als Auftraggeber als auch als Auftragnehmer agiert.
- Typisches Szenario: interne Entwicklung einer Software durch eine IT-Abteilung für einen Fachbereich innerhalb derselben Organisation.
4. Einführung und Pflege eines organisationsspezifischen Vorgehensmodells
- Projekt zur Implementierung, Anpassung oder kontinuierlichen Pflege eines unternehmens- oder behördenspezifischen Vorgehensmodells, das auf dem V-Modell XT basiert.
- Ziel: Sicherstellung, dass das Modell langfristig zu den Strukturen, Prozessen und Qualitätsanforderungen der Organisation passt.
Vorgehensbausteine im V-Modell XT
Was sind Vorgehensbausteine im V-Modell XT?
Vorgehensbausteine sind standardisierte, wiederverwendbare Einheiten, die alle notwendigen Aktivitäten und Ergebnisse für einen bestimmten Aspekt des Projekts beschreiben. Im V-Modell XT müssen sie nicht zwangsläufig alle notwendigen Aktivitäten und Ergebnisse für einen bestimmten Aspekt enthalten – sie decken einen Themenbereich ab, aber in der Projektauswahl (Tailoring) kann auch nur ein Teil davon relevant sein. Sie fungieren als Bausteine für die Planung und Durchführung eines Projekts und erlauben eine systematische Vorgehensweise. Insgesamt gibt es im V-Modell XT etwa 20 Vorgehensbausteine (genaue Zahl schwankt je nach Release des Vorgehensmodells zwischen 19 und 21). Jeder Vorgehensbaustein umfasst:
Aktivitäten: Diese beschreiben die konkreten Aufgaben, die im Rahmen des Projekts erledigt werden müssen.
Produkte: Dabei handelt es sich um die Ergebnisse, die aus den Aktivitäten hervorgehen, wie zum Beispiel Dokumentationen, technische Spezifikationen oder Testberichte.
Verantwortlichkeiten: Jeder Baustein weist bestimmten Rollen, wie beispielsweise Projektleitung oder Qualitätssicherung, konkrete Aufgaben zu.
Durch den modularen Aufbau des V-Modell XT lassen sich die Vorgehensbausteine je nach Projekttyp und den individuellen Anforderungen flexibel kombinieren. Dies gewährleistet, dass jedes Projekt nur die relevanten Prozesse und Ergebnisse umfasst, was den Aufwand optimiert und die Effizienz steigert.
Kategorien von Vorgehensbausteinen
Die Vorgehensbausteine im V-Modell XT sind in verschiedene Kategorien unterteilt, die jeweils unterschiedliche Aspekte eines Projekts abdecken. Diese Kategorisierung erleichtert die Auswahl der passenden Bausteine und sorgt dafür, dass alle wesentlichen Projektphasen berücksichtigt werden. Je nach Projekttyp können Vorgehensbausteine verpflichtend oder optional sein.
Projektmanagement (PM) | Planung, Überwachung und Steuerung des Projekts. Definition von Zeitplänen, Meilensteinen und Verantwortlichkeiten. Risikomanagement, Stakeholder-Kommunikation und Ressourcenverwaltung |
Qualitätssicherung (QS) | Sicherstellung der Einhaltung von Qualitätsstandards. Durchführung von Reviews und Audits. Implementierung von Maßnahmen zur Prozessverbesserung |
Konfigurationsmanagement (KM) | Verwaltung von Artefakten und Sicherstellung der Konsistenz Versionierung und Nachverfolgbarkeit von Änderungen Implementierung und Pflege eines Konfigurationsmanagementsystems |
Problem- und Änderungsmanagement (PA) | Erfassung, Bewertung und Umsetzung von Änderungen Dokumentation und Kontrolle aller Modifikationen im Projekt Verwaltung von Problemberichten und Änderungsanträgen |
Vorteile des Vorgehensbaustein-Konzepts im V-Modell XT
Durch den Einsatz von Vorgehensbausteinen bietet das V-Modell XT zahlreiche Vorteile:
Standardisierung von Prozessen, wodurch eine einheitliche Vorgehensweise gewährleistet wird.
Klare Verantwortlichkeiten und Abläufe, da jede Rolle genau definierte Aufgaben hat.
Unterstützung von Workflows, um eine effiziente Bearbeitung und Nachverfolgbarkeit zu ermöglichen.
Bessere Informationsverteilung, da Produkte und Abhängigkeiten klar dokumentiert sind.
Flexibilität und Anpassbarkeit, wodurch Projekte nur die notwendigen Vorgehensbausteine verwenden und überflüssige Prozesse vermeiden können.
Die Phasen des V-Modell XT
Das V-Modell XT strukturiert Softwareentwicklungsprojekte in klar definierte Phasen, die sich an der klassischen V-Form orientieren. Von der ersten Idee bis zum langfristigen Betrieb eines Systems sorgt diese Struktur für Nachvollziehbarkeit, Qualitätssicherung und eine systematische Vorgehensweise. Jede Phase hat ihre eigene Bedeutung – und ihre eigenen Herausforderungen.
1. Anforderungsanalyse im V-Modell XT
Die Anforderungsanalyse ist die erste Phase im V-Modell XT und bildet die Grundlage für den gesamten Entwicklungsprozess. Ziel ist es, sämtliche Anforderungen an das geplante System zu erfassen, zu dokumentieren und zu validieren. Diese Phase stellt sicher, dass alle Beteiligten ein gemeinsames Verständnis der Projektziele haben und dient als Ausgangspunkt für die folgenden Entwicklungsphasen.
Ziele der Anforderungsanalyse
Erfassen aller funktionalen und nicht-funktionalen Anforderungen
Dokumentation der Anforderungen im Lasten- und Pflichtenheft
Validierung und Abstimmung mit allen Stakeholdern
Sicherstellen der Nachvollziehbarkeit für spätere Phasen
Ablauf der Anforderungsanalyse
- Anforderungserhebung: Durchführung von Interviews und Workshops mit Stakeholdern, Analyse bestehender Systeme oder Dokumentationen, Erfassen von Benutzeranforderungen und Systemzielen
- Anforderungsdokumentation: Erstellung eines Lastenhefts: beschreibt aus Sicht des Auftraggebers, was das System leisten soll, Erstellung eines Pflichtenhefts: konkretisiert die Anforderungen aus Sicht des Auftragnehmers und beschreibt, wie die Anforderungen umgesetzt werden
- Anforderungsprüfung und -freigabe: Validierung der Anforderungen auf Vollständigkeit, Widerspruchsfreiheit und Umsetzbarkeit, Gemeinsame Prüfung und Freigabe der dokumentierten Anforderungen durch alle Beteiligten
Entscheidungspunkte in der Anforderungsanalyse
- Freigabe des Lastenhefts: Überprüfung, ob alle Anforderungen aus Kundensicht erfasst wurden, Formaler Entscheid zur Abnahme als Grundlage für das Pflichtenheft
- Freigabe des Pflichtenhefts: Prüfen der technischen Umsetzbarkeit aller Anforderungen, Entscheidung über die Genehmigung als Ausgangspunkt für den Systementwurf
Diese Entscheidungspunkte sind essenziell, um sicherzustellen, dass die folgenden Entwicklungsphasen auf einer stabilen und geprüften Basis aufbauen.
2. Systementwurf im V-Modell XT
Die Phase des Systementwurfs im V-Modell XT dient dazu, die Anforderungen in eine technische Lösung zu überführen. Hierbei wird festgelegt, wie das System strukturiert ist, welche Module existieren und wie diese miteinander kommunizieren. Diese Phase ist entscheidend, um einen klaren Bauplan für die spätere Implementierung zu erstellen.
Ziele des Systementwurfs
Entwicklung einer modularen Systemarchitektur
Definition der Schnittstellen und Systemgrenzen
Sicherstellung der technischen Machbarkeit und Konsistenz
Vorbereitung der Implementierung durch detaillierte Spezifikationen
Ablauf des Systementwurfs
- Architekturentwurf: Zerlegung des Gesamtsystems in Module und Komponenten, Definition von Systemgrenzen und Datenflüssen, Festlegung der technischen Plattformen und Frameworks
- Schnittstellendefinition: Beschreibung der Interaktion zwischen den Modulen, Festlegung von Kommunikationsprotokollen, Sicherstellen der Kompatibilität zwischen den Systemkomponenten
- Dokumentation des Entwurfs: Erstellung technischer Spezifikationen für jedes Modul, Festhalten von Entwurfsentscheidungen zur Nachvollziehbarkeit
Entscheidungspunkte im Systementwurf
- Freigabe des Architekturentwurfs: Überprüfung der Konsistenz zwischen Anforderungen und Entwurf, Entscheidung, ob der Entwurf zur Implementierung übergeben werden kann
- Prüfung der technischen Spezifikation: Sicherstellen, dass alle Module vollständig beschrieben sind, Entscheidung über die Freigabe zur Implementierung
Die Entscheidungspunkte im Systementwurf garantieren, dass alle technischen Details geprüft und abgestimmt sind, bevor mit der eigentlichen Implementierung begonnen wird.
3. Implementierung im V-Modell XT
Die Implementierungsphase ist die praktische Umsetzung des zuvor erstellten Systementwurfs. Hier wird das System in Code übersetzt, Module entwickelt und integriert. Diese Phase ist zentral, da hier die eigentliche Software oder das System entsteht.
Ziele der Implementierung
Umsetzung des Systementwurfs in funktionierenden Code
Sicherstellung der Qualität durch kontinuierliche Tests
Modularisierte Entwicklung zur Erleichterung der Integration
Ablauf der Implementierung
- Modulentwicklung: Programmierung der einzelnen Systemkomponenten, Beachtung der technischen Spezifikationen
- Modultests: Durchführung von Unit-Tests zur Funktionsprüfung, Identifikation und Behebung von Fehlern
- Modulintegration: Zusammenführung aller entwickelten Module, Testen der Schnittstellen und Gesamtfunktionalität
Entscheidungspunkte in der Implementierung
- Freigabe der Modultests: Bestätigung, dass jedes Modul die definierten Anforderungen erfüllt, Entscheidung zur Weitergabe an die Integrationsphase
- Abnahme der Integration: Überprüfung der korrekten Funktion aller Module zusammen, Entscheidung zur Freigabe für die Systemverifikation
Durch die definierten Entscheidungspunkte wird sichergestellt, dass nur getestete und funktionale Module in das Gesamtsystem integriert werden.
4. System- und Abnahmetests im V-Modell XT
In dieser Phase wird überprüft, ob das entwickelte System die Anforderungen vollständig erfüllt. Dazu werden umfassende Tests auf Modul-, System- und Abnahmeeebene durchgeführt.
Ziele der System- und Abnahmetests
Verifikation: Prüfen, ob das System gemäß den Spezifikationen entwickelt wurde
Validierung: Sicherstellen, dass das System die tatsächlichen Bedürfnisse erfüllt
Dokumentation aller Testergebnisse
Ablauf der Testphase
- Systemverifikation: Durchführung von Funktionstests, Sicherstellen der Anforderungserfüllung
- Abnahmetests: Tests unter realen Bedingungen, Validierung durch den Kunden oder Auftraggeber
- Fehlerbehebung: Identifikation und Korrektur von Mängeln, Wiederholung von Tests bei Änderungen
Entscheidungspunkte in der Testphase
- Freigabe der Systemverifikation: Bestätigung, dass alle technischen Anforderungen erfüllt sind
- Abnahmeentscheidung: Offizielle Übergabe an den Kunden nach erfolgreicher Prüfung
Diese Entscheidungspunkte sind essenziell, um sicherzustellen, dass das System fehlerfrei arbeitet und den Anforderungen entspricht.
5. Wartung und Pflege im V-Modell XT
Die Wartungsphase beginnt nach der erfolgreichen Abnahme des Systems. Hier wird das System weiter betreut, um Fehler zu beheben, Anpassungen vorzunehmen oder Erweiterungen umzusetzen.
Ziele der Wartung
Sicherstellung des stabilen Betriebs
Fehlerkorrekturen und Optimierungen
Anpassungen an geänderte Anforderungen
Ablauf der Wartungsphase
- Fehlerbehebung: Analyse von Fehlermeldungen, Korrektur und erneute Tests
- Systemanpassung: Durchführung von Updates und Erweiterungen
- Dokumentation: Aktualisierung der System- und Nutzerdokumentation
Entscheidungspunkte in der Wartung
- Freigabe von Änderungen: Entscheidung zur Implementierung von Anpassungen
- Abschluss der Wartung: Entscheidung, wann ein System außer Betrieb genommen wird
Diese Phase gewährleistet die langfristige Funktionsfähigkeit des Systems.
Die Projektdurchführungsstrategien des V-Modell XT
Die Projektdurchführungsstrategie im V-Modell XT legt die Reihenfolge und Menge der Entscheidungspunkte fest, die als zentrale Meilensteine im Projektverlauf dienen. Entscheidungspunkte sind definierte Meilensteine, an denen bestimmte Produkte in einem vordefinierten Zustand vorliegen müssen. Sie bilden somit eine Grundlage für wichtige Projektentscheidungen, beispielsweise über den Übergang in die nächste Phase.
Ein Beispiel hierfür ist der Entscheidungspunkt „Projekt definiert“. An diesem Punkt müssen mindestens das Projekthandbuch und das Qualitätssicherungs-Handbuch fertiggestellt vorliegen. Erst wenn die Anforderungen eines Entscheidungspunkts erfüllt sind, kann das Projekt weitergeführt werden.
Die Festlegung der Projektdurchführungsstrategie erfolgt auf Basis zweier zentraler Faktoren:
- Projekttypvariante – Jede Variante hat eine spezifische Anzahl und Anordnung von Entscheidungspunkten.
- Projektmerkmale – Projektspezifische Eigenschaften wie Sicherheitsanforderungen, Entwicklungsparadigmen oder gesetzliche Vorgaben beeinflussen die Menge und Reihenfolge der Entscheidungspunkte.
Ein wichtiger Aspekt ist, dass Vorgehensbausteine keine feste Reihenfolge für die Durchführung eines Projekts vorgeben. Sie beschreiben vielmehr die zu erbringenden Ergebnisse und deren Abhängigkeiten, während die Projektdurchführungsstrategie durch die Entscheidungspunkte den konkreten Ablauf des Projekts steuert.
Durch die projektspezifische Anpassung (Tailoring) kann die Strategie flexibel an die Bedürfnisse des Projekts angepasst werden. So können in kleineren Projekten weniger Entscheidungspunkte notwendig sein, während sicherheitskritische oder komplexe Projekte eine umfangreichere Entscheidungsstruktur benötigen.
Insgesamt ermöglicht die Projektdurchführungsstrategie eine zielgerichtete und strukturierte Steuerung des Projekts, indem sie klare Entscheidungsmomente definiert und sicherstellt, dass notwendige Ergebnisse rechtzeitig vorliegen.
Rollen im V-Modell XT
Jedes Modell ist nur so gut wie die Menschen, die es umsetzen. Im V-Modell XT sind Rollen klar definiert, um Verantwortlichkeiten und Zuständigkeiten innerhalb eines Projekts zu strukturieren. Jede Rolle beschreibt bestimmte Aufgaben, die zur Erreichung der Projektziele notwendig sind. Insgesamt gibt es 35 Rollen, die in zwei Hauptkategorien unterteilt sind: Projektrollen und Organisationsrollen.
Projektrollen im V-Modell XT
Projektrollen sind unmittelbar an der operativen Umsetzung beteiligt. Sie umfassen unter anderem:
Projektleiter: Verantwortlich für die Planung, Steuerung und Überwachung des gesamten Projekts. Er stellt sicher, dass die Projektziele erreicht werden und koordiniert die Zusammenarbeit der beteiligten Personen. Darüber hinaus ist der Projektleiter zuständig für die Risikobewertung, die Berichterstattung an Stakeholder und die Einhaltung von Zeit- und Budgetvorgaben.
Systemarchitekt: Entwickelt und dokumentiert die technische Struktur des Systems. Er sorgt für die Einhaltung der technischen Standards und berücksichtigt zukünftige Erweiterbarkeit. Der Systemarchitekt ist zudem für die Auswahl geeigneter Technologien und die Definition von Schnittstellen verantwortlich.
Systementwickler: Führt die technische Umsetzung von Anforderungen durch. Er schreibt Code, implementiert Lösungen und testet einzelne Komponenten. Dabei arbeitet er eng mit dem Systemarchitekten zusammen und stellt sicher, dass die entwickelten Lösungen den definierten Anforderungen entsprechen.
Tester: Überprüft die entwickelten Systeme auf Funktionalität und Qualität. Er führt Tests gemäß dem Testkonzept durch und dokumentiert die Ergebnisse. Zudem identifiziert der Tester Fehler, meldet diese an die Entwicklung und stellt die Nachverfolgbarkeit der Testprozesse sicher.
Organisationsrollen im V-Modell XT
Diese Rollen haben übergeordnete Aufgaben und tragen zur Qualitätssicherung bei:
Qualitätsmanager: Zuständig für die Einhaltung von Qualitätsstandards und die Durchführung von Qualitätsprüfungen. Er definiert Qualitätsziele, plant und koordiniert Audits und sorgt für die kontinuierliche Verbesserung der Prozesse.
Konfigurationsmanager: Verwaltet alle Projektartefakte wie Quellcode, Dokumente und Konfigurationsdateien. Er stellt die Konsistenz und Nachvollziehbarkeit sicher und implementiert ein effektives Versionskontrollsystem.
Änderungsmanager: Verantwortlich für die Koordination und Dokumentation von Änderungen am Projektumfang oder -plan. Er analysiert Änderungsanträge, bewertet deren Auswirkungen und sorgt für eine strukturierte Umsetzung.
Der Kunde im V-Modell XT
Der Kunde ist im V-Modell XT ebenfalls als eine zentrale Rolle definiert. Er kann sowohl als Auftraggeber als auch als Nutzer auftreten. Der Kunde legt die Anforderungen fest, bewertet die Projektergebnisse und genehmigt zentrale Meilensteine. Außerdem ist der Kunde bei der Abnahme des Systems involviert und gibt Rückmeldungen zu Qualität und Funktionalität.
Abhängigkeiten und Zusammenarbeit innerhalb des Modells
Das V-Modell XT funktioniert nur, wenn die Beteiligten effektiv zusammenarbeiten. Hier einige Beispiele für typische Abhängigkeiten:
Der Projektleiter braucht regelmäßige Statusberichte von Entwicklern und Testern.
Der Entwickler ist auf klare Anforderungen angewiesen, die gemeinsam mit dem Kunden erarbeitet wurden.
Der Tester kann nur dann aussagekräftige Ergebnisse liefern, wenn Testfälle frühzeitig definiert werden.
Das Modell fördert Transparenz und eine klare Kommunikation – allerdings nur, wenn sich alle Beteiligten an ihre Rollen halten. Sonst wird das strukturierte Vorgehen schnell zur Bürokratie-Falle.
Die klare Zuweisung von Verantwortlichkeiten sorgt für Planbarkeit und Nachvollziehbarkeit. Aber wie in jedem Projekt gilt: Kommunikation ist der Schlüssel zum Erfolg!
Produkte (Ergebnisse) im V-Modell XT
Im V-Modell XT bezeichnet man die zu erarbeitenden Ergebnisse und Zwischenergebnisse als Produkte. Diese Produkte dokumentieren den Fortschritt eines Projekts und bilden die Grundlage für nachfolgende Arbeitsschritte. Insgesamt definiert das V-Modell XT 108 Produkte, die in den verschiedenen Phasen eines Projekts entstehen. Die Produkte sind inhaltlich eng miteinander verknüpft und werden hierarchisch strukturiert. Dabei werden thematisch zusammengehörende Produkte zu Disziplinen zusammengefasst, und ein komplexes Produkt kann in mehrere Themen untergliedert werden. Die Verantwortung für die Erstellung eines Produkts liegt bei definierten Bearbeitern, die bestimmten Rollen zugeordnet sind. Jede Aktivität im Modell führt zur Fertigstellung eines Produkts, wobei bei der Bearbeitung von Themen auch Teilaktivitäten oder Arbeitsschritte definiert werden können.
Die wesentlichen Produktkategorien
Management-Produkte | Entwicklungsprodukte | Prüf- und Validierungsprodukte | Betriebs- und Wartungsprodukte |
---|---|---|---|
Projektmanagementpläne Qualitätssicherungspläne Änderungsmanagementdokumente | Anforderungsdokumente (Lastenheft, Pflichtenheft) System- und Softwareentwürfe Implementierte Softwarekomponenten | Testpläne und Testprotokolle Abnahmeberichte Fehlerberichte | Betriebs- und Benutzerdokumentationen Wartungsberichte Änderungsdokumentationen |
Produkte pro Phase
1. Anforderungsanalyse
In der Anforderungsanalyse werden die Systemanforderungen definiert, die als Grundlage für alle weiteren Schritte dienen.
- Lastenheft: Beschreibt die Anforderungen des Auftraggebers an das System.
- Pflichtenheft: Übersetzt die Anforderungen in konkrete, technische Vorgaben.
- Anforderungsmanagement-Dokument: Dient der Verwaltung und Nachverfolgung von Anforderungen.
Entscheidungspunkt: Nach der Anforderungsdefinition wird geprüft, ob alle Anforderungen vollständig und klar formuliert sind, bevor die Systemarchitektur geplant wird.
2. System- und Softwareentwurf
Diese Phase fokussiert sich auf die Entwicklung eines detaillierten Entwurfs, der die Basis für die Implementierung darstellt.
- Systemarchitektur-Dokument: Definiert die Struktur des Systems und beschreibt, wie die einzelnen Komponenten zusammenarbeiten.
- Detaillierte Entwurfsspezifikation: Enthält technische Details zur Implementierung des Systems.
- Schnittstellenspezifikation: Bestimmt, wie verschiedene Systemkomponenten miteinander kommunizieren.
Entscheidungspunkt: Die Freigabe des Entwurfs stellt sicher, dass das System designtechnisch umsetzbar und die Architektur für die Implementierung geeignet ist.
3. Implementierung
In der Implementierungsphase werden die Systemkomponenten auf Basis der Entwurfsspezifikationen entwickelt.
- Quellcode: Der tatsächlich entwickelte Code für das System.
- Modul- und Integrationstests: Tests zur Überprüfung der einzelnen Komponenten und deren Zusammenspiel.
- Entwicklungsdokumentation: Dokumentiert den Code und dient als Referenz für Wartung und zukünftige Entwicklungen.
Entscheidungspunkt: Nach der Implementierung wird der Code überprüft und freigegeben, um sicherzustellen, dass er den Entwurfsspezifikationen entspricht.
4. Verifikation und Validierung
In dieser Phase wird überprüft, ob das System die Anforderungen erfüllt und ordnungsgemäß funktioniert.
- Testpläne und -protokolle: Planen und dokumentieren die Testverfahren und -ergebnisse.
- Fehler- und Abweichungsberichte: Aufgezeichnete Fehler und Abweichungen, die während der Tests identifiziert wurden.
- Abnahmebericht: Dokumentiert die erfolgreiche Überprüfung und Abnahme des Systems.
Entscheidungspunkt: Nachdem alle Tests erfolgreich abgeschlossen sind, wird das System zur Abnahme freigegeben.
5. Wartung und Pflege
Nach der Übergabe des Systems erfolgt die Wartung, um das System aktuell zu halten und an neue Anforderungen anzupassen.
- Änderungsmanagement-Dokument: Dokumentiert Änderungen und Anpassungen, die nach der Systemabnahme vorgenommen werden.
- Betriebs- und Benutzerdokumentation: Unterstützt den Betrieb und die Nutzung des Systems.
- Wartungsberichte: Detailliert die durchgeführten Wartungs- und Anpassungsmaßnahmen.
Entscheidungspunkt: Jede Änderung am System wird überprüft und erst nach Genehmigung in die Produktivumgebung integriert.

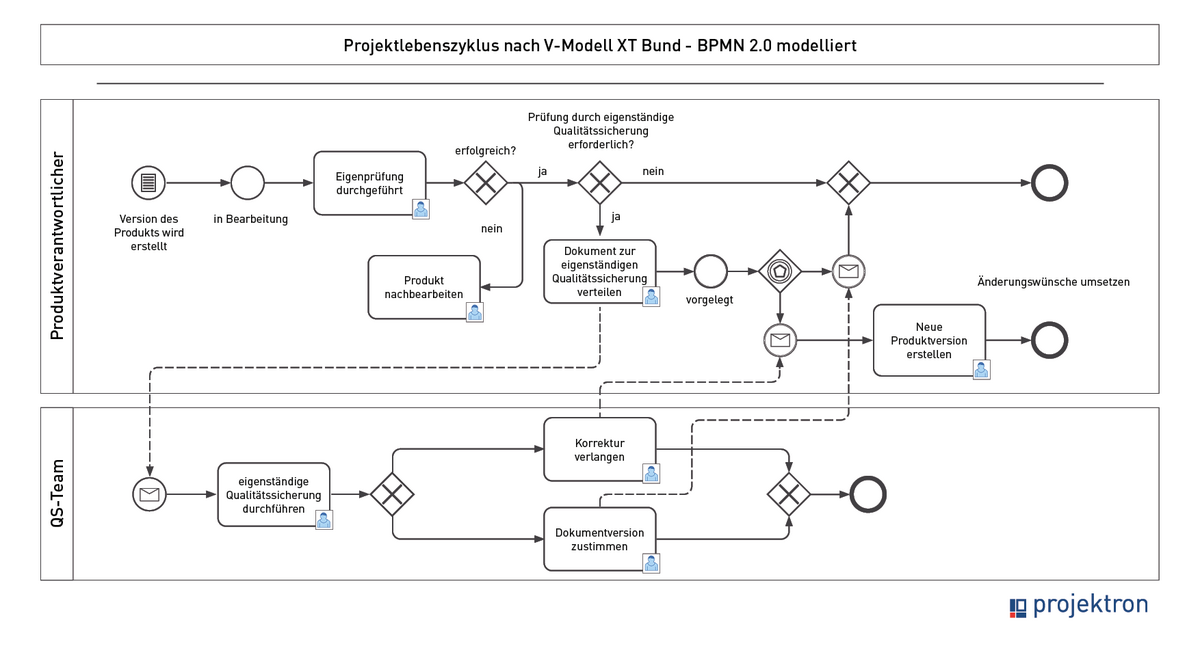

BPMN-Modellierung des Produktlebenszyklus
Das V-Modell XT lässt sich gut als BPMN 2.0-Prozessmodell darstellen. Dies ermöglicht eine prozessbasierte Sicht auf das Tailoring und die Qualitätssicherung. Der Einsatz von BPMN kann zudem die Entwicklung eigener, standardkonformer Softwarelösungen mit einer Prozessengine erleichtern.
Tailoring im V-Modell XT
Tailoring im Kontext des V-Modell XT bezeichnet die Anpassung des Standardmodells an die spezifischen Bedürfnisse und Anforderungen eines Projekts. Jedes Projekt hat seine eigenen Besonderheiten, sei es aufgrund der Größe, der Komplexität, der verwendeten Technologien oder der spezifischen Anforderungen des Auftraggebers. Das V-Modell XT ist ein flexibles Modell, das durch Tailoring so angepasst werden kann, dass es bestmöglich zu den Anforderungen des jeweiligen Projekts passt.
Warum ist Tailoring notwendig?
Das V-Modell XT bietet einen strukturierten und standardisierten Ansatz, der jedoch nicht für jedes Projekt unverändert übernommen werden kann. Tailoring ist notwendig, um das Modell an die tatsächlichen Gegebenheiten eines Projekts anzupassen. Dies betrifft sowohl die Prozesse als auch die Dokumentation, die Methoden und die verwendeten Werkzeuge.
Ein Beispiel: Ein großes Unternehmen, das ein komplexes System entwickeln möchte, benötigt möglicherweise mehr detaillierte Planungsdokumente und ausführlichere Tests als ein kleines Startup, das ein einfaches Software-Tool erstellt. Tailoring sorgt in diesem Fall dafür, dass der Entwicklungsprozess effizienter und spezifischer gestaltet wird.
Was wird beim Tailoring angepasst?
Es gibt mehrere Aspekte, die beim Tailoring des V-Modell XT berücksichtigt werden:
- Prozessmodell: Das V-Modell XT beschreibt verschiedene Phasen und Entscheidungspunkte, die typischerweise durchlaufen werden. In einem einfachen Projekt können jedoch einige dieser Phasen zusammengefasst oder übersprungen werden. Bei einem hochkomplexen Projekt könnten zusätzliche Phasen eingeführt werden, wie etwa eine detailliertere Planung oder zusätzliche Qualitätsprüfungen.
- Dokumentation: Das V-Modell XT legt fest, welche Dokumente in jeder Phase erstellt werden müssen. Diese Anforderungen können im Rahmen des Tailoring angepasst werden. Für ein kleines Projekt könnte beispielsweise die detaillierte Dokumentation der Systemarchitektur entfallen, während bei einem großen Projekt besonders detaillierte Dokumentationen notwendig sind.
- Methoden und Werkzeuge: Das V-Modell XT fordert die Verwendung bestimmter Methoden und Werkzeuge, die jedoch je nach Projektanforderungen variieren können. Ein Projekt, das agile Methoden verwendet, könnte bestimmte Teile des Modells wie die Phase der Anforderungsanalyse iterativ durchführen und regelmäßig anpassen. Der Einsatz von Software-Tools für die Konfigurationsverwaltung oder die Qualitätssicherung kann ebenfalls nach den spezifischen Anforderungen des Projekts entschieden werden.
- Rollen und Verantwortlichkeiten: Das V-Modell XT definiert spezifische Rollen für jede Phase des Projekts. Beim Tailoring können diese Rollen angepasst oder neu definiert werden. Beispielsweise könnte ein kleines Projekt mit nur wenigen Teammitgliedern keine separate Rolle für einen Konfigurationsmanager benötigen, während dies in einem großen Projekt mit mehreren Teams von entscheidender Bedeutung ist.
Tailoring-Prozess im V-Modell XT
Zu Beginn eines Projekts muss der Prozess auf die konkreten Projektbedingungen zugeschnitten werden. Diese Anpassung erfolgt in drei Schritten:
- Bestimmung des Projekttyps: Das V-Modell XT unterscheidet verschiedene Projekttypen, beispielsweise Systementwicklung oder Weiterentwicklung bestehender Systeme. Zudem wird festgelegt, ob das Projekt aus Sicht des Auftraggebers oder des Auftragnehmers durchgeführt wird.
- Auswahl einer Projekttypvariante: Jeder Projekttyp hat mindestens eine Projekttypvariante, die Rahmenbedingungen für den möglichen Ablauf eines Projekts festlegt.
- Festlegung der Projektmerkmale: Projektmerkmale wie Sicherheitsanforderungen, Nutzung von Fertigprodukten oder die Notwendigkeit einer kaufmännischen Projektplanung werden bestimmt.
Durch die Festlegung dieser Parameter ergibt sich eine Auswahl an Vorgehensbausteinen und Projektdurchführungsstrategien, die für das jeweilige Projekt relevant sind.
Statisches vs. dynamisches Tailoring
Tailoring kann sowohl statisch als auch dynamisch erfolgen:
Statisches Tailoring: Die Anpassung des V-Modell XT erfolgt zu Beginn des Projekts und bleibt während der Laufzeit weitgehend konstant.
Dynamisches Tailoring: Das Modell wird während der Projektlaufzeit weiter angepasst. Beispielsweise kann sich herausstellen, dass die Ermittlung quantitativer Projektkennzahlen doch erforderlich ist
Beispiele für Tailoring im V-Modell XT
1. Projektgröße und Komplexität
In einem Projekt zur Entwicklung einer mobilen App, das mit wenigen Teammitgliedern durchgeführt wird, könnte das V-Modell XT stark vereinfacht werden. Die Phasen könnten auf die wesentlichen Elemente reduziert werden: eine vereinfachte Anforderungsanalyse, ein schnelles Design und eine agile Implementierung. In einem großen Projekt zur Entwicklung eines sicherheitskritischen Systems, wie etwa einer Steuerungssoftware für industrielle Anlagen, würden alle Phasen des V-Modell XT in voller Tiefe durchlaufen werden, inklusive detaillierter Testphasen und umfangreicher Dokumentation.
2. Agile Methoden und V-Modell XT
In einem Projekt, das auf agilen Methoden basiert, könnte Tailoring dazu führen, dass das V-Modell XT iterativ angepasst wird. Anstatt strikt durch jede Phase zu gehen, wird das System in kurzen Zyklen entwickelt (z.B. in Sprints), wobei nach jedem Zyklus eine Überprüfung und Anpassung der Anforderungen erfolgt. In einem solchen Fall könnte das V-Modell XT so angepasst werden, dass die Phasen der Anforderungsanalyse und Implementierung parallel und wiederholt durchgeführt werden.
3. Skalierung der Dokumentation
Bei einem großen und komplexen Projekt sind detaillierte Dokumente für jede Phase erforderlich, um Transparenz zu gewährleisten und die Nachvollziehbarkeit der Entscheidungen sicherzustellen. In einem kleinen, nicht-kritischen Projekt hingegen kann die Dokumentation deutlich vereinfacht werden. Zum Beispiel könnte die systemarchitektonische Dokumentation in einem kleinen Projekt auf einem groben Entwurf beruhen, während bei einem großen Projekt eine detaillierte Architektur mit umfassenden Schnittstellenbeschreibungen und Entwurfsentscheidungen erforderlich ist.
4. Integration neuer Technologien
Das V-Modell XT kann angepasst werden, wenn moderne Technologien oder besondere Anforderungen an das System gestellt werden. Ein Projekt, das etwa mit Cloud-Technologien arbeitet, kann Tailoring nutzen, um spezielle Phasen zur Verwaltung der Cloud-Infrastruktur und zur Skalierung des Systems hinzuzufügen. Ebenso kann der Einsatz neuer Testmethoden (z.B. automatisierte Tests) in das Modell integriert werden, um die Qualität des Systems sicherzustellen.
Vorteile von Tailoring im V-Modell XT
Anpassung an Projektspezifikationen: Tailoring ermöglicht es, den Entwicklungsprozess den spezifischen Anforderungen des Projekts anzupassen und so die Effizienz zu steigern. Für kleinere Projekte wird der Aufwand reduziert, während für größere, komplexere Projekte alle notwendigen Schritte beachtet werden.
Reduzierung von Bürokratie: Bei Projekten, bei denen viele Phasen und Dokumente unnötig wären, ermöglicht Tailoring eine Verschlankung des Prozesses und damit eine Reduzierung der Bürokratie.
Bessere Anpassung an agile oder hybride Vorgehensmodelle: Tailoring unterstützt die Integration von agilen Praktiken in ein traditionelles, Wasserfall-basiertes Modell. Dies ermöglicht eine flexible Anpassung des V-Modells, sodass es mit modernen Methoden kombiniert werden kann.
Ressourcenschonung: Durch das Tailoring können Ressourcen effizienter eingesetzt werden. Unnötige Schritte und Dokumentationsaufwände werden reduziert, was insbesondere in kleinen Projekten oder in Projekten mit engem Budget von Vorteil ist.
Vorteile und Herausforderungen des V-Modell XT
Das V-Modell XT bietet eine bewährte Struktur für Softwareentwicklungsprojekte – doch wie jedes Modell hat es sowohl Stärken als auch Herausforderungen.
Klare Strukturierung und Nachvollziehbarkeit
Ein großer Vorteil des V-Modell XT ist seine klare Struktur. Durch die Phasen, Rollen und Testschritte wird von Anfang an festgelegt, wie ein Projekt abläuft. Dies sorgt für eine hohe Nachvollziehbarkeit: Jede Entscheidung, jede Anforderung und jede Änderung wird dokumentiert, sodass man selbst Jahre später noch nachvollziehen kann, warum eine bestimmte Lösung gewählt wurde.
Warum ist das wichtig?
Vermeidung von Missverständnissen zwischen Entwicklern, Testern und Kunden
Klare Prüfpunkte reduzieren das Risiko, Fehler erst spät zu entdecken
Einheitliche Dokumentation erleichtert Wartung und Weiterentwicklung
Gerade in sicherheitskritischen Branchen wie Medizintechnik oder Luftfahrt ist diese Nachvollziehbarkeit essenziell – schließlich müssen Entwickler und Tester nachweisen können, dass jede Anforderung korrekt umgesetzt wurde.
Unterstützung durch Werkzeuge und Templates
Ein weiterer Vorteil: Das V-Modell XT liefert zahlreiche Werkzeuge, Checklisten und Templates, die Unternehmen nutzen können, um standardisierte Prozesse umzusetzen. Diese Vorlagen helfen, wiederkehrende Aufgaben zu automatisieren und Fehler zu vermeiden.
Typische Hilfsmittel im V-Modell XT:
Anforderungs- und Testfallvorlagen
Standardisierte Review-Protokolle
Werkzeuge für Projektplanung und Nachverfolgung
Viele Unternehmen setzen auf spezielle Projektmanagement-Software (z. B. Projektron BCS), um den gesamten Prozess effizient abzubilden. So können Teams zentral Anforderungen verwalten, Testfälle dokumentieren und Abhängigkeiten zwischen Aufgaben sichtbar machen.
Herausforderungen bei der Umsetzung
Trotz aller Vorteile kann die Anwendung des V-Modell XT anspruchsvoll sein. Zu den häufigsten Herausforderungen gehören:
Hoher Dokumentationsaufwand: Das Modell verlangt eine detaillierte Dokumentation, was für kleine Projekte überdimensioniert wirken kann.
Mangelnde Flexibilität: Starre Prozesse können Innovationen bremsen, wenn das Modell nicht an die spezifischen Bedürfnisse angepasst wird.
Akzeptanz bei den Beteiligten: Entwickler bevorzugen oft agilere Methoden, während Kunden nicht immer die Geduld für detaillierte Anforderungsanalysen haben.
Um diese Herausforderungen zu meistern, empfiehlt es sich, das Modell pragmatisch anzupassen – was uns direkt zum nächsten Punkt bringt.
Einsatz des V-Modell XT in der Praxis
Das V-Modell XT ist kein theoretisches Konstrukt, sondern wird erfolgreich in vielen Branchen eingesetzt. Unternehmen profitieren von der strukturierten Herangehensweise, insbesondere wenn Sicherheit, Nachvollziehbarkeit und Qualitätssicherung eine große Rolle spielen.
Beispiele aus der Industrie
Das Modell findet vor allem dort Anwendung, wo Software fehlerfrei und sicher funktionieren muss. Einige typische Einsatzbereiche:
- Automobilindustrie: Steuergeräte und Fahrerassistenzsysteme müssen nach strengen Normen entwickelt und getestet werden.
- Medizintechnik: Software für medizinische Geräte durchläuft eine präzise Verifikation und Validierung.
- Luft- und Raumfahrt: Fehler in Software können hier katastrophale Folgen haben, weshalb das V-Modell XT besonders geeignet ist.
- Öffentliche Verwaltung: Große IT-Projekte der Behörden basieren oft auf diesem Modell, um Rechtskonformität und Sicherheit zu gewährleisten.
Gerade in sicherheitskritischen Bereichen hat sich das V-Modell XT als zuverlässiger Standard etabliert.
Anpassungsmöglichkeiten für unterschiedliche Projektgrößen
Ein häufiger Kritikpunkt: Das V-Modell XT ist zu komplex für kleine Projekte. Doch das Modell bietet umfangreiche Anpassungsmöglichkeiten, um es an verschiedene Projektgrößen und Anforderungen anzupassen.
Pragmatische Anpassungen können sein:
Vereinfachung der Dokumentation für kleinere Teams
Teilweise Integration agiler Methoden (z. B. iterative Entwicklung mit regelmäßigen Reviews)
Nutzung von Software-Tools zur Automatisierung von Prozessen
In vielen Unternehmen wird das V-Modell XT daher hybrid eingesetzt – mit festen Strukturvorgaben für kritische Prozesse und flexibleren Methoden für schnellere Entwicklungsschritte.
Das V-Modell XT mag anspruchsvoll in der Umsetzung sein, bietet aber eine unvergleichliche Nachvollziehbarkeit und Sicherheit. Mit den richtigen Anpassungen lässt es sich auch für kleinere oder dynamischere Projekte nutzbar machen.
V-Modell XT mit Projektron BCS umsetzen
Mit Projektron BCS bringen Sie das V-Modell XT nahtlos in die Praxis – digital, nachvollziehbar und effizient. Die Projektmanagement-Software unterstützt alle Phasen des V-Modell XT: von der Anforderungsdefinition über die Verifikation bis hin zur Wartung. Dank strukturierter Workflows, flexibler Planungsfunktionen und integrierter Dokumentation behalten Sie jederzeit den Überblick – auch in komplexen Systementwicklungsprojekten.
Tailoring und strukturierte Planung: V-Modell XT-Projekte flexibel aufsetzen
Mit Projektron BCS passen Sie das V-Modell XT individuell an Ihre Projektbedürfnisse an. Projektmerkmale, Prozessbausteine und Ergebnisse lassen sich nach Ihren Anforderungen strukturieren – von Beginn an oder dynamisch im Projektverlauf. Das Tailoring erfolgt durch konfigurierbare Workflows, Vorlagen und Genehmigungsprozesse.
- Tailoring durch konfigurierbare Workflows: BCS bildet das V-Modell XT strukturiert ab – mit Projektphasen, Rollen und Review-Schritten. Auch Änderungen im Projektverlauf sind flexibel abbildbar.
- Projektstrukturplan und Vorlagen: Starten Sie mit einer klaren Struktur – inklusive Meilensteinen, Abhängigkeiten und Zuständigkeiten.
- Automatisierte Freigabeprozesse: Review- und Genehmigungsworkflows lassen sich individuell definieren und sichern die Einhaltung formaler Vorgaben.
Integriertes Anforderungs- und Testmanagement
Der Kern des V-Modell XT – die Rückverfolgbarkeit zwischen Anforderungen und Tests – lässt sich mit Projektron BCS vollständig digital umsetzen. Vermeiden Sie Medienbrüche und stellen Sie sicher, dass jede Anforderung geprüft und dokumentiert ist:
- Zentrales Anforderungsmanagement mit Änderungsverfolgung, Priorisierung und Kommentarfunktion
- Verknüpfung von Anforderungen und Testfällen für lückenlose Nachvollziehbarkeit (Traceability)
- Automatische Teststatusverfolgung und übersichtliche Darstellung des Testfortschritts
Dokumentation, Audit-Trails und Versionierung
Ob für interne Qualitätssicherung oder externe Audits: Projektron BCS bietet eine revisionssichere Projektdokumentation – automatisch und aktuell.
- Lückenlose Projekthistorie: Änderungen an Anforderungen, Tests und Dokumenten werden automatisch versioniert und dokumentiert.
- Zentrale Ablage aller V-Modell-Dokumente: Greifen Sie auf Prüfprotokolle, Produktdokumente und Vorlagen zentral zu – ohne Insellösungen.
- Audit- und Review-Reports auf Knopfdruck: Für jede Phase und jedes Produkt lassen sich Berichte generieren, die den Prozessfortschritt nach V-Modell XT belegen.
Multiprojektfähigkeit, Ressourcenplanung und Controlling
Ob Einzelprojekt oder Projektportfolio: Projektron BCS unterstützt klassisches Projektmanagement ebenso wie komplexe Multi-Projekt-Szenarien.
- Planung von Terminen, Aufwänden, Ressourcen und Kosten
- Ressourcenmanagementper Drag & Drop, projektübergreifende To-do-Listen und Kapazitätsübersichten
- Projektcontrolling mit Berichten, Dashboards und Kennzahlen
Überzeugen Sie sich selbst und testen Sie Projektron BCS kostenfrei und unverbindlich!
Alternativen und Ergänzungen zum V-Modell XT
Das V-Modell XT bietet eine bewährte und strukturierte Vorgehensweise für die Software- und Systementwicklung, doch es ist nicht die einzige Möglichkeit. Je nach Projektart, Unternehmensstruktur und Anforderungen können alternative oder ergänzende Ansätze sinnvoll sein. Besonders agile Methoden wie Scrum und Kanban erfreuen sich großer Beliebtheit und bieten in manchen Kontexten Vorteile, die das V-Modell XT allein nicht abdecken kann.
Vergleich mit agilen Methoden (Scrum, Kanban)
Während das V-Modell XT einen stark strukturierten und dokumentationsgetriebenen Ansatz verfolgt, setzen agile Methoden auf Flexibilität und iterative Entwicklung.
- Scrum: Dieses Framework unterteilt die Entwicklung in feste Zeitabschnitte (Sprints), in denen funktionierende Produktinkremente erstellt werden. Im Gegensatz zum V-Modell XT gibt es keine festgelegten Phasen mit linearen Abhängigkeiten – Anpassungen können jederzeit erfolgen.
- Kanban: Hier steht die kontinuierliche Verbesserung des Workflows im Fokus. Aufgaben werden auf einem Kanban-Board visualisiert und priorisiert, sodass Teams flexibel auf Änderungen reagieren können.
Ein zentraler Unterschied zwischen dem V-Modell XT und agilen Methoden liegt in der Planbarkeit: Während das V-Modell XT eine klare Struktur und vorher definierte Anforderungen erfordert, sind agile Methoden besonders vorteilhaft, wenn sich Anforderungen im Projektverlauf häufig ändern. In stark regulierten Branchen oder bei sicherheitskritischen Projekten (z. B. in der Medizintechnik oder Automobilbranche) kann es jedoch notwendig sein, Dokumentations- und Verifikationsprozesse aus dem V-Modell XT beizubehalten.
Scrum in der Softwareentwicklung: agil und strukturiert
Geht es um agile Methoden der Softwareentwicklung, kommen Sie um einen Begriff nicht herum: Scrum. Was aber ist Scrum eigentlich und wie entfaltet es seine Stärken in der Softwareentwicklung? Welche Rollen und welche Aktivitäten gibt es in Scrum? Was sind Vorteile und Nachteile dieses agilen Rahmenwerks? All das erfahren Sie in diesem Artikel. Darüber hinaus gewähren wir in der Folge einen Einblick in unsere agile Scrum-Variante, die wir erfolgreich zur Entwicklung von Projektron BCS nutzen. Dabei setzen wir BCS als Scrum Software ein.
Hybridmodelle für mehr Flexibilität
Um die Stärken beider Ansätze zu vereinen, setzen viele Unternehmen auf Hybridmodelle. Hierbei werden Elemente des V-Modell XT mit agilen Methoden in verschiedener Weise kombiniert:
- Agile Entwicklung innerhalb der V-Modell XT-Phasen: Beispielsweise kann die Design- und Implementierungsphase iterativ mit Scrum durchgeführt werden, während Verifikation und Validierung weiterhin nach dem klassischen V-Modell XT ablaufen.
- Parallele Nutzung je nach Projekttyp: Unternehmen können je nach Projektanforderung zwischen agilen und klassischen Ansätzen wechseln oder verschiedene Bereiche des Unternehmens unterschiedlich strukturieren.
- Skalierte agile Modelle mit formaler Dokumentation: Frameworks wie SAFe (Scaled Agile Framework) oder LeSS (Large Scale Scrum) ermöglichen es, agile Methoden mit formalen Dokumentations- und Nachverfolgbarkeitsanforderungen zu kombinieren.
Durch eine solche hybride Herangehensweise lassen sich die Vorteile des V-Modell XT – insbesondere Nachvollziehbarkeit und Qualitätssicherung – mit der Flexibilität agiler Methoden verbinden. Dies kann gerade in dynamischen Projekten mit regulatorischen Anforderungen eine sinnvolle Lösung sein.
V-Modell XT und Scrum – Integration beider Ansätze
Obwohl das dokumentenzentrierte V-Modell XT und das leichtgewichtige Scrum auf den ersten Blick nicht vereinbar erscheinen, ist eine Integration unter bestimmten Bedingungen möglich. Grundlage dafür ist eine iterativ-inkrementelle Projektdurchführung, wie sie das V-Modell XT nur bei bestimmten Strategien erlaubt (z. B. Prototypische Systementwicklung).
Wesentliche Integrationspunkte
- Einbindung der V-Modell-XT-Produkte in die Definition of Done von Scrum.
- Anwendung von Scrum auf verschiedenen Teilsystemebenen innerhalb der Systementwicklung.
- Anpassung der Rollenmodelle, da Scrum-Sprints und die Release-Zyklen des V-Modell XT sich nicht direkt decken: Der Scrum Master übernimmt zusätzlich die Rolle des Qualitätsbeauftragten. Der Product Owner übernimmt die Rolle des Projektleiters und die AG/AN-Schnittstelle. Product Owner auf allen Ebenen synchronisieren den Fortschritt und vertreten Kundenanforderungen zwischen den Ebenen.
V-Modell XT und Automotive SPICE – Konkurrenz oder Ergänzung?
Neben dem V-Modell XT ist Automotive SPICE (ASPICE) ein weiterer bedeutender Standard in der Software- und Systementwicklung – insbesondere in der Automobilbranche. Doch wie unterscheiden sich die beiden Modelle, und können sie sogar miteinander kombiniert werden?
Unterschiede zwischen V-Modell XT und Automotive SPICE
Merkmal | V-Modell XT | Automotive SPICE (ASPICE) |
---|---|---|
Zielsetzung | Vorgehensmodell zur strukturierten Entwicklung | Reifegradmodell zur Prozessbewertung |
Branche | Allgemeine Software- und Systementwicklung, oft in der öffentlichen Verwaltung oder regulierten Branchen | Speziell für die Automobilindustrie entwickelt |
Flexibilität | Anpassbar an verschiedene Projekttypen | Standardisierte Prozessbewertung mit vordefinierten Kriterien |
Fokus | Entwicklungsphasen, Verifikation, Dokumentation | Prozessreife, Qualitätssicherung und kontinuierliche Verbesserung |
Zertifizierung | Keine direkte Zertifizierung vorgesehen | Unternehmen können nach ASPICE-Level bewertet werden |
Das V-Modell XT ist ein Vorgehensmodell, das beschreibt, wie Projekte strukturiert ablaufen sollen. Automotive SPICE ist dagegen ein Reifegradmodell, das misst, wie gut bestimmte Entwicklungsprozesse umgesetzt werden. ASPICE legt dabei besonderen Wert auf Qualität, Prozesskontrolle und kontinuierliche Verbesserung.
Automotive SPICE: Die Zutat für bessere Entwicklungsprozesse
Die Automobilbranche steht unter hohem Innovationsdruck – Sicherheit, Qualität und Effizienz sind entscheidend. Automotive SPICE® (ASPICE) ist ein Standard, der Entwicklungsprozesse verbessert und Herstellern sowie Zulieferern hilft, regulatorische Anforderungen zu erfüllen. Doch was genau steckt dahinter? In diesem Artikel erfahren Sie, welche Prozesse ASPICE umfasst, wie eine Bewertung abläuft und welche Herausforderungen bei der Implementierung auftreten. Zudem zeigen wir die Vorteile einer Zertifizierung und blicken auf die Zukunft der Automobilentwicklung. Projektron BCS unterstützt Unternehmen dabei, ASPICE-konforme Prozesse effizient zu steuern und Standards einzuhalten.
Kann das V-Modell XT mit Automotive SPICE kombiniert werden?
Ja! In der Praxis ergänzen sich beide Modelle oft:
Das V-Modell XT kann als strukturiertes Vorgehensmodell genutzt werden, um ASPICE-Anforderungen zu erfüllen. Die einzelnen Entwicklungsphasen des V-Modell XT lassen sich mit den Prozessgebieten aus ASPICE abgleichen.
ASPICE bietet eine Bewertungsgrundlage für die Qualität der V-Modell XT-Prozesse. Unternehmen können prüfen, ob ihre Entwicklungsprozesse die ASPICE-Level erreichen, und so Verbesserungen vorantreiben.
Werkzeuge wie Projektron BCS helfen, beide Standards umzusetzen. Mit einer zentralen Plattform für Anforderungen, Tests, Nachverfolgbarkeit und Workflows lassen sich sowohl V-Modell XT-Phasen als auch ASPICE-Vorgaben effizient steuern.
Für Automobilzulieferer, die sowohl behördliche Anforderungen erfüllen als auch ihre Prozessqualität steigern wollen, kann eine Kombination aus V-Modell XT und ASPICE daher eine sinnvolle Strategie sein.
Bei BURGER ENGINEERING trifft klassisches Systems Engineering auf agile Entwicklung. In regulierten Branchen wie der Automobilindustrie ist es essenziell, bewährte Vorgehensmodelle wie das V-Modell mit branchenspezifischen Standards wie Automotive SPICE effektiv zu kombinieren. BURGER ENGINEERING gelingt diese Verbindung mithilfe von Projektron BCS – und das ohne Medienbrüche und mit vollständiger Nachvollziehbarkeit.
Jörg Klenke, Geschäftsführer der BURGER ENGINEERING GmbH & Co. KG
„Wir realisieren sowohl V-Modell-Projekte als auch Automotive-SPICE-konforme Entwicklungsprojekte vollständig in Projektron BCS. Die methodische Offenheit des Tools ist für uns essenziell, weil wir in einem hochregulierten Umfeld mit wechselnden Anforderungen arbeiten – und dabei immer den Überblick über Aufwand, Zeit und Qualität behalten müssen. Projektron BCS hat unsere Erwartungen voll erfüllt – auch im Hinblick auf das Produktversprechen, dass das Tool an verschiedenste Herausforderungen und Anforderungen angepasst werden kann. Besonders schätzen wir die hohe Anpassungsfähigkeit der Software, die es uns ermöglicht, Prozesse exakt auf unsere Bedürfnisse zuzuschneiden und so eine noch effizientere Projektabwicklung zu gewährleisten."
Besonders die Möglichkeit, klassische Planungsstrukturen mit agilen Elementen zu kombinieren, hilft dem Entwicklungsteam bei der Umsetzung komplexer Projekte – etwa wenn Hardware- und Softwareentwicklung zeitlich parallelisiert oder durch Quality-Gates getrennt werden müssen. Projektron BCS ermöglicht dabei nicht nur die modellkonforme Abbildung der Projektstruktur, sondern unterstützt mit automatisierbaren Checklisten, individuellen Berichten und Echtzeitaufwandserfassung auch die normgerechte Dokumentation – ein entscheidender Vorteil in A-SPICE-Projekten.
Die vollständige Transparenz in der Zusammenarbeit mit Kunden, die automatisierte Angebotserstellung und die laufende Projektüberwachung machen BCS bei BURGER ENGINEERING zum zentralen Werkzeug für methodenübergreifendes Projektmanagement – von der Anforderungsanalyse bis zum Testing.
Zum Anwenderbericht der BURGER ENGINEERING GmbH & Co. KG
Entwicklungen und Trends im V-Modell XT
Die Wahl der richtigen Vorgehensweise für die Software- und Systementwicklung ist entscheidend für den Projekterfolg. Das V-Modell XT hat sich über viele Jahre als Standard für strukturierte und dokumentationsgetriebene Entwicklung bewährt – insbesondere in sicherheitskritischen und behördlichen Projekten.
In dynamischen oder kreativen Projekten, bei denen Anforderungen häufig angepasst werden, kann das V-Modell XT jedoch als zu starr empfunden werden. Hier bieten sich hybride Modelle oder rein agile Ansätze an.
Die Softwareentwicklung befindet sich in einem stetigen Wandel, und auch das V-Modell XT bleibt davon nicht unberührt. Einige Entwicklungen und Trends sind bereits absehbar:
Weitere Integration mit agilen Methoden: Hybridmodelle werden in Zukunft noch wichtiger, da immer mehr Unternehmen klassische und agile Vorgehensweisen kombinieren.
Automatisierung durch KI und digitale Tools: Durch den Einsatz moderner Softwarelösungen können viele Prozesse des V-Modell XT – insbesondere Dokumentation, Verifikation und Testmanagement – zunehmend automatisiert werden.
Cloudbasierte und vernetzte Entwicklung: Die Digitalisierung ermöglicht eine noch bessere Zusammenarbeit über Standorte hinweg, wodurch die Anwendung des V-Modell XT flexibler und effizienter gestaltet werden kann.
Regulatorische Anpassungen: Gerade in stark regulierten Branchen könnte das V-Modell XT weiterentwickelt werden, um neuen Normen und Sicherheitsanforderungen gerecht zu werden.
Das V-Modell XT bleibt ein wichtiger Standard, der auch in Zukunft in bestimmten Bereichen unverzichtbar sein wird. Unternehmen, die es gezielt mit modernen Methoden kombinieren und durch geeignete Softwarelösungen unterstützen, können die Vorteile maximal ausschöpfen – und gleichzeitig die Flexibilität bewahren, die in der heutigen schnelllebigen IT-Welt benötigt wird.

Über den Autor
Kai Sulkowski ist Redakteur in der Marketing-Abteilung bei Projektron und Experte für Projektmanagement-Themen. Mit seiner langjährigen Erfahrung in der Analyse und Aufbereitung komplexer Fachinhalte vermittelt er fundiertes Wissen zu Best Practices, Methoden und Trends im Projektmanagement. Sein Fokus liegt darauf, praxisnahe Inhalte bereitzustellen, die Unternehmen dabei unterstützen, ihre Projekte effizient zu steuern.
Kommentar des Autors Kai Sulkowski zum V-Modell XT:
Das V-Modell XT ist zweifellos ein großer Fortschritt gegenüber dem ursprünglichen V-Modell – insbesondere durch seine Modularität, seine Rollen- und Produktsicht sowie die Möglichkeit zum projektspezifischen Tailoring. Dennoch bleibt auch das V-Modell XT nicht frei von grundlegender Kritik.
Denn auch wenn es auf dem Papier flexibel ist, zeigt sich in der Praxis: Die Umsetzung ist oft aufwendig, erfordert ein tiefes methodisches Verständnis und wird selten in voller Tiefe gelebt. Viele Organisationen übernehmen zwar die Struktur, scheitern aber an der konsequenten Anpassung an ihre tatsächlichen Projektbedürfnisse. So entsteht ein Spannungsfeld: Einerseits will man methodisch korrekt arbeiten, andererseits blockieren starre Tailoring-Vorgaben oder zu viel Dokumentationsaufwand die Agilität, die in modernen Projekten so dringend gebraucht wird.
Zudem hat sich das V-Modell XT in der Praxis häufig nicht als “lernendes” Modell etabliert. Es fehlt die echte Integration iterativer, inkrementeller Entwicklungslogik – auch wenn es theoretisch möglich ist. In vielen Projekten bleibt es eine eher formalistische Richtschnur, die Dokumente und Rollen definiert, aber das tatsächliche Lernen im Projektverlauf nicht unterstützt.
Ein weiterer kritischer Punkt: Trotz der Anpassbarkeit und Tool-Unterstützung bleibt der Einstieg in das V-Modell XT für viele Projektteams komplex. Es wirkt abschreckend, insbesondere für kleine oder interdisziplinäre Teams, die pragmatische Lösungen suchen.
Gerade deshalb ist es umso wichtiger, eine Software wie Projektron BCS einzusetzen – eine Lösung, die Teams nicht nur methodisch unterstützt, sondern auch die Einhaltung formaler Anforderungen erleichtert. So kann das V-Modell XT in der Praxis nicht nur dokumentiert, sondern wirklich gelebt werden – effizient, nachvollziehbar und ohne unnötige Reibungsverluste.
Weitere interessante Artikel im Projektron-Blog

Projektkommunikation
Ein Hauptgrund für das Scheitern von Projekten ist mangelnde Projektkommunikation – laut einer PMI-Studie ist Kommunikationsmanagement im Projekt genauso wichtig wie eine genaue Kostenabschätzung, eine klare Definition der Projektziele und eine gründliche Risikoanalyse. 3 Praxis-Tipps für Ihre Projektkommunikation!

Projektablaufplanung
Ein Projektablaufplan (PAP) ist wichtiger Bestandteil des Projektplans und Grundlage für viele weitere Pläne. Hier erfahren Sie alles über den Projektablaufplan, erhalten eine Vorlage sowie Beispiele des Projektablaufplans als Liste, Netzplan und Gantt-Diagramm.

Ressourcenplanung
Die Ressourcenplanung (engl. Resource planning) ist ein strategisch wichtiger Schritt im Projektmanagement. Was ist ein Ressourcenplan? Welche Informationen enthält er? Welche Vorteile bringt die Ressourcenplanung im Projektmanagement mit sich? Hier gibt's Ressourcenplanung von A bis Z.

Projektstrukturplanung
Er gilt als Plan der Pläne oder die Mutter aller Pläne im klassischen Projektmanagement: Der Projektstrukturplan (PSP). Wie Sie vorgehen sollten, wenn Sie einen Projektstrukturplan erstellen, erfahren Sie hier.
